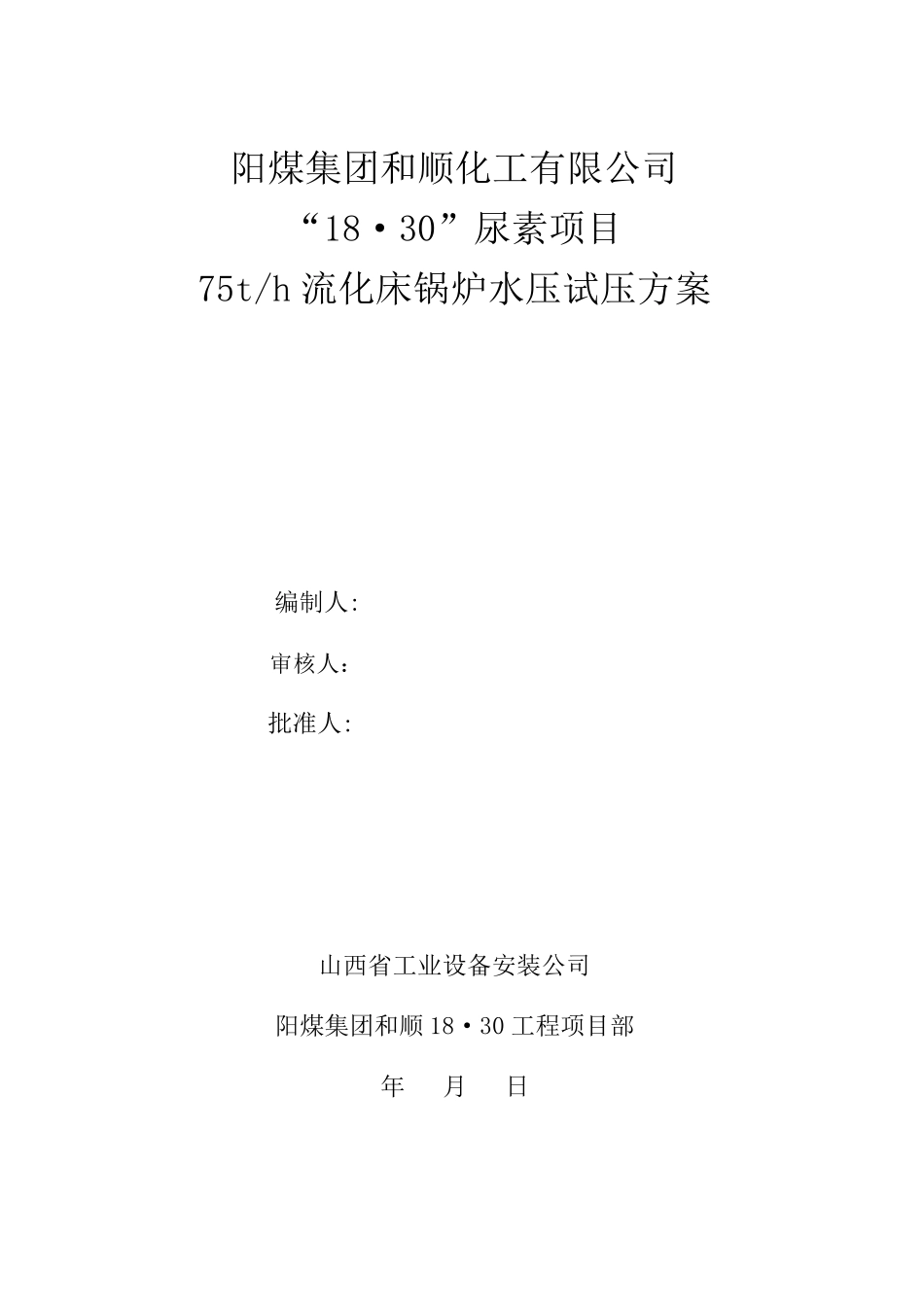

阳煤集团和顺化工有限公司 “18·30”尿素项目 75t/h 流化床锅炉水压试压方案 编制人: 审核人: 批准人: 山西省工业设备安装公司 阳煤集团和顺18·30 工程项目部 年 月 日 2 目 录 一 、 工程概况 二、 水压试压的目 的和编制依据 三、水压试验必须完成的工作及具备的条件 四、水压试验范围 五、水压试验的有关参数: 六、水压试验步骤: 七、水压主要工作人员组织机构 八、水压试验主要材料、机具 3 75t/h 流化床锅炉水压试验方案 一、工程概况: 阳煤集团和顺化工有限公司18·30 工程锅炉采用济南锅炉集团有限公司制造的YG-75/5
4-M1、2 型循环流化床锅炉,炉膛为膜式水冷壁结构,过热器分高低二级,中间设喷水减温器,尾部设二组省煤器和一二次风预热器,锅炉的构架全部为金属结构

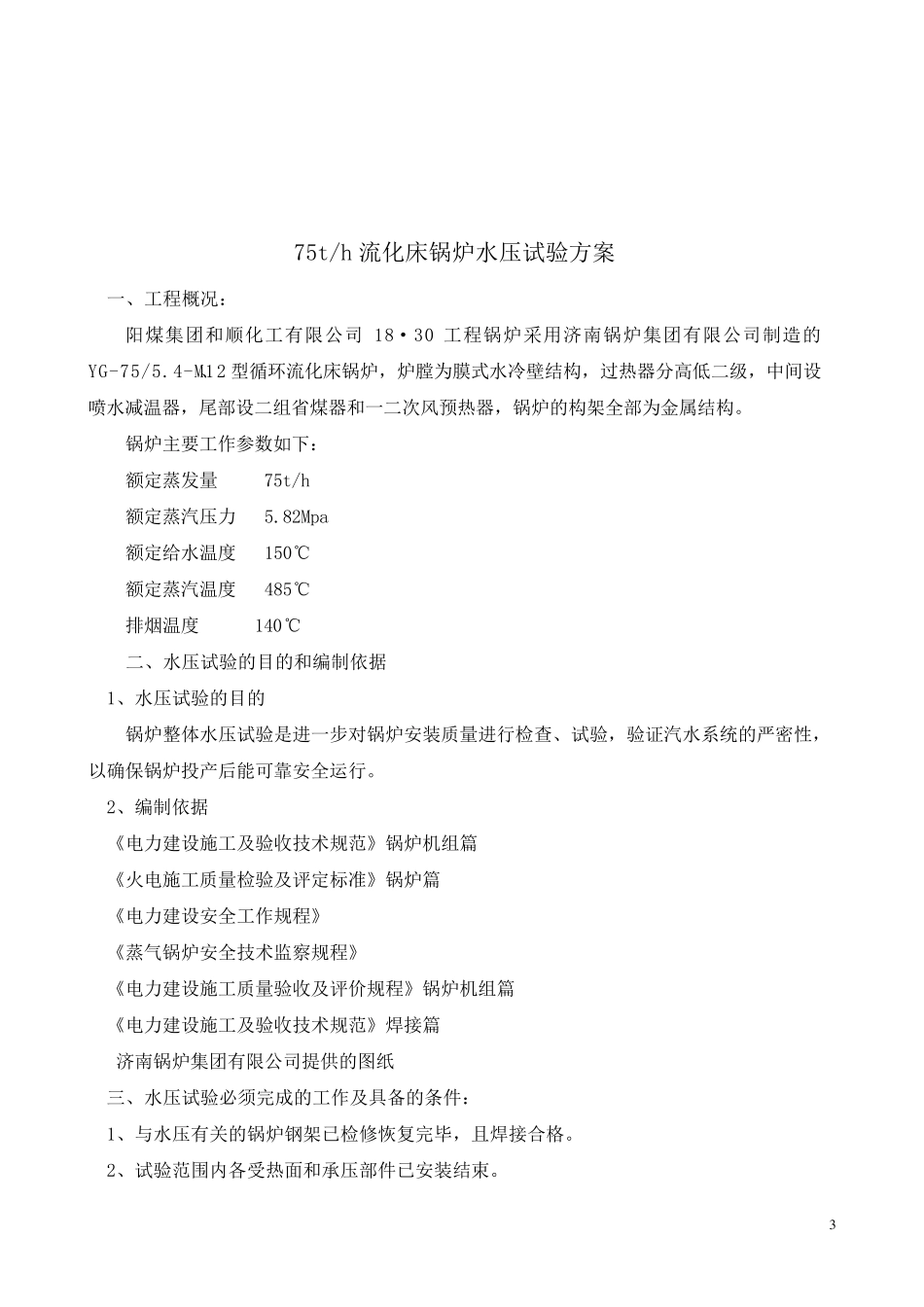

锅炉主要工作参数如下: 额定蒸发量 75t/h 额定蒸汽压力 5
82Mpa 额定给水温度 150℃ 额定蒸汽温度 485℃ 排烟温度 140℃ 二、水压试验的目的和编制依据 1、水压试验的目的 锅炉整体水压试验是进一步对锅炉安装质量进行检查、试验,验证汽水系统的严密性,以确保锅炉投产后能可靠安全运行
2、编制依据 《电力建设施工及验收技术规范》锅炉机组篇 《火电施工质量检验及评定标准》锅炉篇 《电力建设安全工作规程》 《蒸气锅炉安全技术监察规程》 《电力建设施工质量验收及评价规程》锅炉机组篇 《电力建设施工及验收技术规范》焊接篇 济南锅炉集团有限公司提供的图纸 三、水压试验必须完成的工作及具备的条件 : 1、与 水压有关 的锅炉钢 架已 检修 恢 复 完毕 ,且 焊接合 格
2、试验范围 内 各 受 热面 和承 压部件 已 安装结束
4 3、 参 加 水 压 试 验 的 管 道 ( 包 括 临 时 管 道 ) 和 支 吊 架 施 工 完 毕
4、 确 认 主
