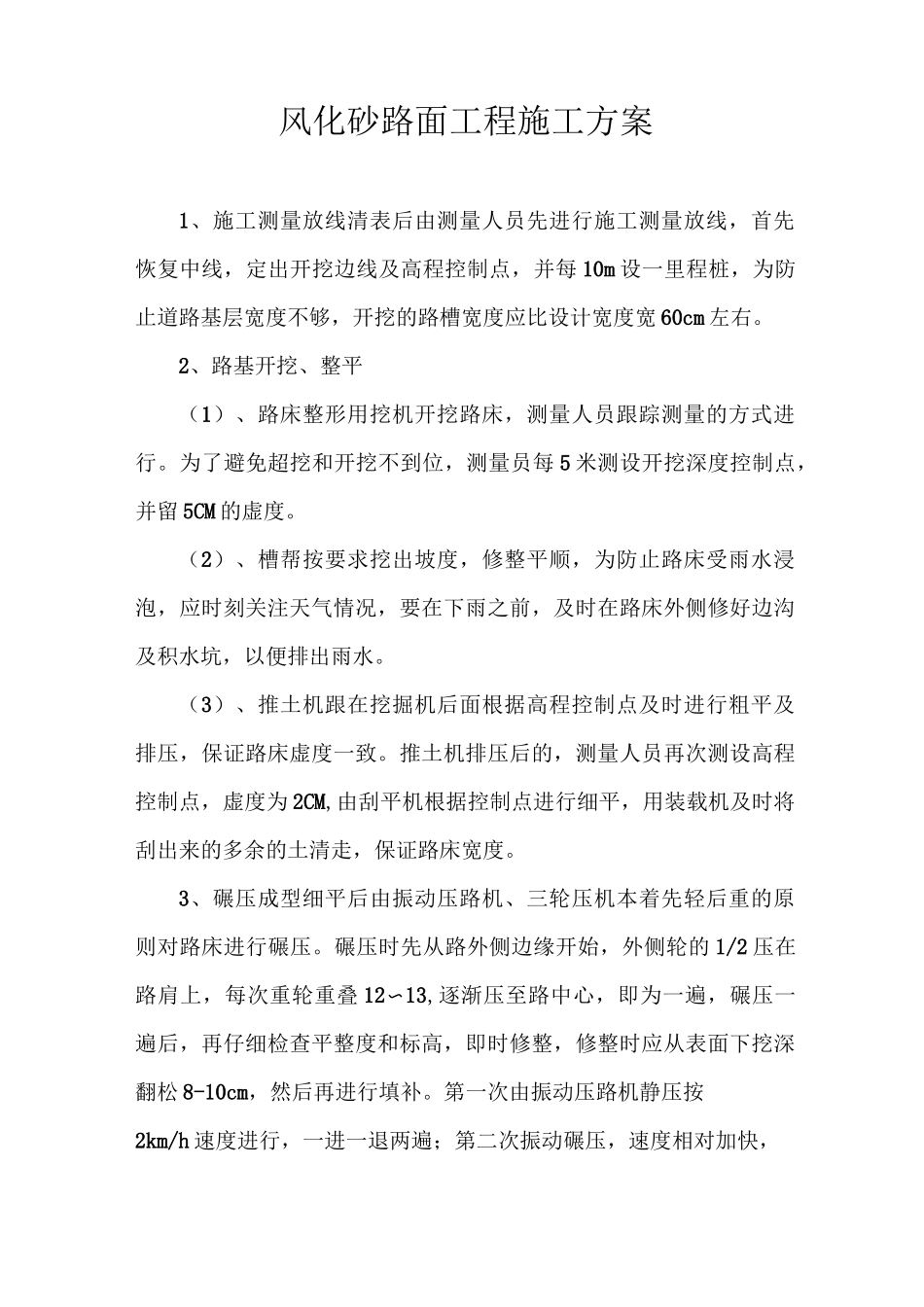

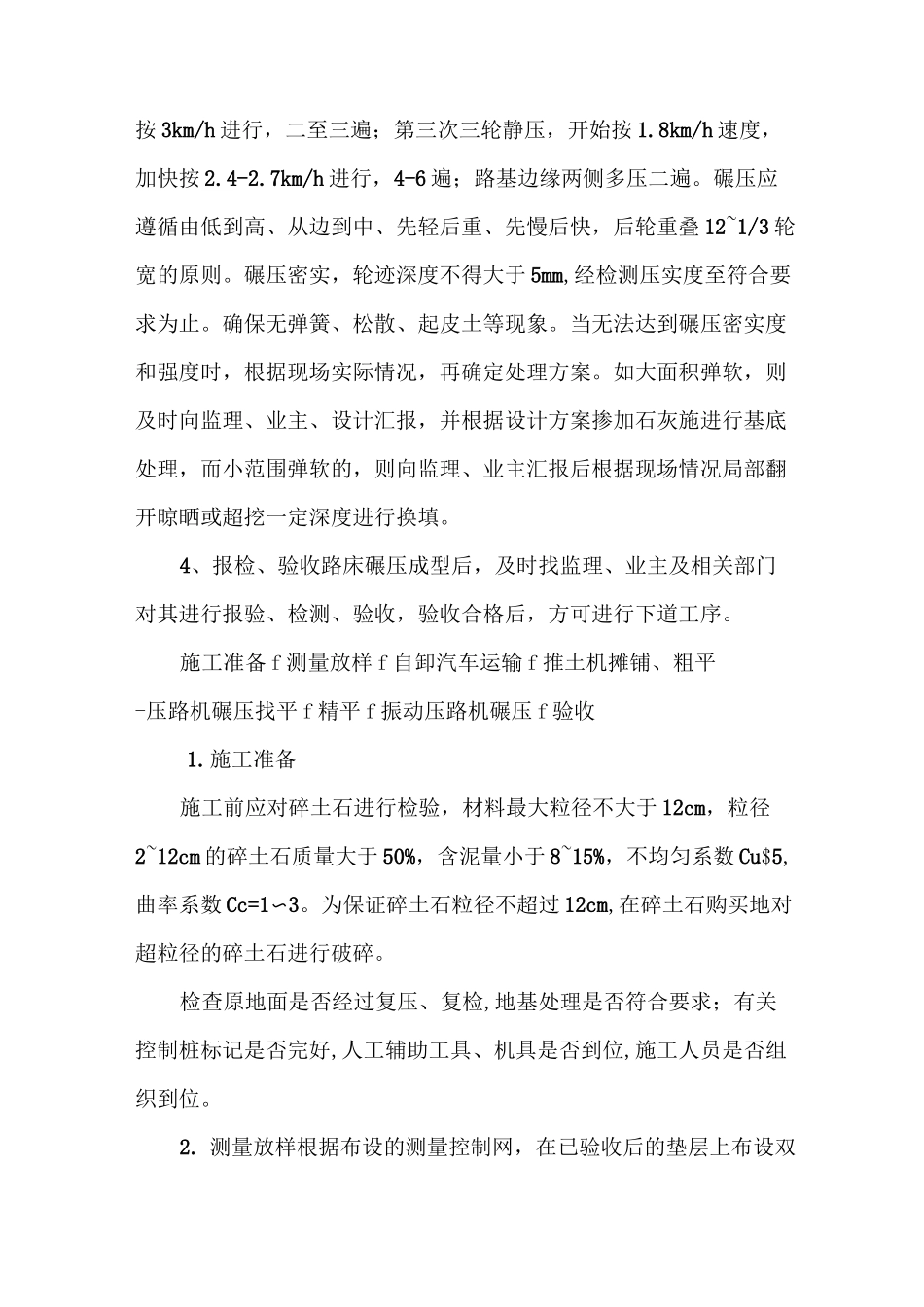

风化砂路面工程施工方案1、施工测量放线清表后由测量人员先进行施工测量放线,首先恢复中线,定出开挖边线及高程控制点,并每 10m 设一里程桩,为防止道路基层宽度不够,开挖的路槽宽度应比设计宽度宽 60cm 左右。2、路基开挖、整平(1)、路床整形用挖机开挖路床,测量人员跟踪测量的方式进行。为了避免超挖和开挖不到位,测量员每 5 米测设开挖深度控制点,并留 5CM 的虚度。(2)、槽帮按要求挖出坡度,修整平顺,为防止路床受雨水浸泡,应时刻关注天气情况,要在下雨之前,及时在路床外侧修好边沟及积水坑,以便排出雨水。(3)、推土机跟在挖掘机后面根据高程控制点及时进行粗平及排压,保证路床虚度一致。推土机排压后的,测量人员再次测设高程控制点,虚度为 2CM,由刮平机根据控制点进行细平,用装载机及时将刮出来的多余的土清走,保证路床宽度。3、碾压成型细平后由振动压路机、三轮压机本着先轻后重的原则对路床进行碾压。碾压时先从路外侧边缘开始,外侧轮的 1/2 压在路肩上,每次重轮重叠 12〜13,逐渐压至路中心,即为一遍,碾压一遍后,再仔细检查平整度和标高,即时修整,修整时应从表面下挖深翻松 8-10cm,然后再进行填补。第一次由振动压路机静压按2km/h 速度进行,一进一退两遍;第二次振动碾压,速度相对加快,按 3km/h 进行,二至三遍;第三次三轮静压,开始按 1.8km/h 速度,加快按 2.4-2.7km/h 进行,4-6 遍;路基边缘两侧多压二遍。碾压应遵循由低到高、从边到中、先轻后重、先慢后快,后轮重叠 12~1/3 轮宽的原则。碾压密实,轮迹深度不得大于 5mm,经检测压实度至符合要求为止。确保无弹簧、松散、起皮土等现象。当无法达到碾压密实度和强度时,根据现场实际情况,再确定处理方案。如大面积弹软,则及时向监理、业主、设计汇报,并根据设计方案掺加石灰施进行基底处理,而小范围弹软的,则向监理、业主汇报后根据现场情况局部翻开晾晒或超挖一定深度进行换填。4、报检、验收路床碾压成型后,及时找监理、业主及相关部门对其进行报验、检测、验收,验收合格后,方可进行下道工序。施工准备 f 测量放样 f 自卸汽车运输 f 推土机摊铺、粗平-压路机碾压找平 f 精平 f 振动压路机碾压 f 验收1.施工准备施工前应对碎土石进行检验,材料最大粒径不大于 12cm,粒径2~12cm 的碎土石质量大于 50%,含泥量小于 8~15%,不均匀系数 Cu$5,曲率系数 Cc=1〜3。为保证碎土石粒径不超过 12cm,在碎...
