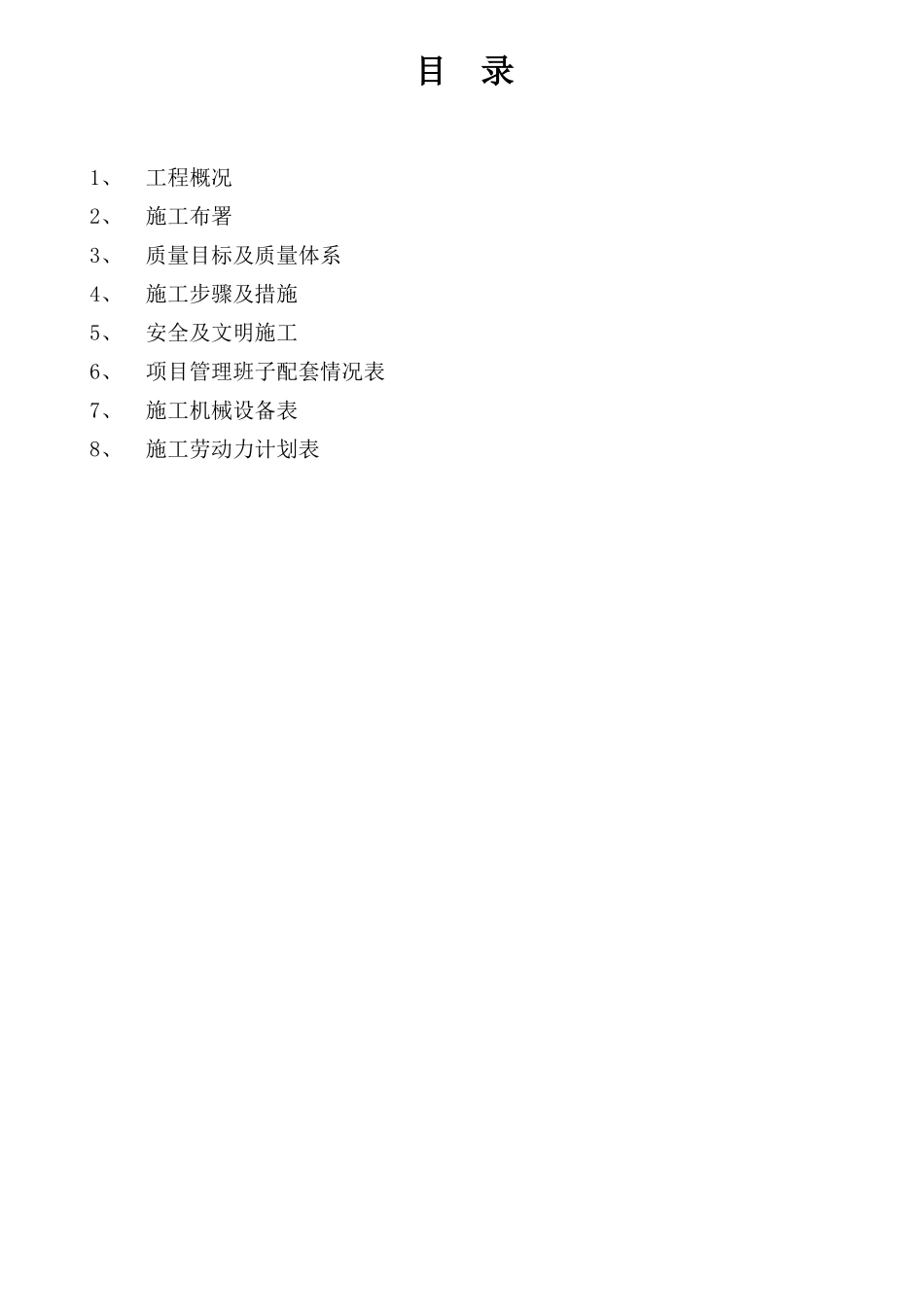

金桥五区浴室中压引入工程施工组织设计编 制 :审 批 :批 准 :江苏华能工程建设集团有限公司二 0 一五年零四月目录1、工程概况2、施工布署3、质量目标及质量体系4、施工步骤及措施5、安全及文明施工6、项目管理班子配套情况表7、施工机械设备表8、施工劳动力计划表编制依据:《城镇燃气设计规范》GB50028-2006《城镇燃气输配工程施工及验收规范》CJJ33-2005《聚乙烯燃气管道工程技术规程》CJJ63-2008《埋地钢质管道聚乙烯防腐层技术标准》SYT0413-2002《中华煤气国内合资公司地下管网及有关设施之设计、施工和维护指引DM11》 金桥五区浴室中压引入工程施工图1、工程概况:1、本工程为金桥五区浴室中压引入工程;管道约 128m,管径为 De63 SDR11 PE80
2、本工程为市政管道,中压设计压力为0
4MPa,强度试验压力为0
6MPa(1h),气密性压力为 0
46MPa(24h)
2、施工布署:本工程开工之前先安排设备、机具及管材进场,并按要求堆放整齐
自开工之日起,施工过程中将严格按照施工图和施工规范进行施工
3、质量目标、质量体系:3
1 本工程以质量为总目标:3
1 本工程质量争创优良
2 管道焊接一次合格率≥98%3
3 试压一次性成功3
4 确保工程一次性验收合格3

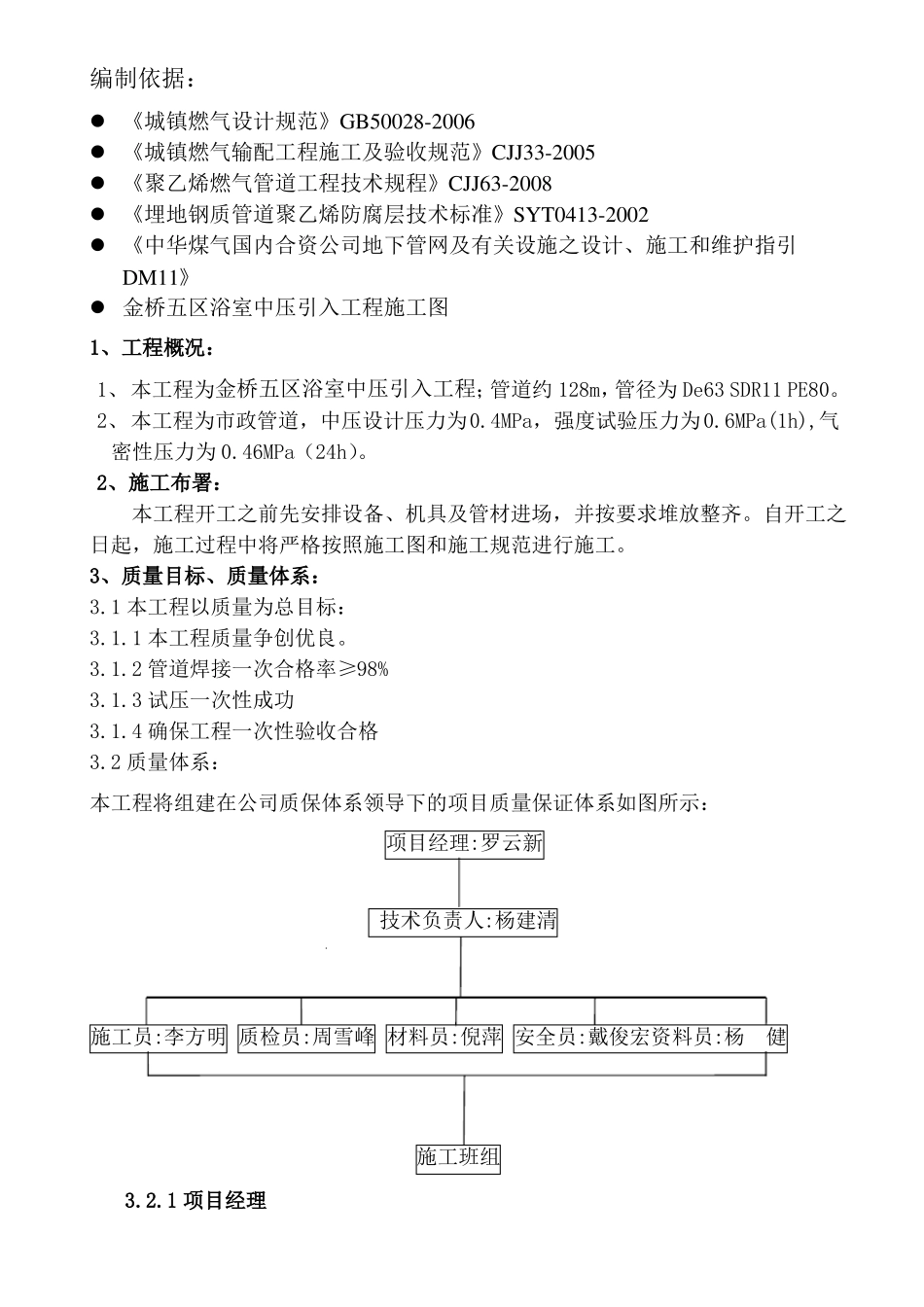

2 质量体系:本工程将组建在公司质保体系领导下的项目质量保证体系如图所示:项目经理:罗云新技术负责人:杨建清施工员:李方明 质检员:周雪峰 材料员:倪萍 安全员:戴俊宏资料员:杨健施工班组3
1 项目经理 对整个工程进行全过程指导,负全面责任
规划和管理现场技术、质量等
作为本公司承担本工程的全权代表,处理同业主的重大问题的协调、解决以及外部问题
建立施工组织体系和质量保证体系
对不一致品的整改措施作最终的批准
