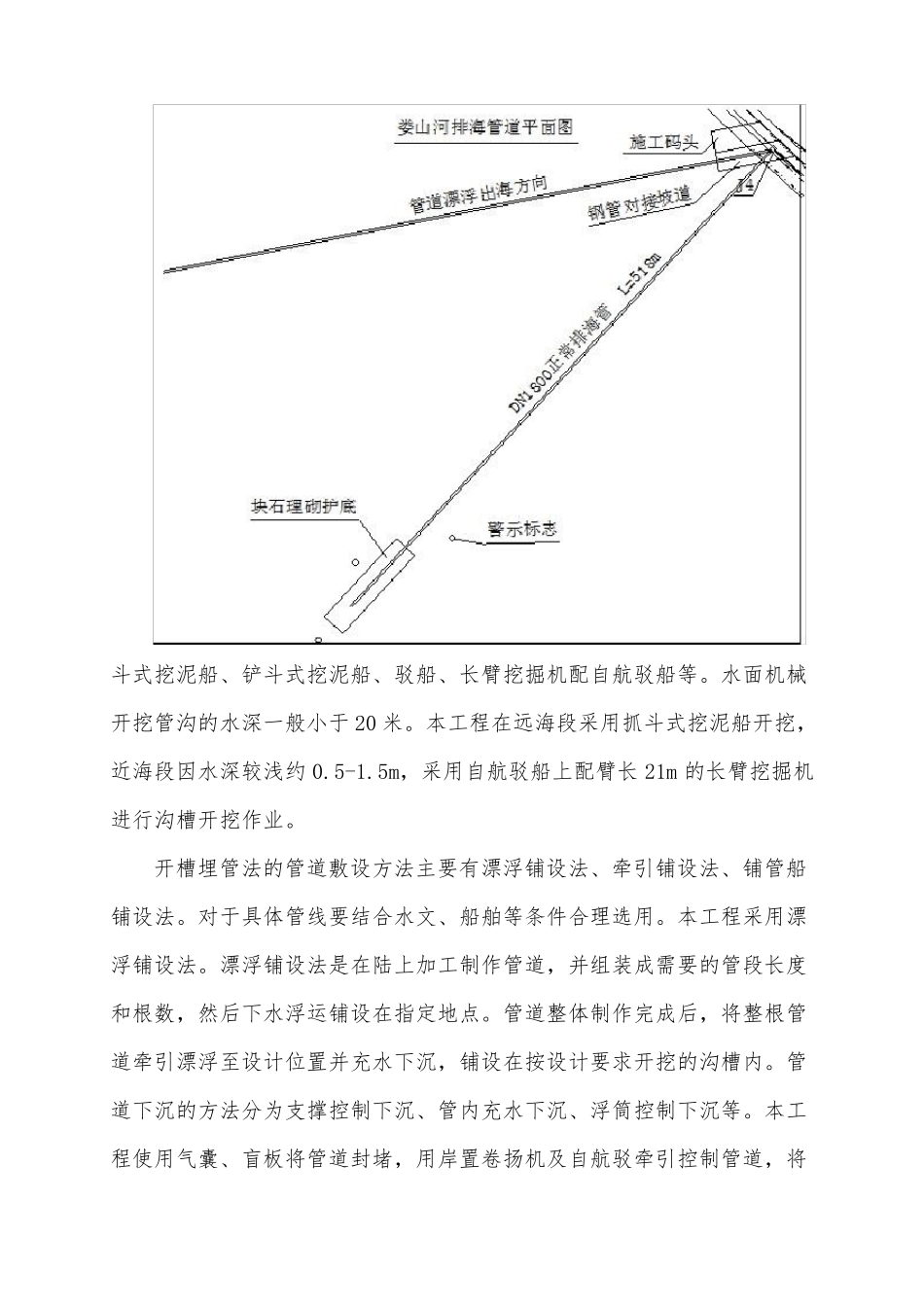

青岛市娄山河污水处理厂排海管道施工方法摘要:青岛市娄山河污水处理厂尾水排放工程正常管道采用预开槽埋管法施工,管道铺设就位时采用漂浮铺设法。关键词:排海管道、预开槽埋管法、漂浮铺设法。引言:近年来,滨海城市在海边修建污水处理厂的市政工程项目越来越多。污水处理厂将处理后尾水往海里排放。尾水排海管道的敷设方法要根据水文、地质、工程条件合理选择,一般可采用架管法、开槽埋管法、盾构法、顶管法和沉管法。本文结合娄山河污水处理厂尾水排放工程正常管道施工,总结一些关于预开槽埋管法和管道漂浮铺设法的施工经验。一、工程概况青岛娄山河污水处理厂尾水排海管道采用 DN1800*20mm 的钢管,长 518米。施工海域的水深受潮汐影响大,水深 0.5-3.0m。靠近海岸区域滩涂淤泥平均深度约 2.2m。主要影响风向为西南风。二、施工方法预开槽埋管法为在陆地上制作管道并连接成一定长度的管段。在管道铺设前,利用水面或海底设备,按照设计位置在海底开挖管沟。根据开挖区域海底地质情况、工程设计要求、水文、管长、管径等条件选用合适的船机设备。对于坚硬地层,要采用水下爆破,用抓斗式挖泥船清理出符合设计要求的沟槽。常用的施工机械设备有抓斗式挖泥船、绞吸式挖泥船、链斗式挖泥船、铲斗式挖泥船、驳船、长臂挖掘机配自航驳船等。水面机械开挖管沟的水深一般小于 20 米。本工程在远海段采用抓斗式挖泥船开挖,近海段因水深较浅约 0.5-1.5m,采用自航驳船上配臂长 21m 的长臂挖掘机进行沟槽开挖作业。开槽埋管法的管道敷设方法主要有漂浮铺设法、牵引铺设法、铺管船铺设法。对于具体管线要结合水文、船舶等条件合理选用。本工程采用漂浮铺设法。漂浮铺设法是在陆上加工制作管道,并组装成需要的管段长度和根数,然后下水浮运铺设在指定地点。管道整体制作完成后,将整根管道牵引漂浮至设计位置并充水下沉,铺设在按设计要求开挖的沟槽内。管道下沉的方法分为支撑控制下沉、管内充水下沉、浮筒控制下沉等。本工程使用气囊、盲板将管道封堵,用岸置卷扬机及自航驳牵引控制管道,将管道漂浮安放至指定位置。三、施工工艺1、海域沟槽开挖1.1主要施工船机设备4m3抓斗挖泥船 1 艘、280 m3泥驳 2 艘、600HP 拖轮 1 艘、自航驳 1 艘(配长臂挖掘机)。1.2施工部署远海端和近海端同时开挖。在远海段采用一艘挖泥船配合两艘泥驳、一艘拖轮开挖,将开挖的淤泥、砂土等抛卸在指定的抛泥区。抛泥区应远离沟槽、航道、港池、锚地...
