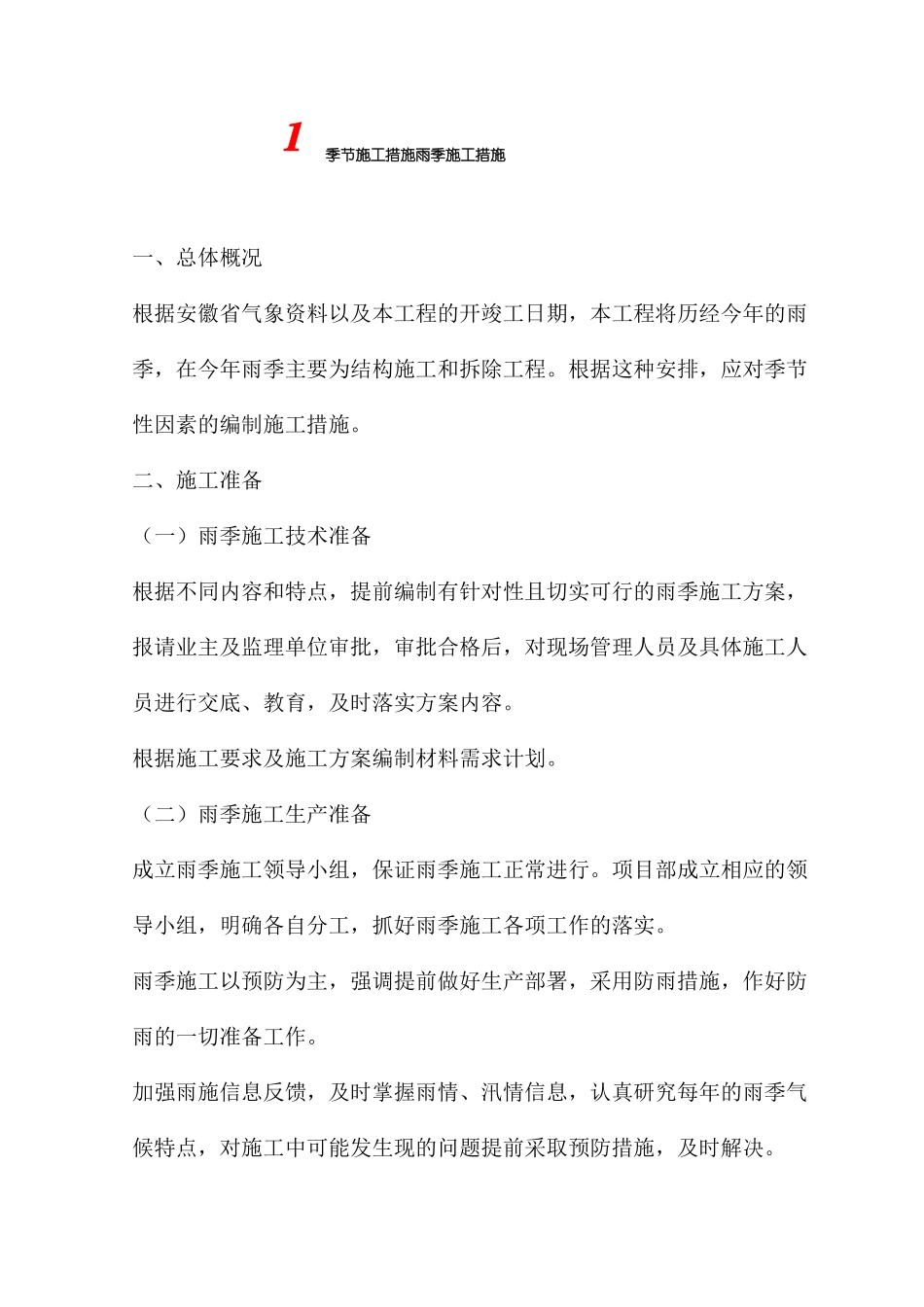

1季节施工措施雨季施工措施一、总体概况根据安徽省气象资料以及本工程的开竣工日期,本工程将历经今年的雨季,在今年雨季主要为结构施工和拆除工程
根据这种安排,应对季节性因素的编制施工措施
二、施工准备(一)雨季施工技术准备根据不同内容和特点,提前编制有针对性且切实可行的雨季施工方案,报请业主及监理单位审批,审批合格后,对现场管理人员及具体施工人员进行交底、教育,及时落实方案内容
根据施工要求及施工方案编制材料需求计划
(二)雨季施工生产准备成立雨季施工领导小组,保证雨季施工正常进行
项目部成立相应的领导小组,明确各自分工,抓好雨季施工各项工作的落实
雨季施工以预防为主,强调提前做好生产部署,采用防雨措施,作好防雨的一切准备工作
加强雨施信息反馈,及时掌握雨情、汛情信息,认真研究每年的雨季气候特点,对施工中可能发生现的问题提前采取预防措施,及时解决

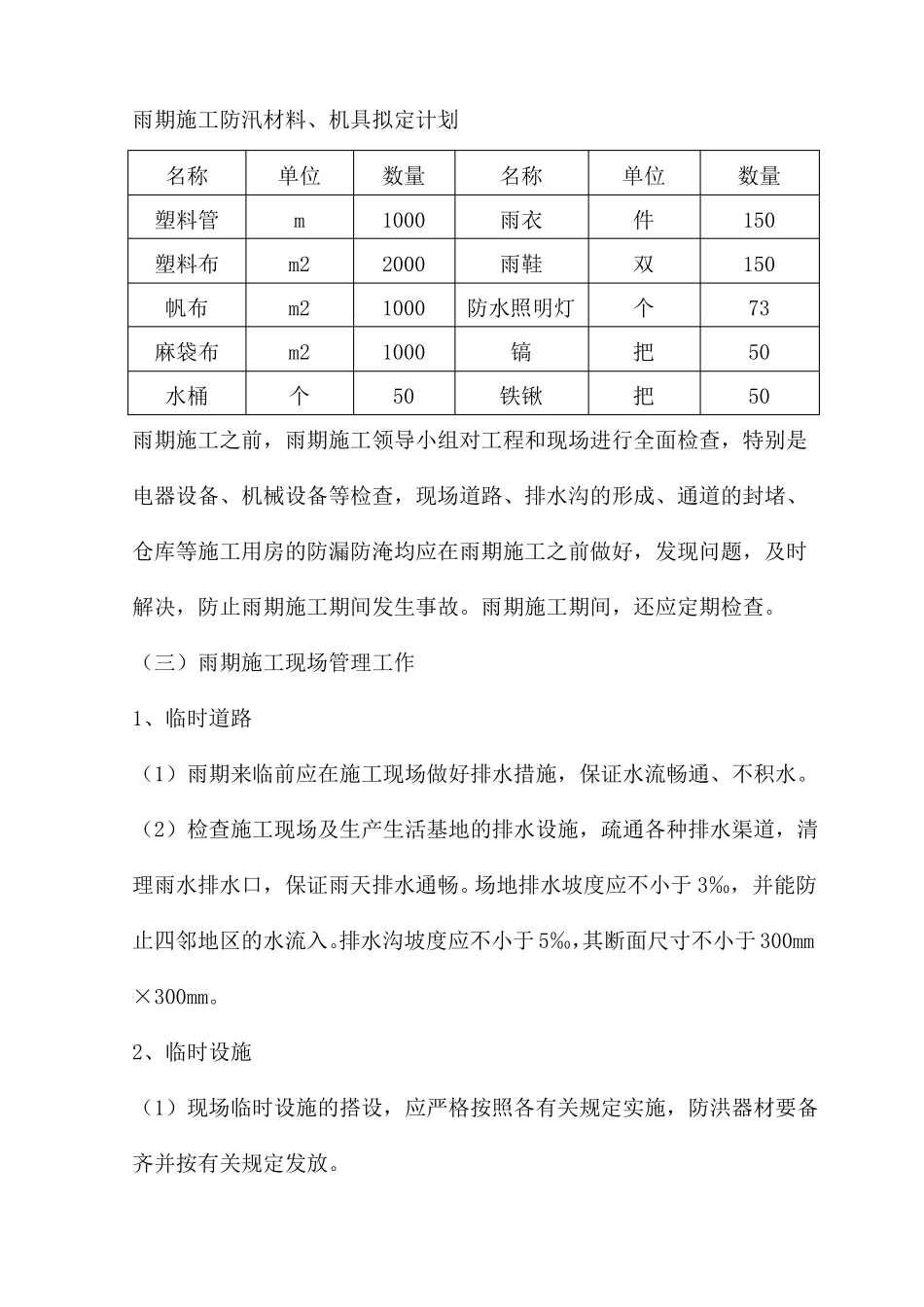

雨期施工防汛材料、机具拟定计划名称塑料管塑料布帆布麻袋布水桶单位mm2m2m2个数量100020001000100050名称雨衣雨鞋防水照明灯镐铁锹单位件双个把把数量150150735050雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别是电器设备、机械设备等检查,现场道路、排水沟的形成、通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故
雨期施工期间,还应定期检查
(三)雨期施工现场管理工作1、临时道路(1)雨期来临前应在施工现场做好排水措施,保证水流畅通、不积水
(2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅
场地排水坡度应不小于 3‰,并能防止四邻地区的水流入
排水沟坡度应不小于 5‰,其断面尺寸不小于 300mm×300mm

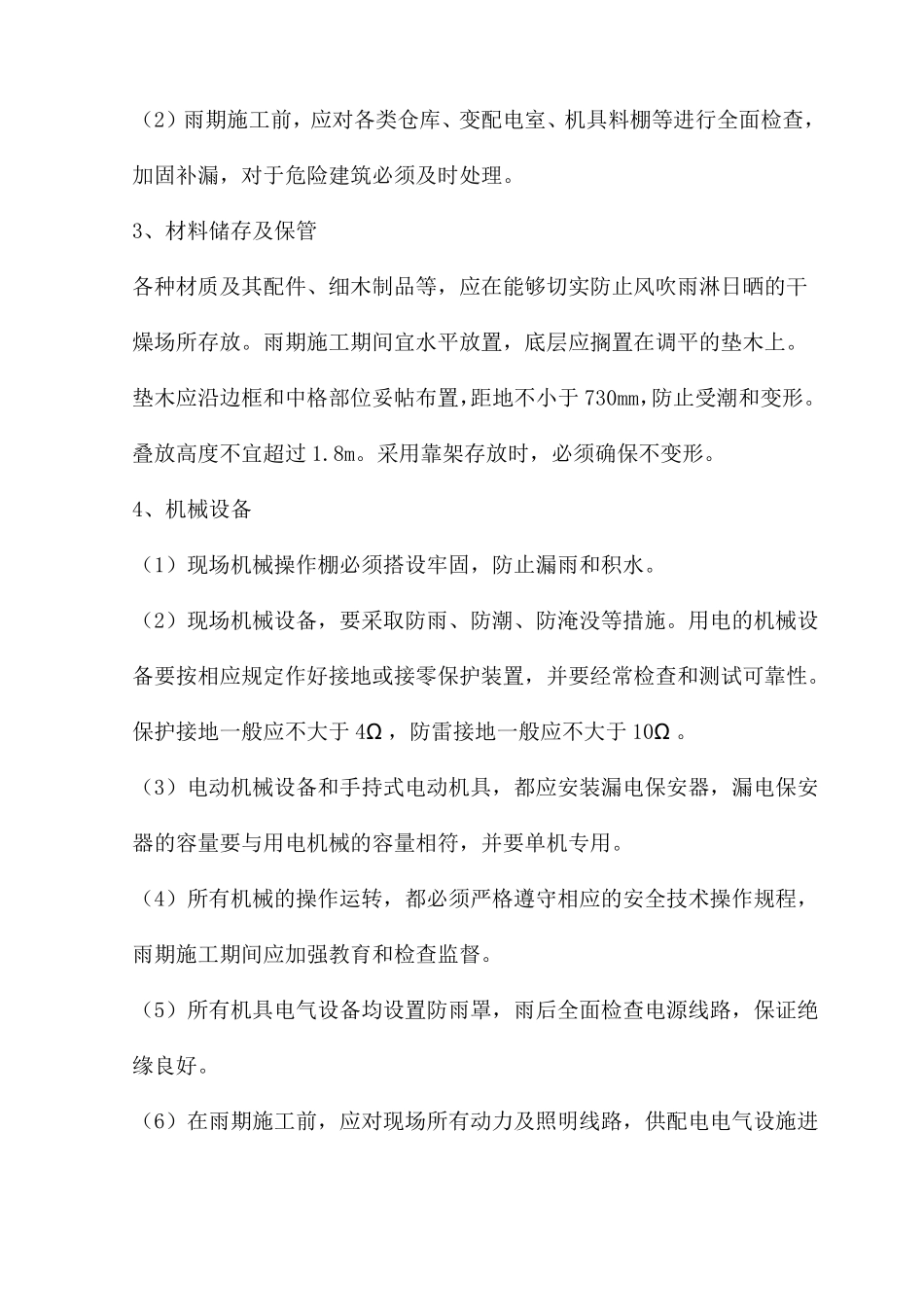

2、临时设施(1)现场临时设施的搭设,应严格按照各有关规定实施,防洪器材要备齐并按有关规定
