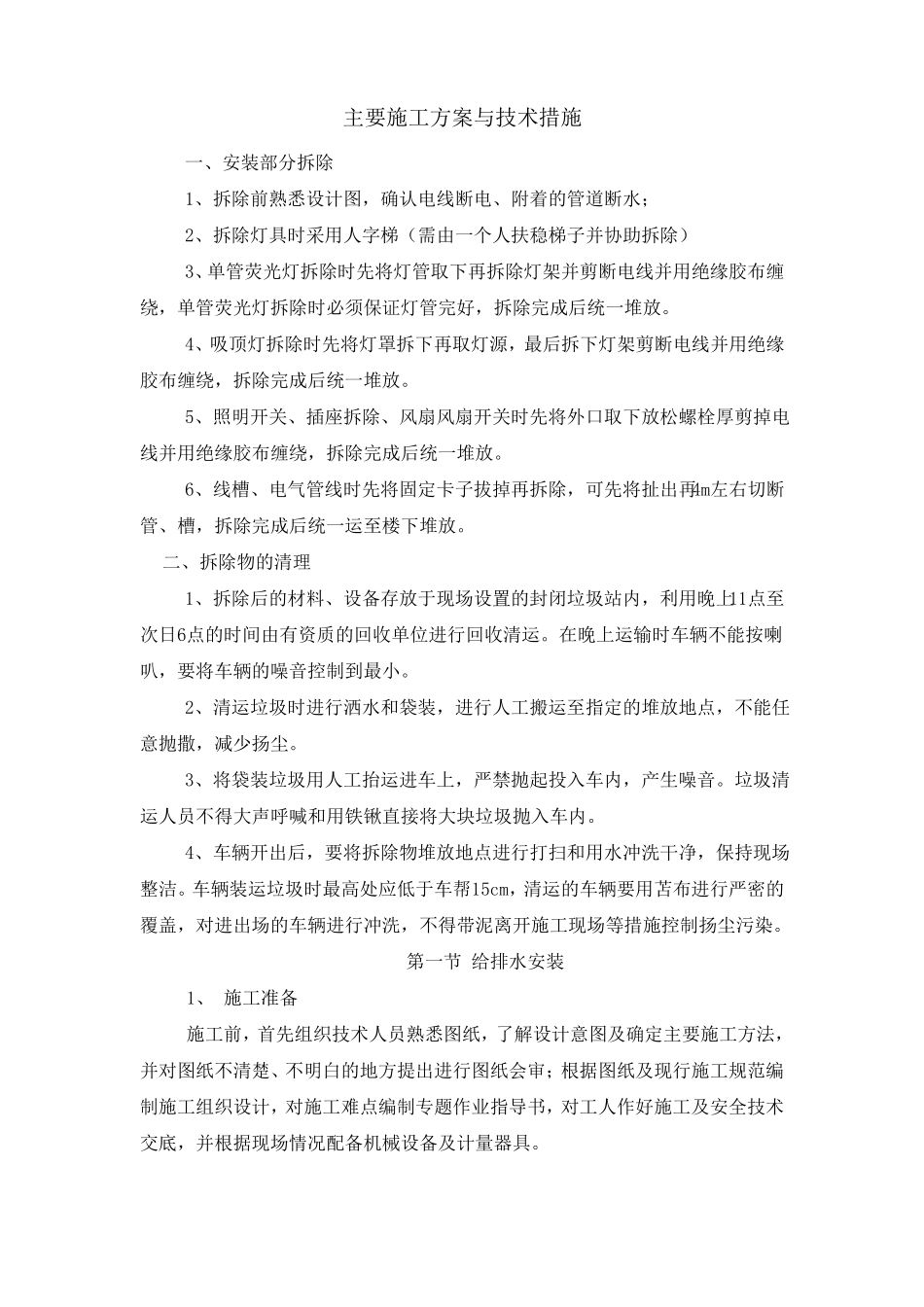

主要施工方案与技术措施一、安装部分拆除1、拆除前熟悉设计图,确认电线断电、附着的管道断水;2、拆除灯具时采用人字梯(需由一个人扶稳梯子并协助拆除)3、单管荧光灯拆除时先将灯管取下再拆除灯架并剪断电线并用绝缘胶布缠绕,单管荧光灯拆除时必须保证灯管完好,拆除完成后统一堆放
4、吸顶灯拆除时先将灯罩拆下再取灯源,最后拆下灯架剪断电线并用绝缘胶布缠绕,拆除完成后统一堆放
5、照明开关、插座拆除、风扇风扇开关时先将外口取下放松螺栓厚剪掉电线并用绝缘胶布缠绕,拆除完成后统一堆放
6、线槽、电气管线时先将固定卡子拔掉再拆除,可先将扯出再4m左右切断管、槽,拆除完成后统一运至楼下堆放
二、拆除物的清理1、拆除后的材料、设备存放于现场设置的封闭垃圾站内,利用晚上11点至次日6点的时间由有资质的回收单位进行回收清运
在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小
2、清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任意抛撒,减少扬尘
3、将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音
垃圾清运人员不得大声呼喊和用铁锹直接将大块垃圾抛入车内
4、车辆开出后,要将拆除物堆放地点进行打扫和用水冲洗干净,保持现场整洁
车辆装运垃圾时最高处应低于车帮15cm,清运的车辆要用苫布进行严密的覆盖,对进出场的车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染
第一节 给排水安装1、 施工准备施工前,首先组织技术人员熟悉图纸,了解设计意图及确定主要施工方法,并对图纸不清楚、不明白的地方提出进行图纸会审;根据图纸及现行施工规范编制施工组织设计,对施工难点编制专题作业指导书,对工人作好施工及安全技术交底,并根据现场情况配备机械设备及计量器具
2、材料进场及检验凡进入工地的材料必须具有生产厂家说明书、材质证明书、产品合格证
消防器材还必须具有消防许可证
阀门及系统组件等按规范进行抽检试压,
