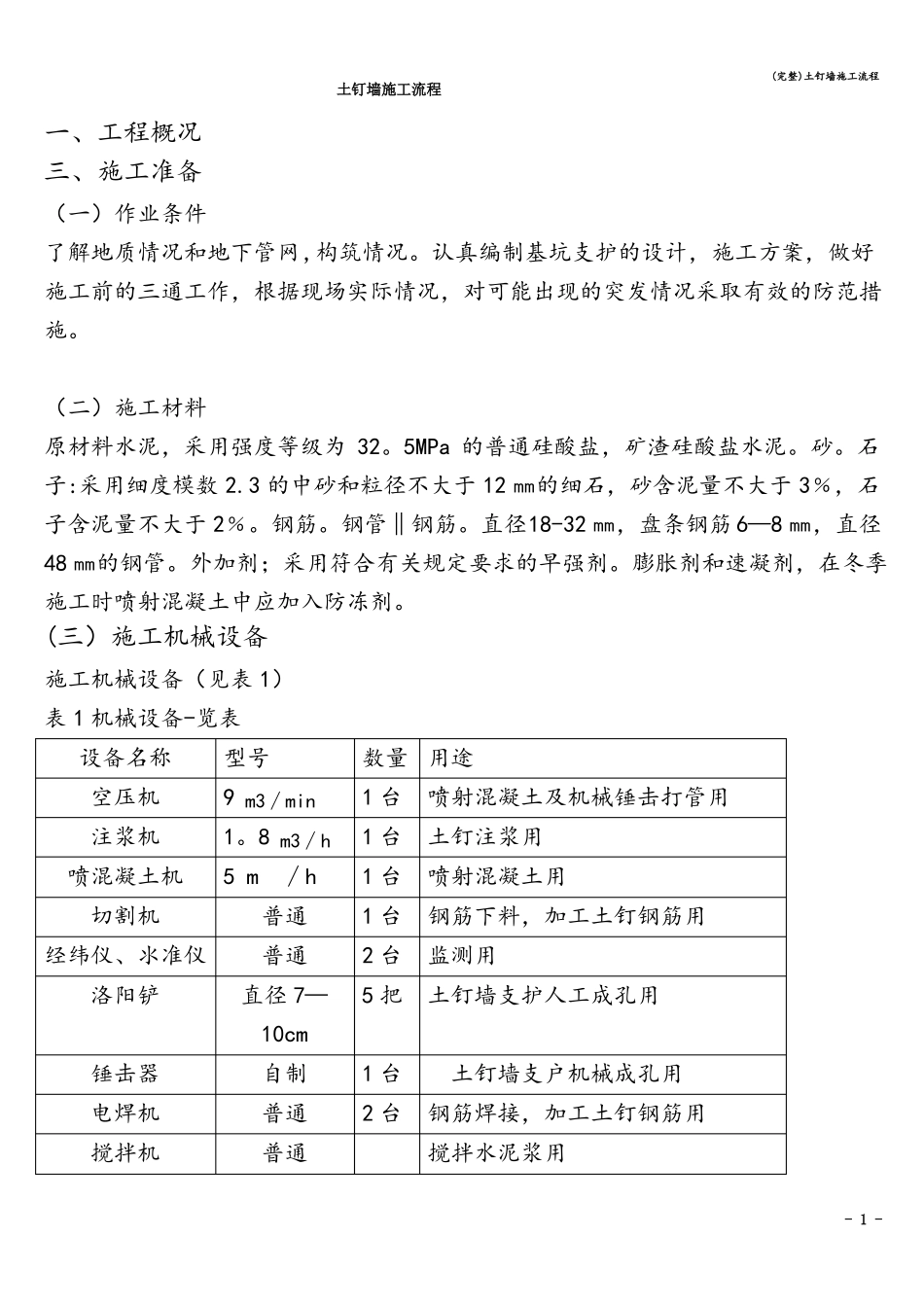

(完整)土钉墙施工流程土钉墙施工流程一、工程概况三、施工准备(一)作业条件了解地质情况和地下管网,构筑情况
认真编制基坑支护的设计,施工方案,做好施工前的三通工作,根据现场实际情况,对可能出现的突发情况采取有效的防范措施
(二)施工材料原材料水泥,采用强度等级为 32
5MPa 的普通硅酸盐,矿渣硅酸盐水泥
石子:采用细度模数 2
3 的中砂和粒径不大于 12 ㎜的细石,砂含泥量不大于 3﹪,石子含泥量不大于 2﹪
直径18-32 ㎜,盘条钢筋 6—8 ㎜,直径48 ㎜的钢管
外加剂;采用符合有关规定要求的早强剂
膨胀剂和速凝剂,在冬季施工时喷射混凝土中应加入防冻剂

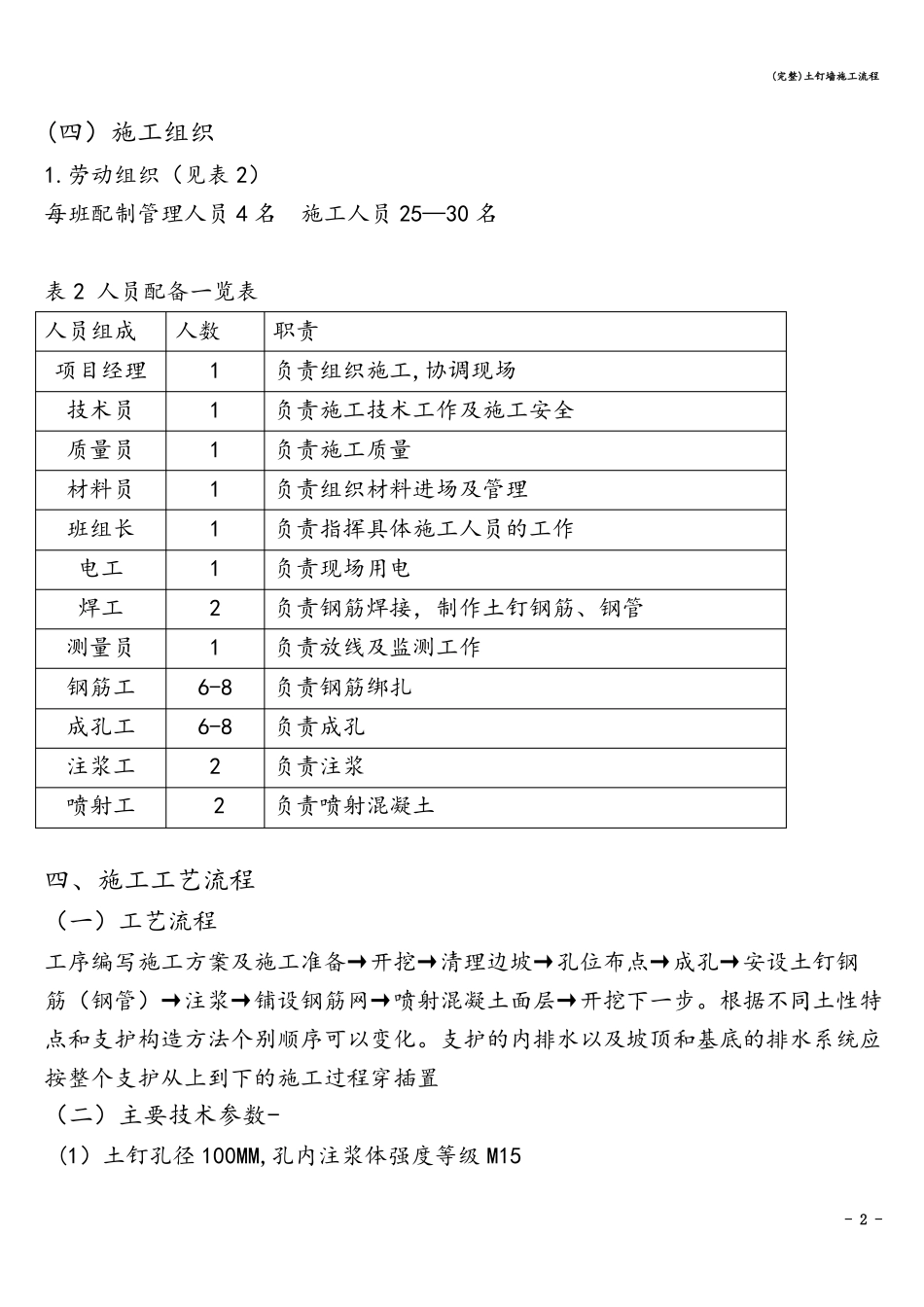

(三)施工机械设备施工机械设备(见表 1)表 1 机械设备-览表设备名称空压机注浆机喷混凝土机切割机经纬仪、氺准仪洛阳铲锤击器电焊机搅拌机型号9 m3∕min5 m∕h普通普通直径 7—10cm自制普通普通1 台土钉墙支户机械成孔用2 台钢筋焊接,加工土钉钢筋用数量 用途1 台喷射混凝土及机械锤击打管用1 台喷射混凝土用1 台钢筋下料,加工土钉钢筋用2 台监测用5 把土钉墙支护人工成孔用1

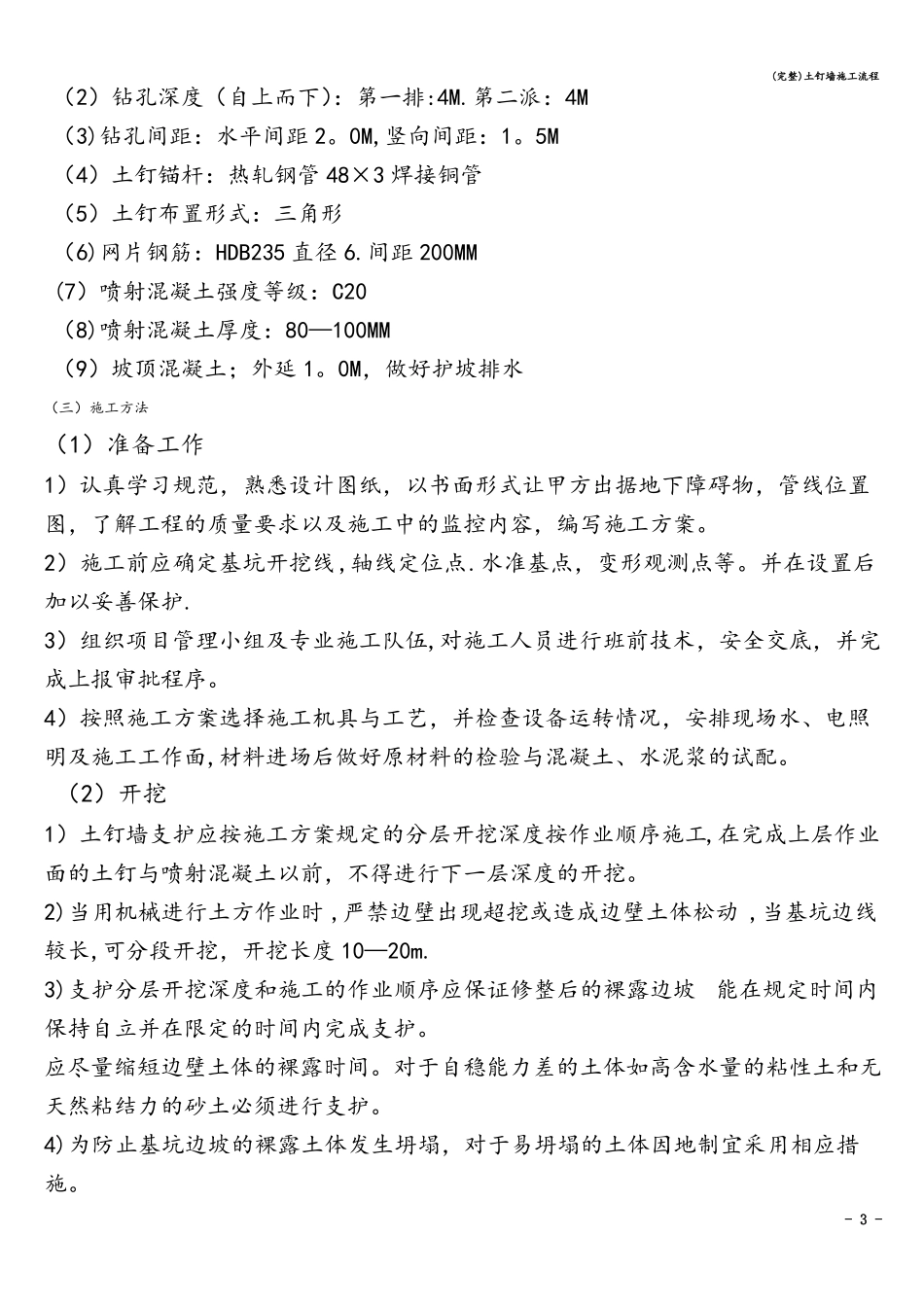

8 m3∕h1 台土钉注浆用搅拌水泥浆用- 1 -(完整)土钉墙施工流程(四)施工组织1
