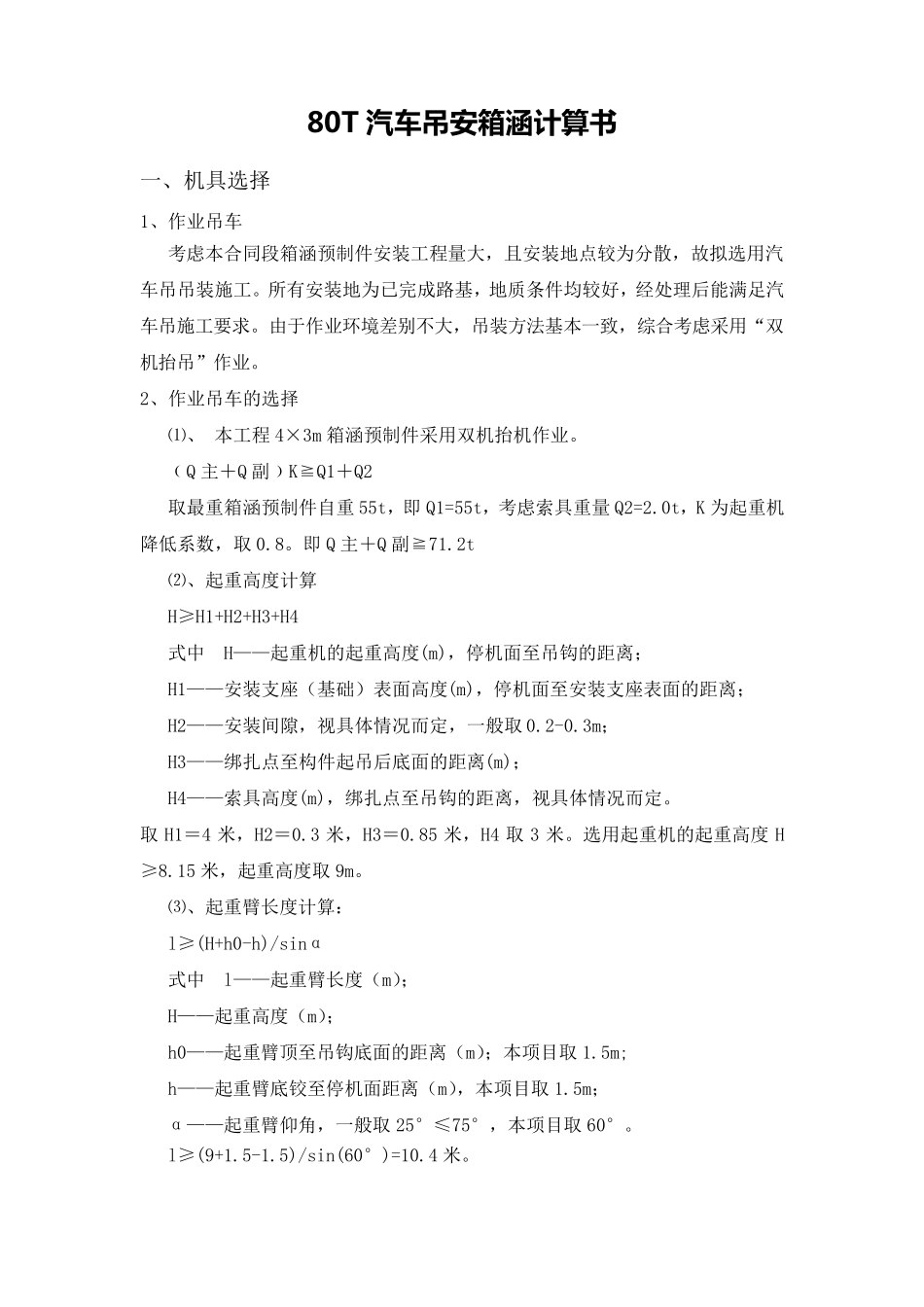

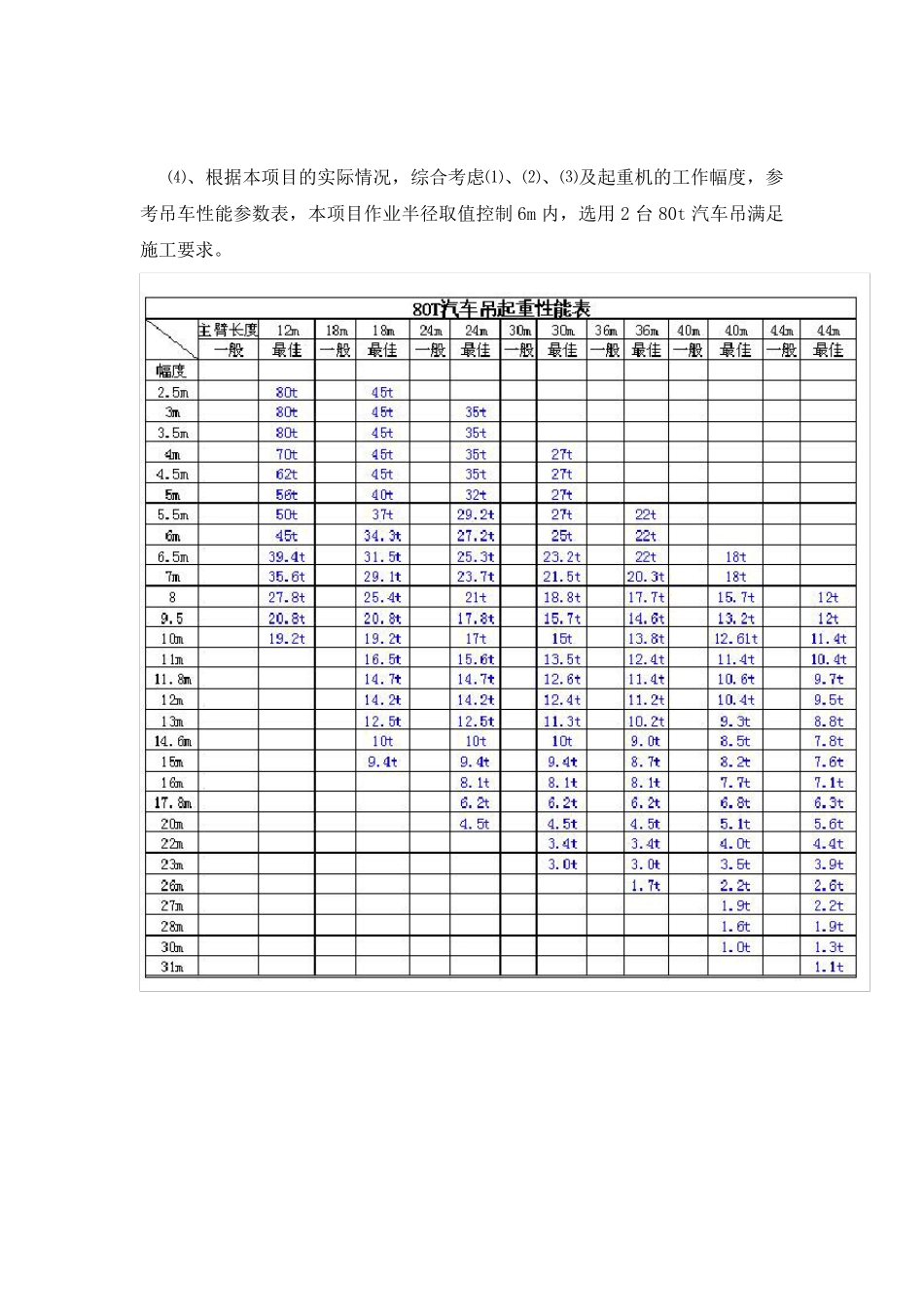

80T 汽 车 吊 安 箱 涵 计 算 书 一 、 机 具 选 择 1、 作 业 吊 车 考 虑 本 合 同 段 箱 涵 预 制 件 安 装 工 程 量 大 , 且 安 装 地 点 较 为 分 散 , 故 拟 选 用 汽车 吊 吊 装 施 工 。 所 有 安 装 地 为 已 完 成 路 基 , 地 质 条 件 均 较 好 , 经 处 理 后 能 满 足 汽车 吊 施 工 要 求 。 由 于 作 业 环 境 差 别 不 大 , 吊 装 方 法 基 本 一 致 , 综 合 考 虑 采 用 “ 双机 抬 吊 ” 作 业 。 2、 作 业 吊 车 的 选 择 ⑴ 、 本 工 程 4× 3m 箱 涵 预 制 件 采 用 双 机 抬 机 作 业 。 ﹙ Q 主 + Q 副 ﹚ K≧ Q1+ Q2 取 最 重 箱 涵 预 制 件 自 重 55t, 即 Q1=55t, 考 虑 索 具 重 量 Q2=2.0t, K 为 起 重 机降 低 系 数 , 取 0.8。 即 Q 主 + Q 副 ≧ 71.2t ⑵ 、 起 重 高 度 计 算 H≥ H1+H2+H3+H4 式 中 H— — 起 重 机 的 起 重 高 度 (m), 停 机 面 至 吊 钩 的 距 离 ; H1— — 安 装 支 座 ( 基 础 ) 表 面 高 度 (m), 停 机 面 至 安 装 支 座 表 面 的 距 离 ; H2— — 安 装 间 隙 , 视 具 体 情 况 而 定 , 一 般 取 0.2-0.3m; H3— — 绑扎点 至 构件 起 吊 后 底面 的 距 离 (m); H4— — 索 具 高 度 (m), 绑扎点 至 吊 钩 的 距 离 , 视 具 体 情 况 而 定 。 取H1=4 米, H2=0.3 米, H3=0.85 米, H4 取3 米。 选 用 起 重 机 的 起 重 高 度H≥ 8.15 米, 起 重 高 度 取 9m。 ⑶、 起 重 臂长度 计 算 : l≥ (H+h0-h)/sinα 式 中 l— — 起 重 臂长度 ( m); H— — 起 重 高 度 ( m); h0— — 起 重 臂顶至 吊 钩 底面 的 距 离 ( m); 本 项目取 1.5m; h— — 起 重 臂底铰至 停 机 面 距 离 ( m), 本 项目取 1.5m; α— — 起 重 臂仰角, 一 般 取 25°≤75°, 本 项目取 60°。 l≥ (9+1.5-1.5)/sin(60°)=10.4 米。 ⑷、根据本项目的实际情况,综合考虑⑴、⑵、⑶及起重机的工作幅度,参考吊车...
