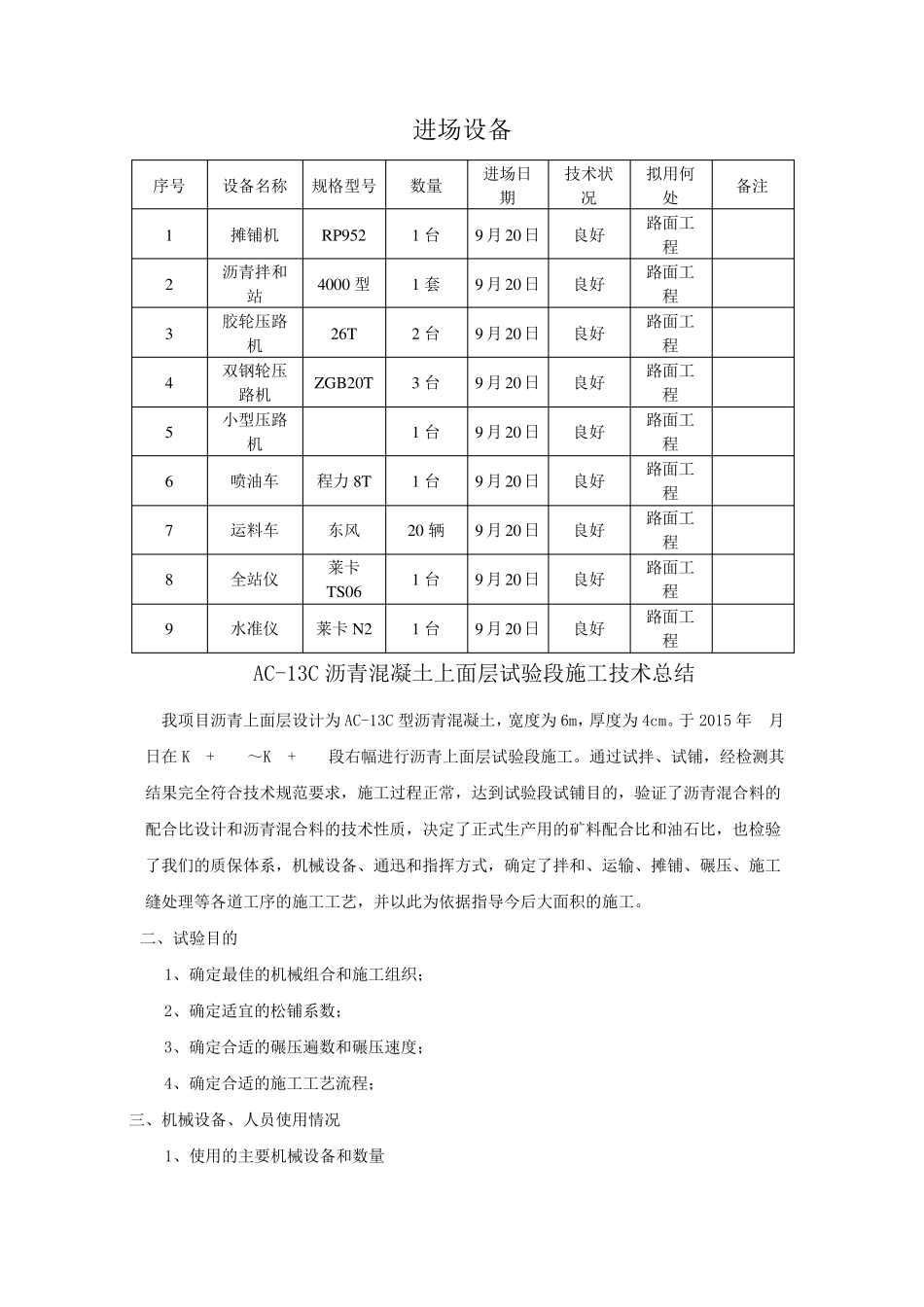

进场设备 序号 设备名称 规格型号 数量 进场日期 技术状况 拟用何处 备注 1 摊铺机 RP952 1 台 9 月20 日 良好 路面工程 2 沥青拌和站 4000 型 1 套 9 月20 日 良好 路面工程 3 胶轮压路机 26T 2 台 9 月20 日 良好 路面工程 4 双钢轮压路机 ZGB20T 3 台 9 月20 日 良好 路面工程 5 小型压路机 1 台 9 月20 日 良好 路面工程 6 喷油车 程力8T 1 台 9 月20 日 良好 路面工程 7 运料车 东风 20 辆 9 月20 日 良好 路面工程 8 全站仪 莱卡TS06 1 台 9 月20 日 良好 路面工程 9 水准仪 莱卡N2 1 台 9 月20 日 良好 路面工程 AC-13C 沥青混凝土上面层试验段施工技术总结 我项目沥青上面层设计为AC-13C 型沥青混凝土,宽度为6m,厚度为4cm。于2015 年 月日在K + ~K + 段右幅进行沥青上面层试验段施工。通过试拌、试铺,经检测其结果完全符合技术规范要求,施工过程正常,达到试验段试铺目的,验证了沥青混合料的配合比设计和沥青混合料的技术性质,决定了正式生产用的矿料配合比和油石比,也检验了我们的质保体系,机械设备、通迅和指挥方式,确定了拌和、运输、摊铺、碾压、施工缝处理等各道工序的施工工艺,并以此为依据指导今后大面积的施工。 二、试验目的 1、确定最佳的机械组合和施工组织; 2、确定适宜的松铺系数; 3、确定合适的碾压遍 数和碾压速 度; 4、确定合适的施工工艺流 程; 三 、机械设备、人 员 使 用情 况 1、使 用的主 要机械设备和数量 序号 机械名称 规格及型号 单位 数 量 1 摊铺机 ABG8820B 台 1 2 沥青拌和站 4000 型 套 1 3 双钢轮压路机 22T 台 1 4 胶轮压路机 26T 台 2 5 自卸汽车 20T 辆 20 2、人员组成情况及分工职责 通过本次试验段进行情况以及拌和楼产量、运距情况,在以后的正式施工中,我们将投入以下人员现组合如下: 序号 姓 名 职 务 职 责 1 郭小刚 项目经理 全面负责 2 王利民 项目总工 负责施工技术方案 3、试验、测量仪器配置情况 序号 名 称 数 量 1 水准仪 1 台 2 全站仪 1 台 3 50 米卷尺 1 把 4 3 米直尺 1 把 5 温度检测试验设备 1 套 四、批准的目标配合比和生产配合比 1、目标配合比:粗粒式沥青混凝土(AC-13C)设计配合比已批准,各种材料组成为: 材料名称 1#料(9.5-16) 2#...
