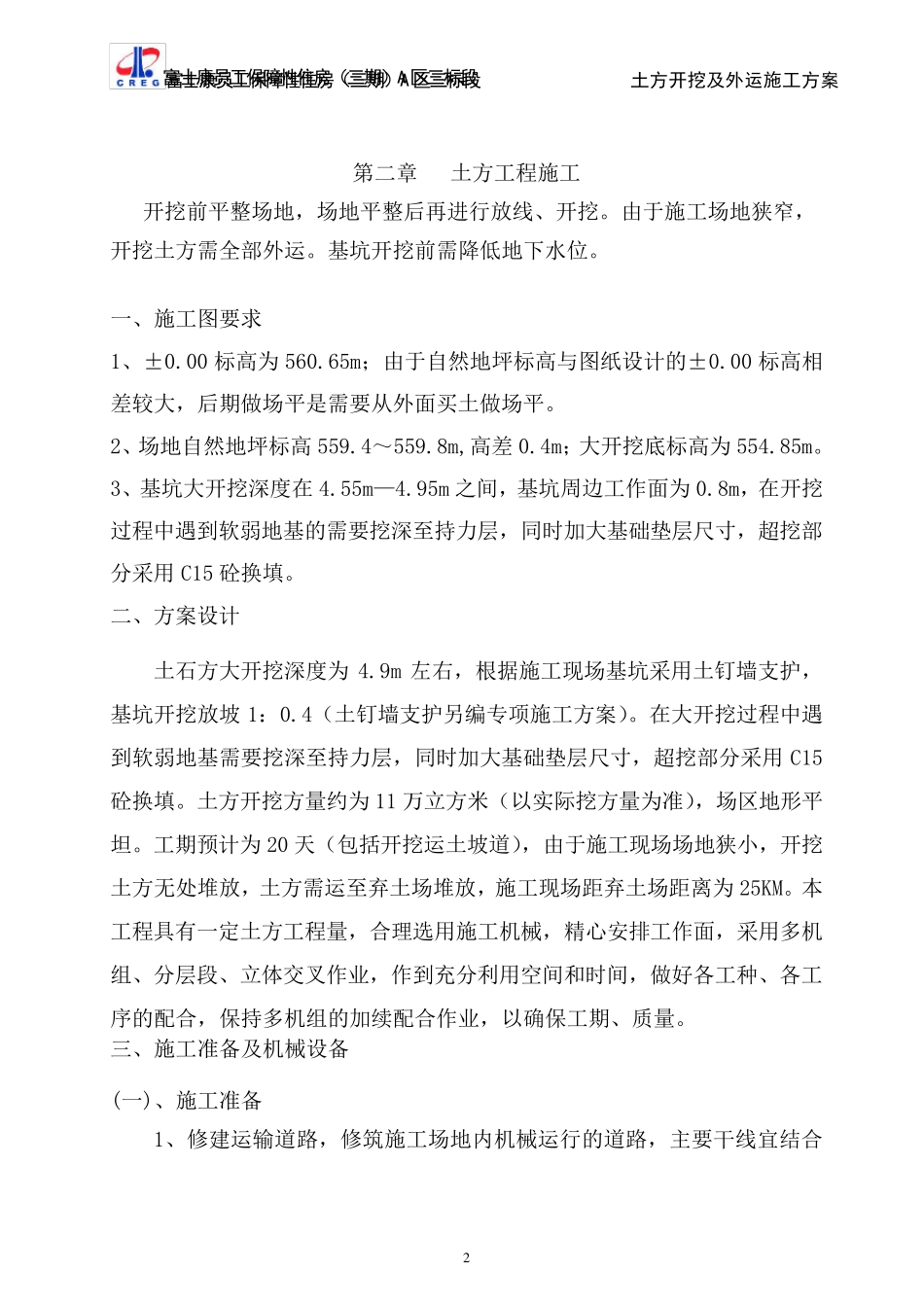

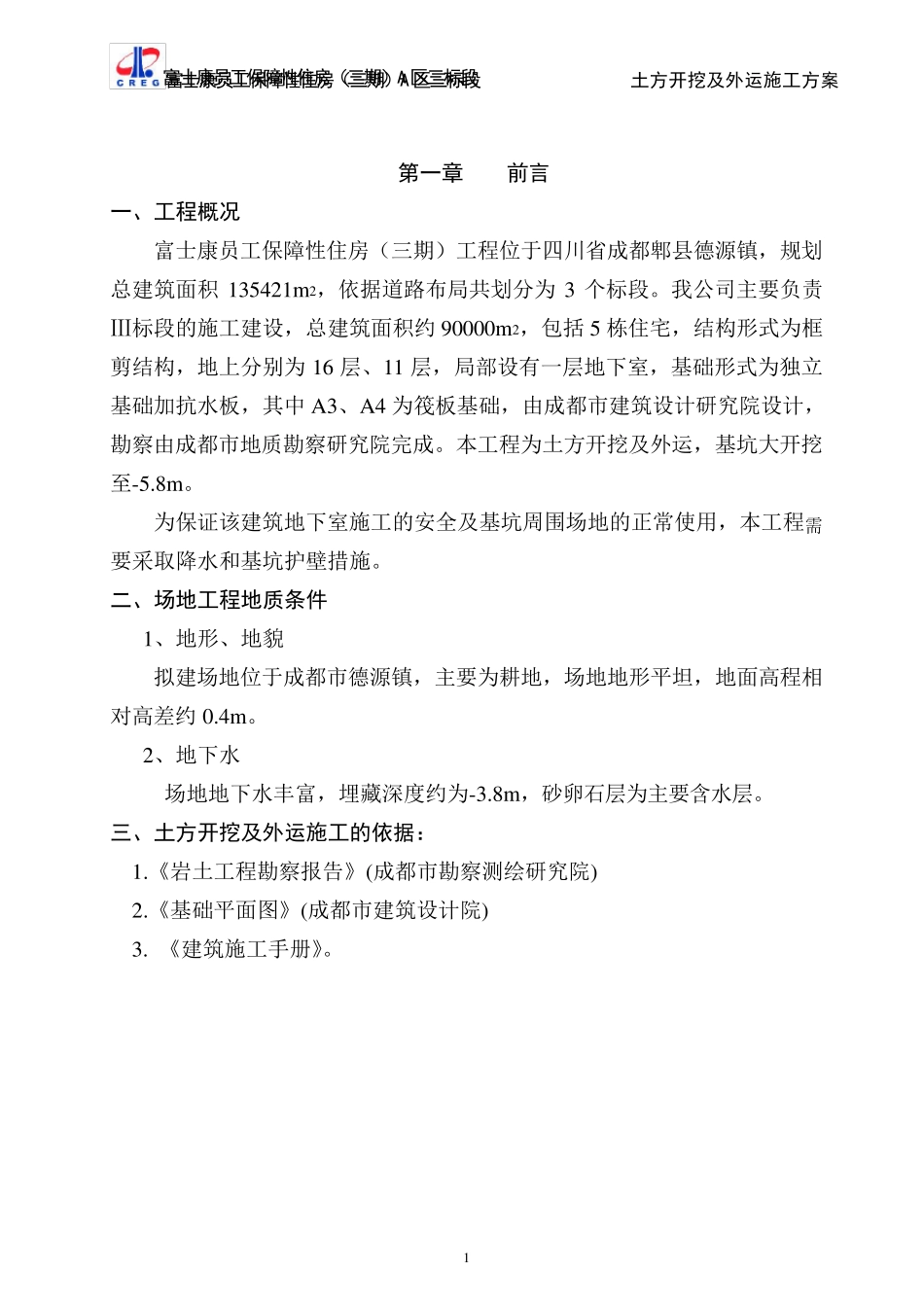

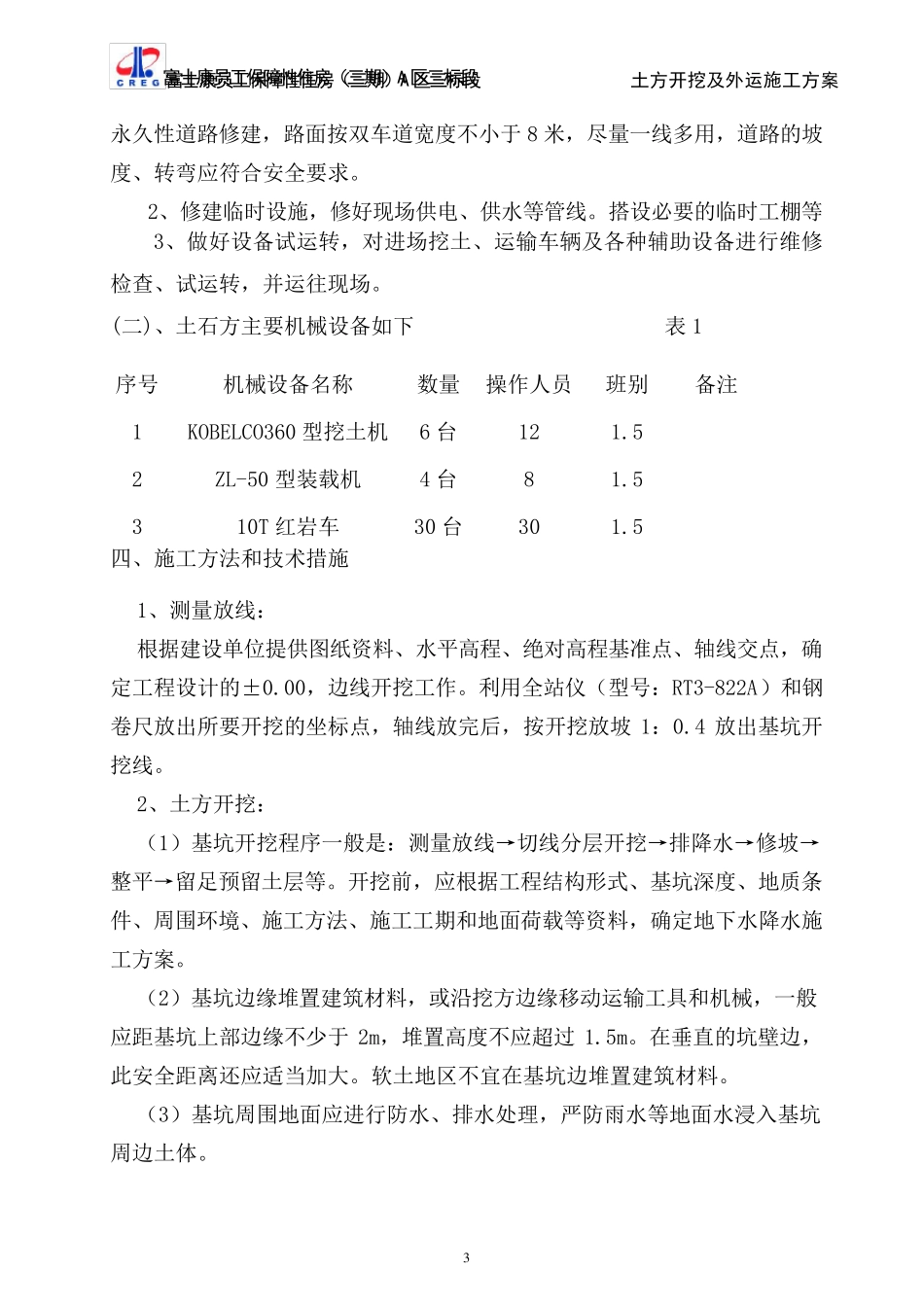

富富士士康康员员工工保保障障性性住住房房((三三期期))AA 区区三三标标段段 土方开挖及外运施工方案 1 第一章 前言 一、工程概况 富士康员工保障性住房(三期)工程位于四川省成都郫县德源镇,规划总建筑面积135421m2,依据道路布局共划分为3 个标段。我公司主要负责Ⅲ标段的施工建设,总建筑面积约 90000m2,包括 5 栋住宅,结构形式为框剪结构,地上分别为16 层、11 层,局部设有一层地下室,基础形式为独立基础加抗水板,其中 A3、A4 为筏板基础,由成都市建筑设计研究院设计,勘察由成都市地质勘察研究院完成。本工程为土方开挖及外运,基坑大开挖至-5.8m。 为保证该建筑地下室施工的安全及基坑周围场地的正常使用,本工程需要采取降水和基坑护壁措施。 二、场地工程地质条件 1、地形、地貌 拟建场地位于成都市德源镇,主要为耕地,场地地形平坦,地面高程相对高差约 0.4m。 2、地下水 场地地下水丰富,埋藏深度约为-3.8m,砂卵石层为主要含水层。 三、土方开挖及外运施工的依据: 1.《岩土工程勘察报告》(成都市勘察测绘研究院) 2.《基础平面图》(成都市建筑设计院) 3. 《建筑施工手册》。 富富士士康康员员工工保保障障性性住住房房((三三期期))AA 区区三三标标段段 土方开挖及外运施工方案 2 第二章 土方工程施工 开挖前平整场地,场地平整后再进行放线、开挖。由于施工场地狭窄,开挖土方需全部外运。基坑开挖前需降低地下水位。 一、施工图要求 1、±0.00 标高为 560.65m;由于自然地坪标高与图纸设计的±0.00 标高相差较大,后期做场平是需要从外面买土做场平。 2、场地自然地坪标高 559.4~559.8m,高差 0.4m;大开挖底标高为 554.85m。 3、基坑大开挖深度在 4.55m—4.95m 之间,基坑周边工作面为 0.8m,在开挖过程中遇到软弱地基的需要挖深至持力层,同时加大基础垫层尺寸,超挖部分采用 C15 砼换填。 二、方案设计 土石方大开挖深度为 4.9m 左右,根据施工现场基坑采用土钉墙支护,基坑开挖放坡 1:0.4(土钉墙支护另编专项施工方案)。在大开挖过程中遇到软弱地基需要挖深至持力层,同时加大基础垫层尺寸,超挖部分采用 C15砼换填。土方开挖方量约为 11 万立方米(以实际挖方量为准),场区地形平坦。工期预计为 20 天(包括开挖运土坡道),由于施工现场场地狭小,开挖土方无处堆放,土方需运至弃土场堆放,施工现场距弃土场距离为 25KM。本工程具有一定土方...
