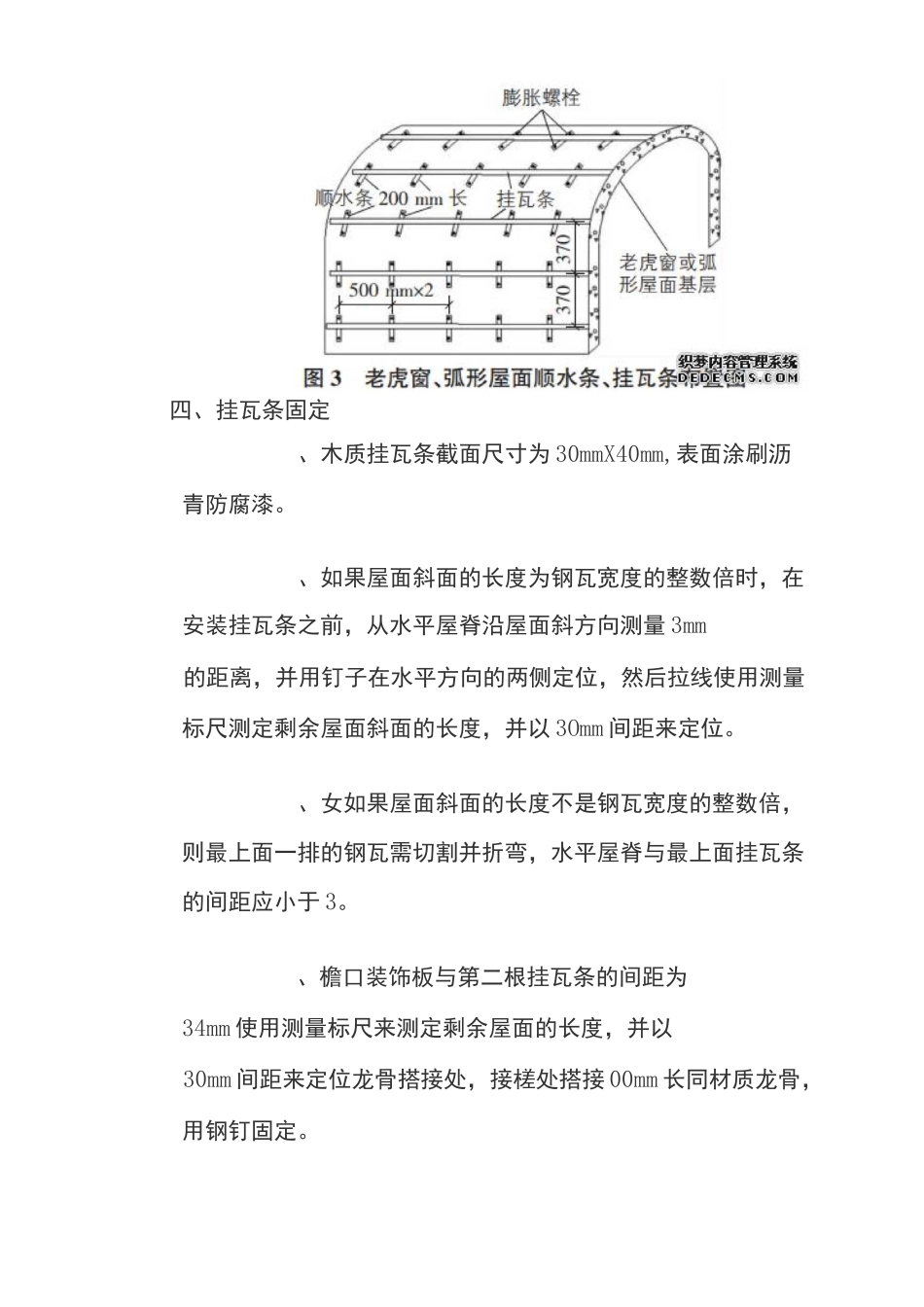

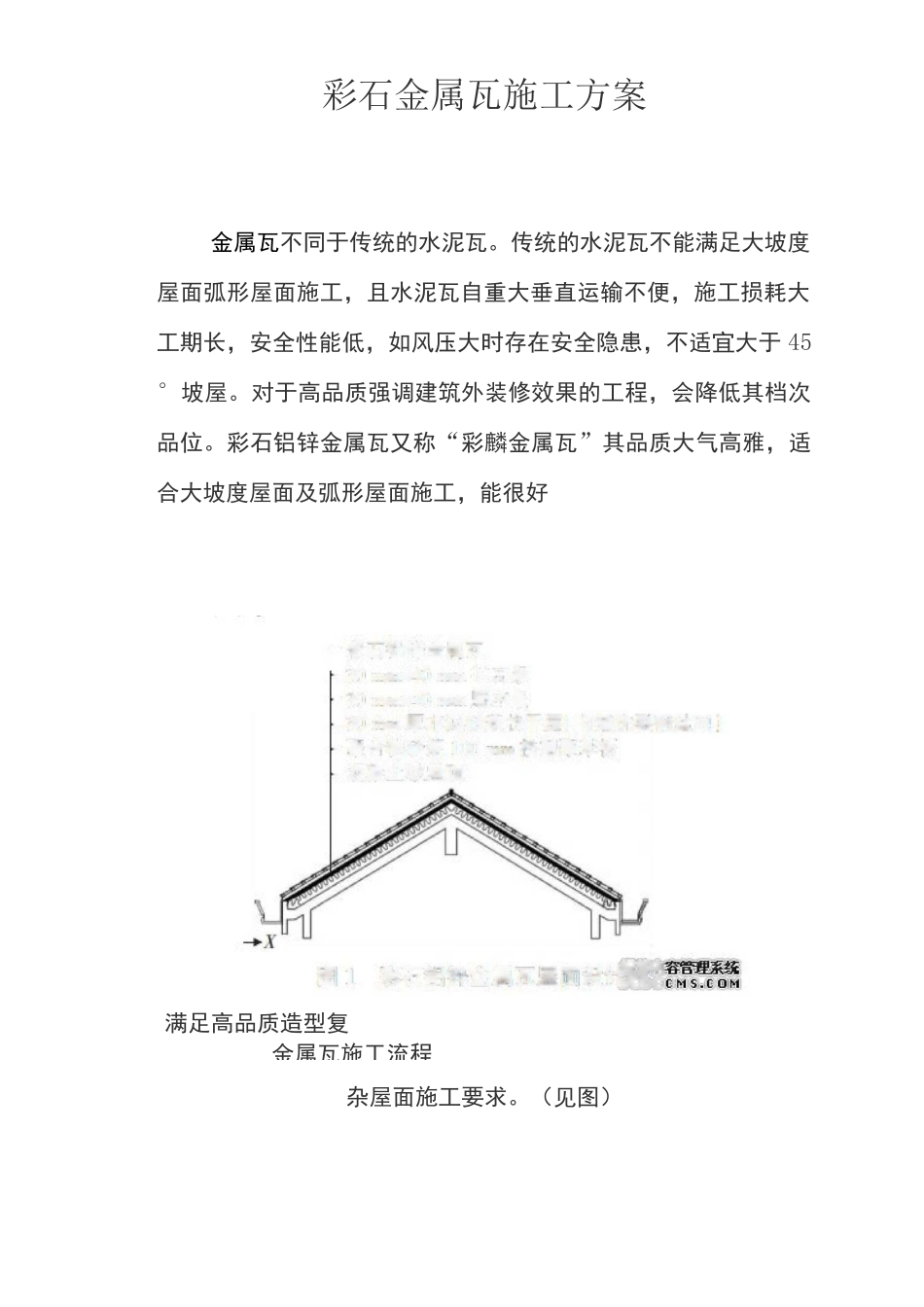

「彩石铝锌金属瓦-30mmx40mm 挂瓦条-30mmx40mm 顺水条-30mm 厚水泥砂浆找平层(内锚抗裂钢丝网)-聚合物砂浆 100“口挤覩聚苯板-混凝土坡屋顶图 1 彩石铝锌金属瓦屋面设繼豊金属瓦施工流程彩石金属瓦施工方案金属瓦不同于传统的水泥瓦。传统的水泥瓦不能满足大坡度屋面弧形屋面施工,且水泥瓦自重大垂直运输不便,施工损耗大工期长,安全性能低,如风压大时存在安全隐患,不适宜大于 45°坡屋。对于高品质强调建筑外装修效果的工程,会降低其档次品位。彩石铝锌金属瓦又称“彩麟金属瓦”其品质大气高雅,适合大坡度屋面及弧形屋面施工,能很好满足高品质造型复杂屋面施工要求。(见图)材料机具准备一安装垂直运输机具一屋面防护架搭设一结构基底修整清理一测量放线一顺水条挂瓦条涂刷防腐漆安装 f 彩石铝锌瓦铺装 f 屋脊瓦安装 f 泛水收边f 钉帽处选用修复胶修补 f 成品保护二、测量放线在屋面基层上放顺水条线,间距不大于 00mm 檐口线及檐口标高控制线用工程线挂出屋脊控制线,用于控制屋脊顺水条。三、顺水条固定木质顺水条截面尺寸为 30mmX40mm,表面涂刷沥青防腐漆。按顺水条线定位,间距不大于 00mm 采用膨胀螺栓固定于混凝土屋面基层上,膨胀螺栓间距 00mm如基层为钢结构,采用钻尾螺栓固定老虎窗弧度大的屋面,顺水条长度 00mm 见图 3。四、挂瓦条固定、木质挂瓦条截面尺寸为 30mmX40mm,表面涂刷沥青防腐漆。、如果屋面斜面的长度为钢瓦宽度的整数倍时,在安装挂瓦条之前,从水平屋脊沿屋面斜方向测量 3mm的距离,并用钉子在水平方向的两侧定位,然后拉线使用测量标尺测定剩余屋面斜面的长度,并以 3Omm 间距来定位。、女如果屋面斜面的长度不是钢瓦宽度的整数倍,则最上面一排的钢瓦需切割并折弯,水平屋脊与最上面挂瓦条的间距应小于 3。、檐口装饰板与第二根挂瓦条的间距为34mm 使用测量标尺来测定剩余屋面的长度,并以30mm 间距来定位龙骨搭接处,接槎处搭接 00mm 长同材质龙骨,用钢钉固定。、根据挂瓦条线,将挂瓦条固定于屋面上上下挂瓦条的接合处要交错,挂瓦条安装顺序由下而上。五、彩石铝锌金属瓦铺设、为做到成品保护,屋面瓦铺设顺序由上而下,按排分别铺设见图 4第一排钢瓦需裁剪3 折边水平屋脊瓦斜屋脊瓦注:彩石屋面钢瓦铺设顺序:从上向下,从左向右或从右向左图 4 彩石铝锌金属瓦铺装顺序图斜屋脊处钢瓦需裁剪、折边2、做好折弯预留量(A+40mm),并且划好切割线裁剪选用专用铡刀裁边...
