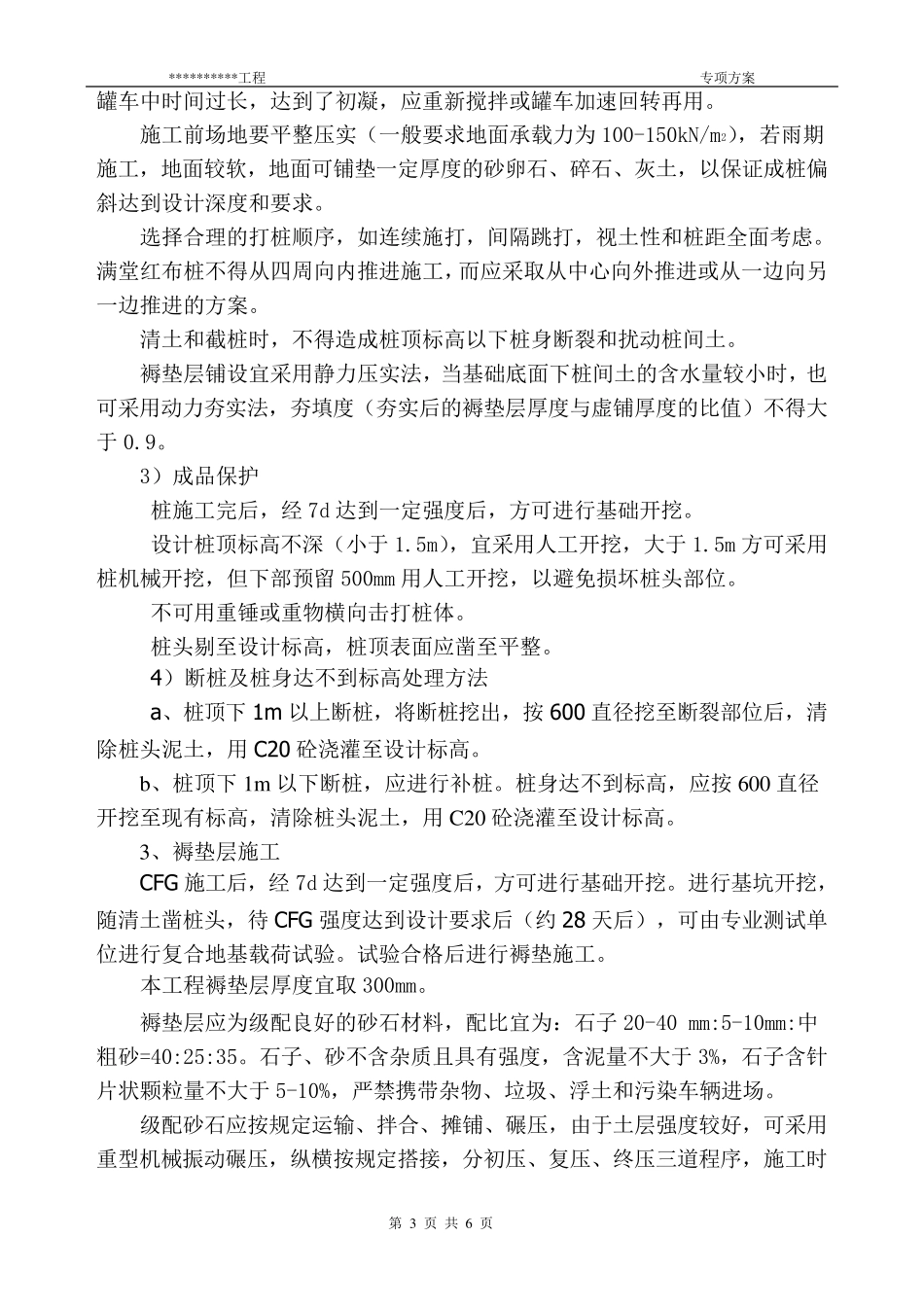

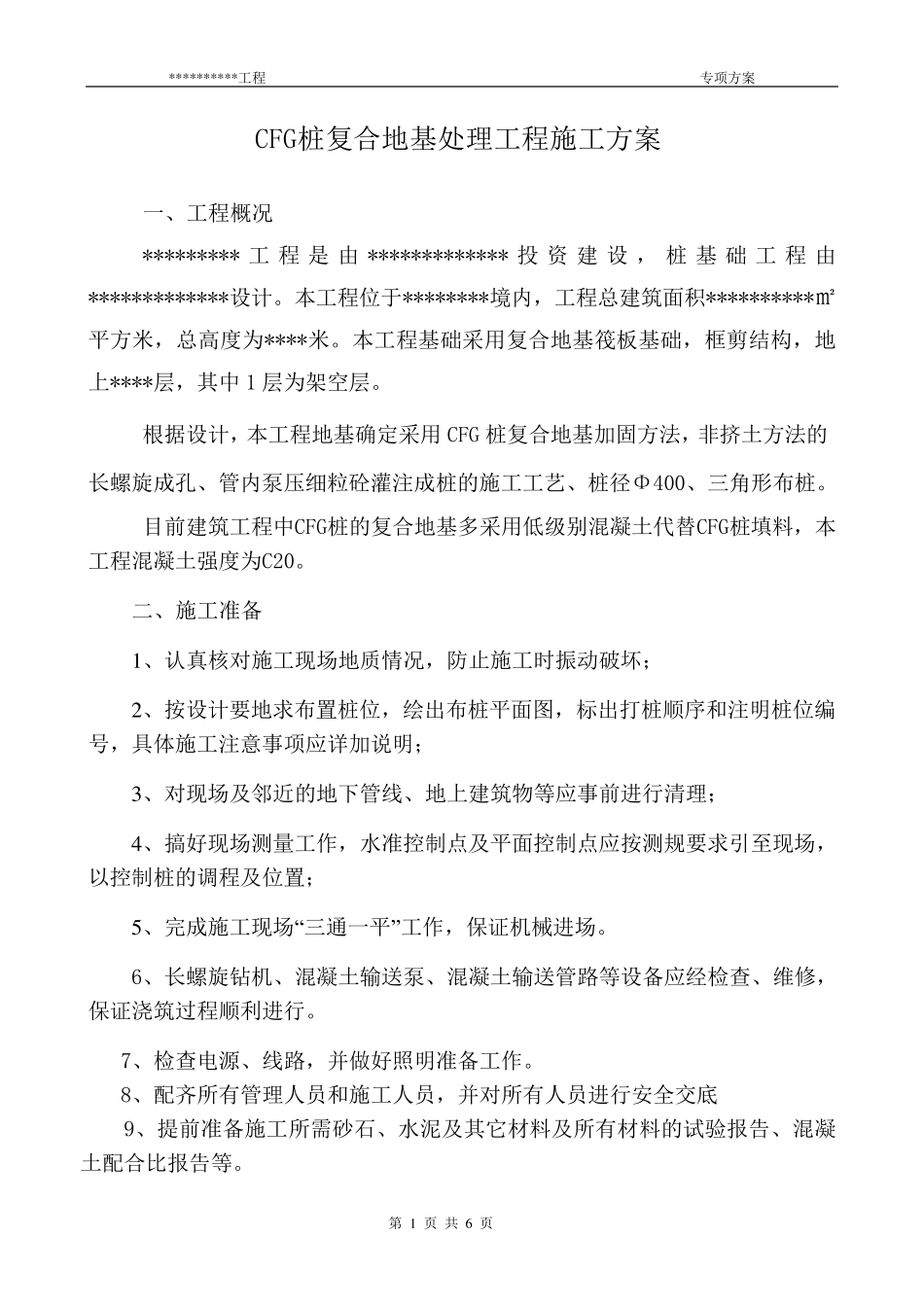

* * * * * * * * * * 工程 专项方案 第 1 页 共 6 页 CFG桩复合地基处理工程施工方案 一、工程概况 ********* 工程是由************* 投资建设,桩基础工程由*************设计。本工程位于********境内,工程总建筑面积**********㎡平方米,总高度为****米。本工程基础采用复合地基筏板基础,框剪结构,地上****层,其中1 层为架空层。 根据设计,本工程地基确定采用CFG 桩复合地基加固方法,非挤土方法的长螺旋成孔、管内泵压细粒砼灌注成桩的施工工艺、桩径Φ400、三角形布桩。 目前建筑工程中CFG桩的复合地基多采用低级别混凝土代替CFG桩填料,本工程混凝土强度为C20。 二、施工准备 1 、认真核对施工现场地质情况,防止施工时振动破坏; 2 、按设计要地求布置桩位,绘出布桩平面图,标出打桩顺序和注明桩位编号,具体施工注意事项应详加说明; 3 、对现场及邻近的地下管线、地上建筑物等应事前进行清理; 4 、搞好现场测量工作,水 准控 制 点 及平面控 制 点 应按测规 要求引 至 现场,以 控 制 桩的调 程及位置; 5 、完 成施工现场“三通 一平”工作,保 证 机 械 进场。 6、长螺旋钻 机 、混凝土输 送 泵、混凝土输 送 管路 等设备应经 检 查 、维 修 ,保 证 浇 筑过 程顺利 进行。 7、检 查 电 源 、线路 ,并 做 好照 明准备工作。 8、配 齐 所 有 管理人 员 和施工人 员 ,并 对所 有 人 员 进行安 全 交 底 9、提 前准备施工所 需 砂 石 、水 泥 及其它 材 料及所 有 材 料的试 验 报 告 、混凝土配 合比 报 告 等。 **********工程 专项方案 第 2 页 共 6 页 三、施工部署 因现场施工场地狭窄,按建设单位和设计单位方案,CFG 桩在原地面开始钻桩,钻完之后再进行基础土方开挖。 1、测量放线 本工程CFG 桩径Φ400、三角形布桩,桩距为 1.2m。根据桩位平面布置图及甲方提供的控制点和轴线施放桩位图,测量确定桩位,标出打桩顺序和注明桩位编号,并经过建设单位或监理单位现场验收。 2、操作工艺流程 施工流程如下:测量放点→对位→成孔→泵压混凝土灌注成桩→养护→清土→铺褥垫层。 长螺旋成孔灌注工艺流程 1) 操作工艺 应考虑隔排隔桩跳打,新打桩与已打桩间隔时间不应少于7d。 螺旋钻机就位时,必须保持平衡稳固,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管...
