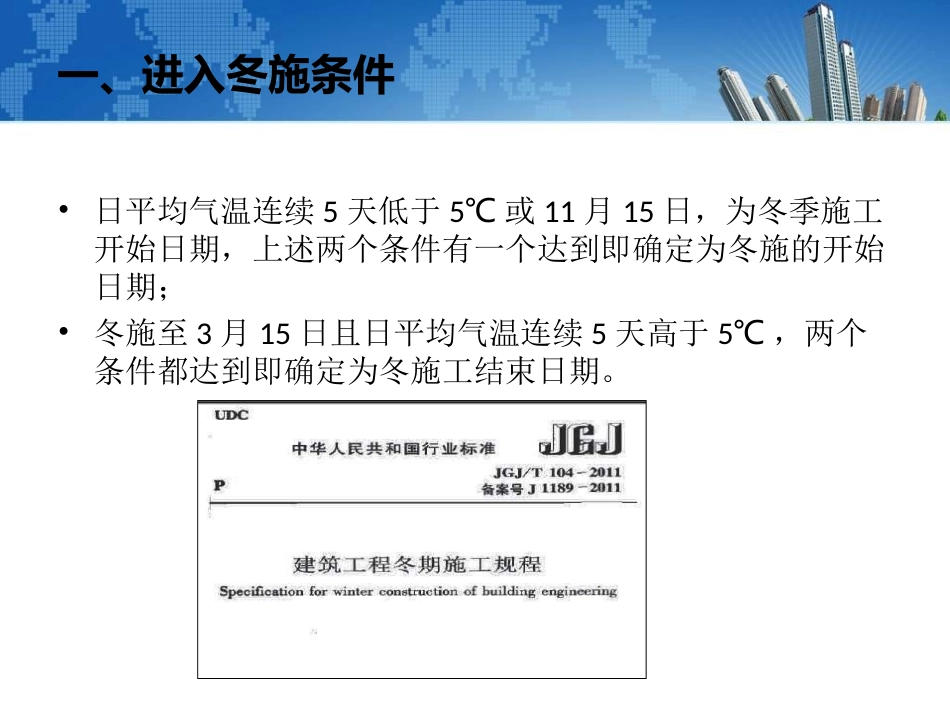

通州区中西医结合医院冬期施工方案2014地下结构施工阶段一、进入冬施条件•日平均气温连续5天低于5℃或11月15日,为冬季施工开始日期,上述两个条件有一个达到即确定为冬施的开始日期;•冬施至3月15日且日平均气温连续5天高于5℃,两个条件都达到即确定为冬施工结束日期

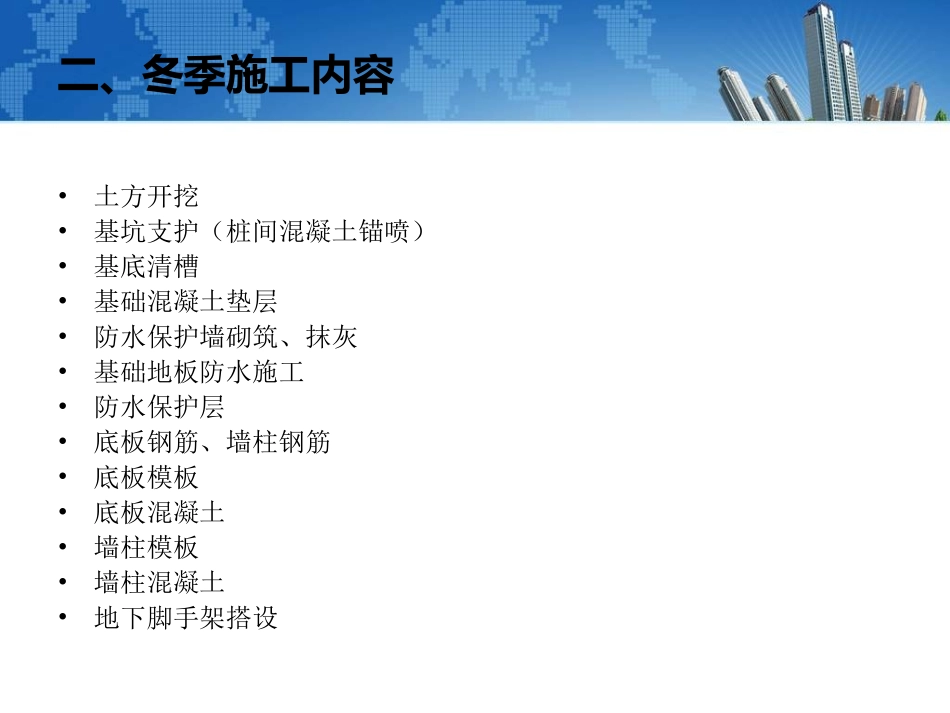

二、冬季施工内容•土方开挖•基坑支护(桩间混凝土锚喷)•基底清槽•基础混凝土垫层•防水保护墙砌筑、抹灰•基础地板防水施工•防水保护层•底板钢筋、墙柱钢筋•底板模板•底板混凝土•墙柱模板•墙柱混凝土•地下脚手架搭设序号工序医疗主楼行政科研楼1基底清槽11月25日~12月10日已完2混凝土垫层12月5日~12月12日已完3防水保护墙12月10日~12月15日11月15日~11月18日4防水施工12月15日~12月25日11月20日~11月25日5防水保护层12月17日~12月27日11月26日~11月27日6底板钢筋12月20日~1月20日11月27日~12月25日7底板模板1月15日~1月25日12月25日~12月30日8底板混凝土1月20日~1月30日12月30日~1月2日9墙柱钢筋3月20日~4月20日1月3日~1月10日10墙柱模板4月1日~4月25日1月11日~1月20日11墙柱混凝土4月1日~4月25日1月20日~1月30日冬季施工进度安排冬期施工组织机构•冬期施工项目管理组织机构•为确保冬期施工质量、安全,总承包部成立冬施领导小组:•组长:李少华•副组长:詹新彬、罗惠平•成员:孙艾、宁兆君、彭易明、高庆、张兆春、赵福聚、刘汉龙、王永山、张继军、张昆、邹杰、张振方、李磐、王守印、周小勇、于宝德、芦娟、刘飞
各分包作业队相应成立以施工队长为组长的冬施领导小组
姓名职务主要职责李少华项目经理全面负责冬期工程的管理工作
詹新彬生产副经理具体负责冬期施工的现场组织协调,组织落实各项冬期施工管理措施的落实
