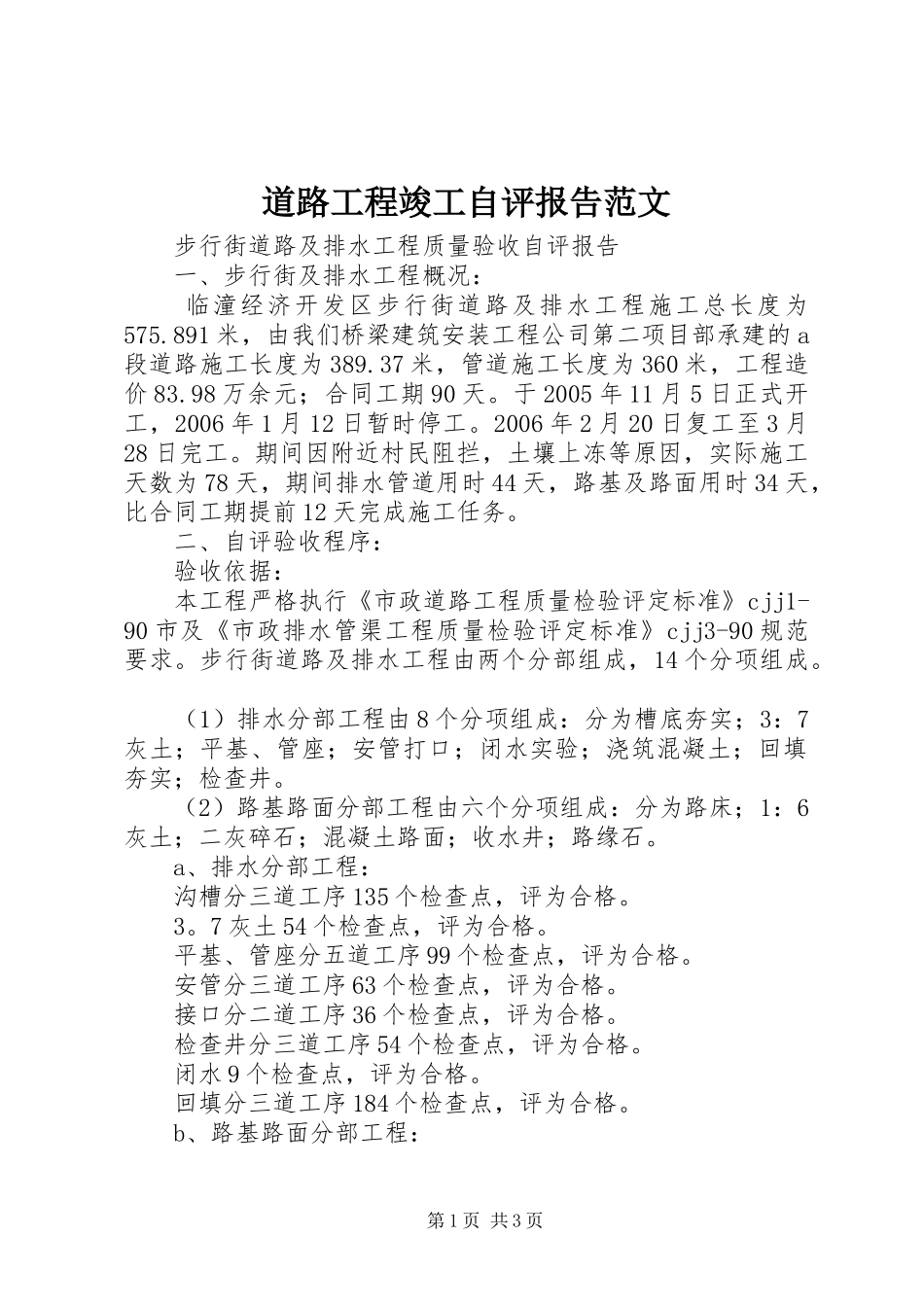

道路工程竣工自评报告范文步行街道路及排水工程质量验收自评报告一、步行街及排水工程概况:临潼经济开发区步行街道路及排水工程施工总长度为575
891米,由我们桥梁建筑安装工程公司第二项目部承建的a段道路施工长度为389
37米,管道施工长度为360米,工程造价83
98万余元;合同工期90天
于2005年11月5日正式开工,2006年1月12日暂时停工
2006年2月20日复工至3月28日完工
期间因附近村民阻拦,土壤上冻等原因,实际施工天数为78天,期间排水管道用时44天,路基及路面用时34天,比合同工期提前12天完成施工任务
二、自评验收程序:验收依据:本工程严格执行《市政道路工程质量检验评定标准》cjj1-90市及《市政排水管渠工程质量检验评定标准》cjj3-90规范要求
步行街道路及排水工程由两个分部组成,14个分项组成
(1)排水分部工程由8个分项组成:分为槽底夯实;3:7灰土;平基、管座;安管打口;闭水实验;浇筑混凝土;回填夯实;检查井
(2)路基路面分部工程由六个分项组成:分为路床;1:6灰土;二灰碎石;混凝土路面;收水井;路缘石
a、排水分部工程:沟槽分三道工序135个检查点,评为合格
7灰土54个检查点,评为合格
平基、管座分五道工序99个检查点,评为合格
安管分三道工序63个检查点,评为合格
接口分二道工序36个检查点,评为合格
检查井分三道工序54个检查点,评为合格
闭水9个检查点,评为合格
回填分三道工序184个检查点,评为合格

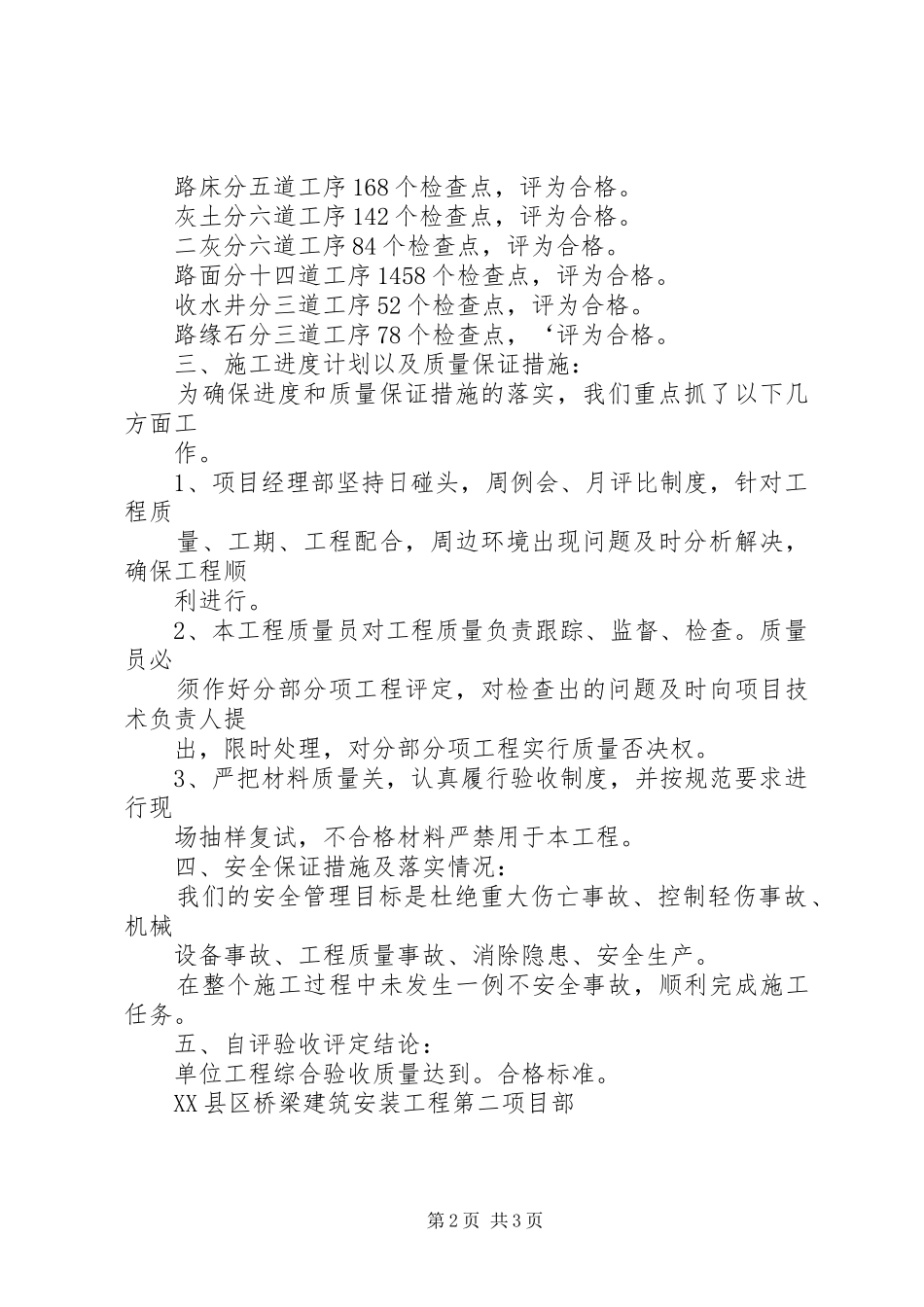

b、路基路面分部工程:第1页共3页路床分五道工序168个检查点,评为合格
灰土分六道工序142个检查点,评为合格
二灰分六道工序84个检查点,评为合格
路面分十四道工序1458个检查点,评为合格
收水井分三道工序52个检查点,评为合格
路缘石分三道工序78个检查点,‘评为合格
三、施工进度计划以及质量保证措施:为确保进度和
