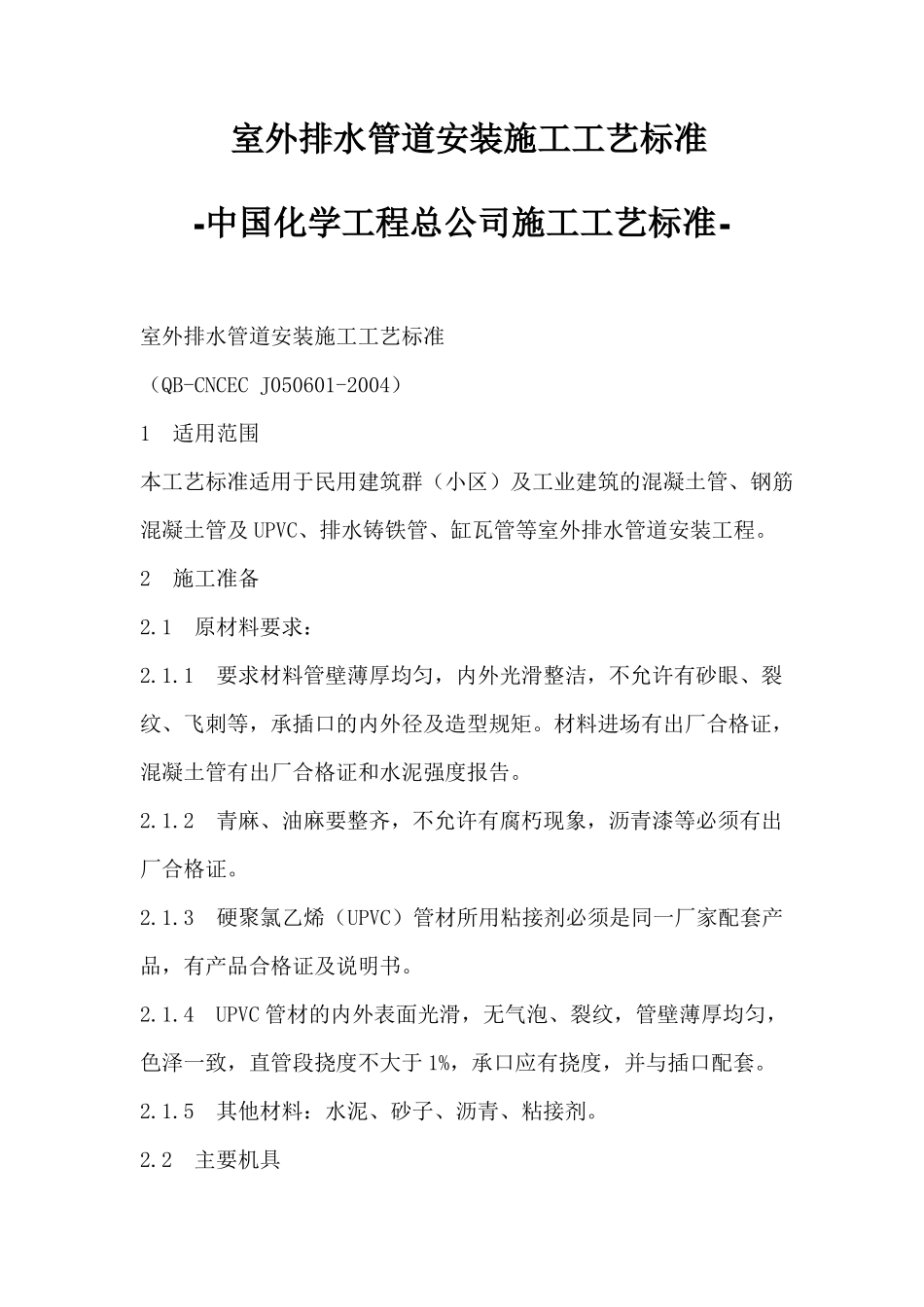

室外排水管道安装施工工艺标准-中国化学工程总公司施工工艺标准-室外排水管道安装施工工艺标准(QB-CNCEC J050601-2004)1适用范围本工艺标准适用于民用建筑群(小区)及工业建筑的混凝土管、钢筋混凝土管及 UPVC、排水铸铁管、缸瓦管等室外排水管道安装工程
2施工准备2
1原材料要求:2
1要求材料管壁薄厚均匀,内外光滑整洁,不允许有砂眼、裂纹、飞刺等,承插口的内外径及造型规矩
材料进场有出厂合格证,混凝土管有出厂合格证和水泥强度报告
2青麻、油麻要整齐,不允许有腐朽现象,沥青漆等必须有出厂合格证
3硬聚氯乙烯(UPVC)管材所用粘接剂必须是同一厂家配套产品,有产品合格证及说明书
4 UPVC 管材的内外表面光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致,直管段挠度不大于 1%,承口应有挠度,并与插口配套
5其他材料:水泥、砂子、沥青、粘接剂

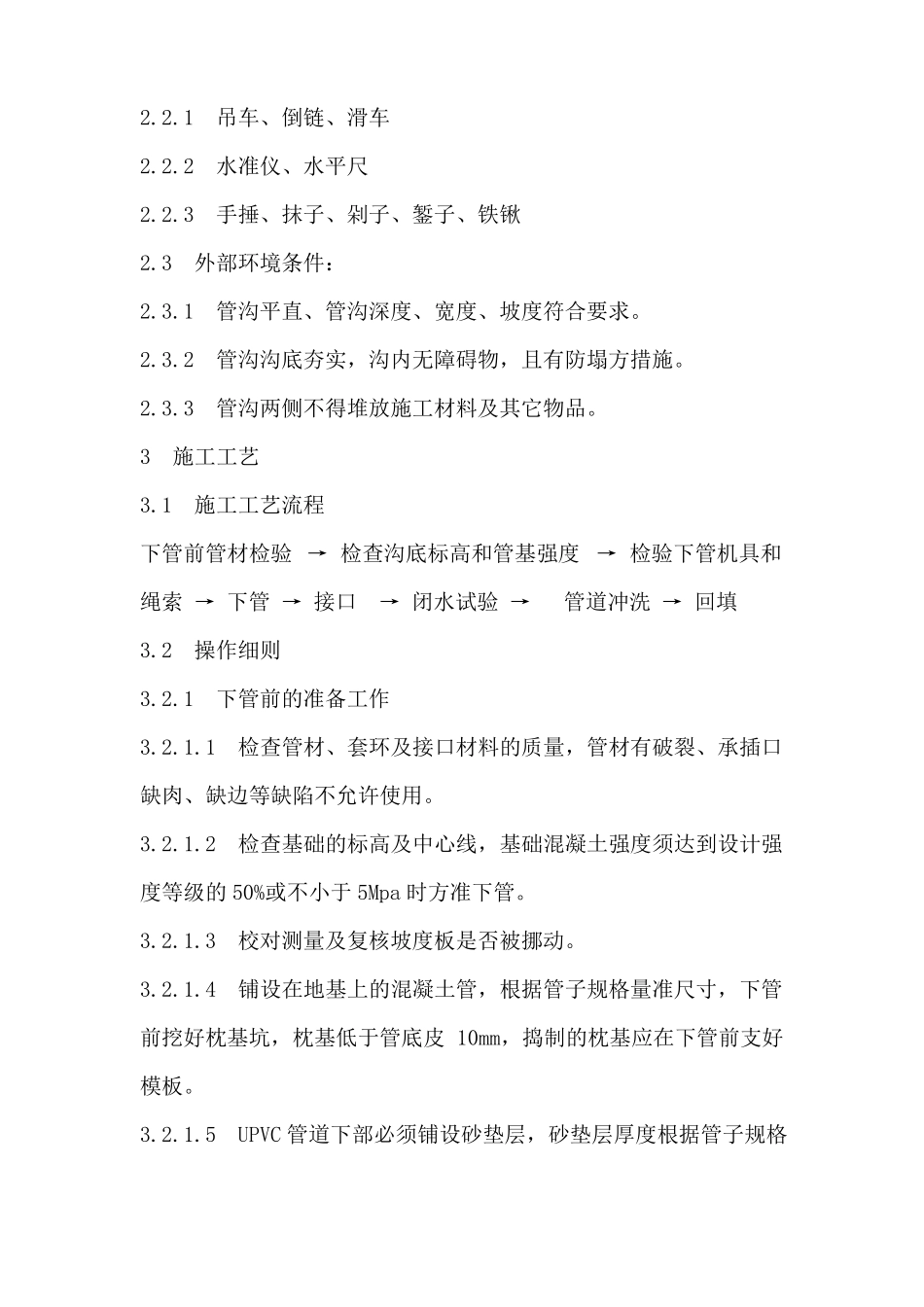

2主要机具2
1吊车、倒链、滑车2
2水准仪、水平尺2
3手捶、抹子、剁子、錾子、铁锹2
3外部环境条件:2
1管沟平直、管沟深度、宽度、坡度符合要求
2管沟沟底夯实,沟内无障碍物,且有防塌方措施
3管沟两侧不得堆放施工材料及其它物品
3施工工艺3
1施工工艺流程下管前管材检验 → 检查沟底标高和管基强度 → 检验下管机具和绳索 → 下管 → 接口→ 闭水试验 →管道冲洗 → 回填3
2操作细则3
1下管前的准备工作3
1检查管材、套环及接口材料的质量,管材有破裂、承插口缺肉、缺边等缺陷不允许使用
2检查基础的标高及中心线,基础混凝土强度须达到设计强度等级的 50%或不小于 5Mpa 时方准下管
3校对测量及复核坡度板是否被挪动
4铺设在地基上的混凝土管,根据管子规格量准尺寸,下管前挖好枕基坑,枕基低于管底皮
