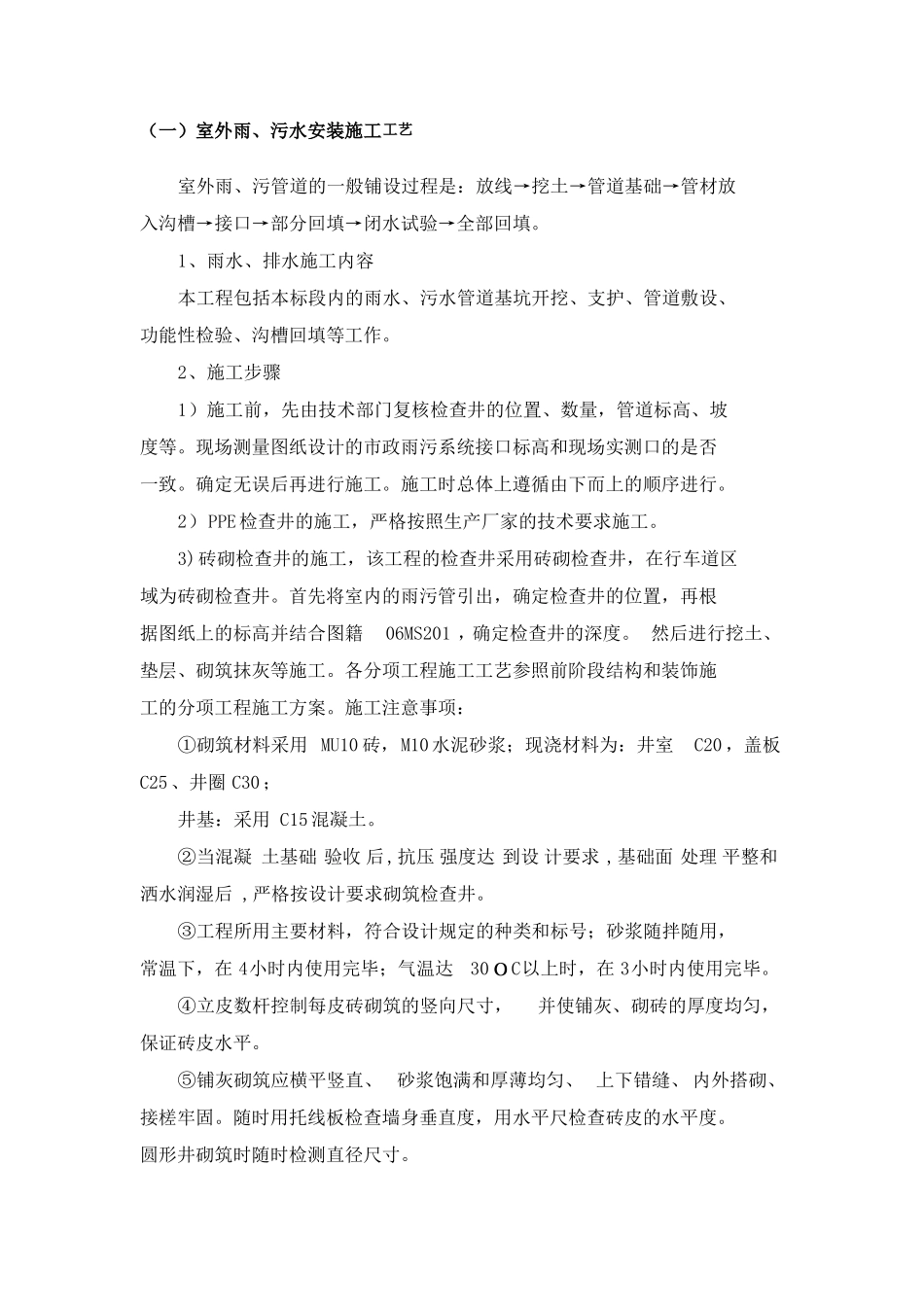

(一)室外雨、污水安装施工工艺室外雨、污管道的一般铺设过程是:放线→挖土→管道基础→管材放入沟槽→接口→部分回填→闭水试验→全部回填
1、雨水、排水施工内容本工程包括本标段内的雨水、污水管道基坑开挖、支护、管道敷设、功能性检验、沟槽回填等工作
2、施工步骤1)施工前,先由技术部门复核检查井的位置、数量,管道标高、坡度等
现场测量图纸设计的市政雨污系统接口标高和现场实测口的是否一致
确定无误后再进行施工
施工时总体上遵循由下而上的顺序进行
2)PPE检查井的施工,严格按照生产厂家的技术要求施工
3)砖砌检查井的施工,该工程的检查井采用砖砌检查井,在行车道区域为砖砌检查井
首先将室内的雨污管引出,确定检查井的位置,再根据图纸上的标高并结合图籍06MS201 ,确定检查井的深度
然后进行挖土、垫层、砌筑抹灰等施工
各分项工程施工工艺参照前阶段结构和装饰施工的分项工程施工方案
施工注意事项:①砌筑材料采用 MU10 砖,M10 水泥砂浆;现浇材料为:井室C20 ,盖板C25、井圈 C30;井基:采用 C15 混凝土

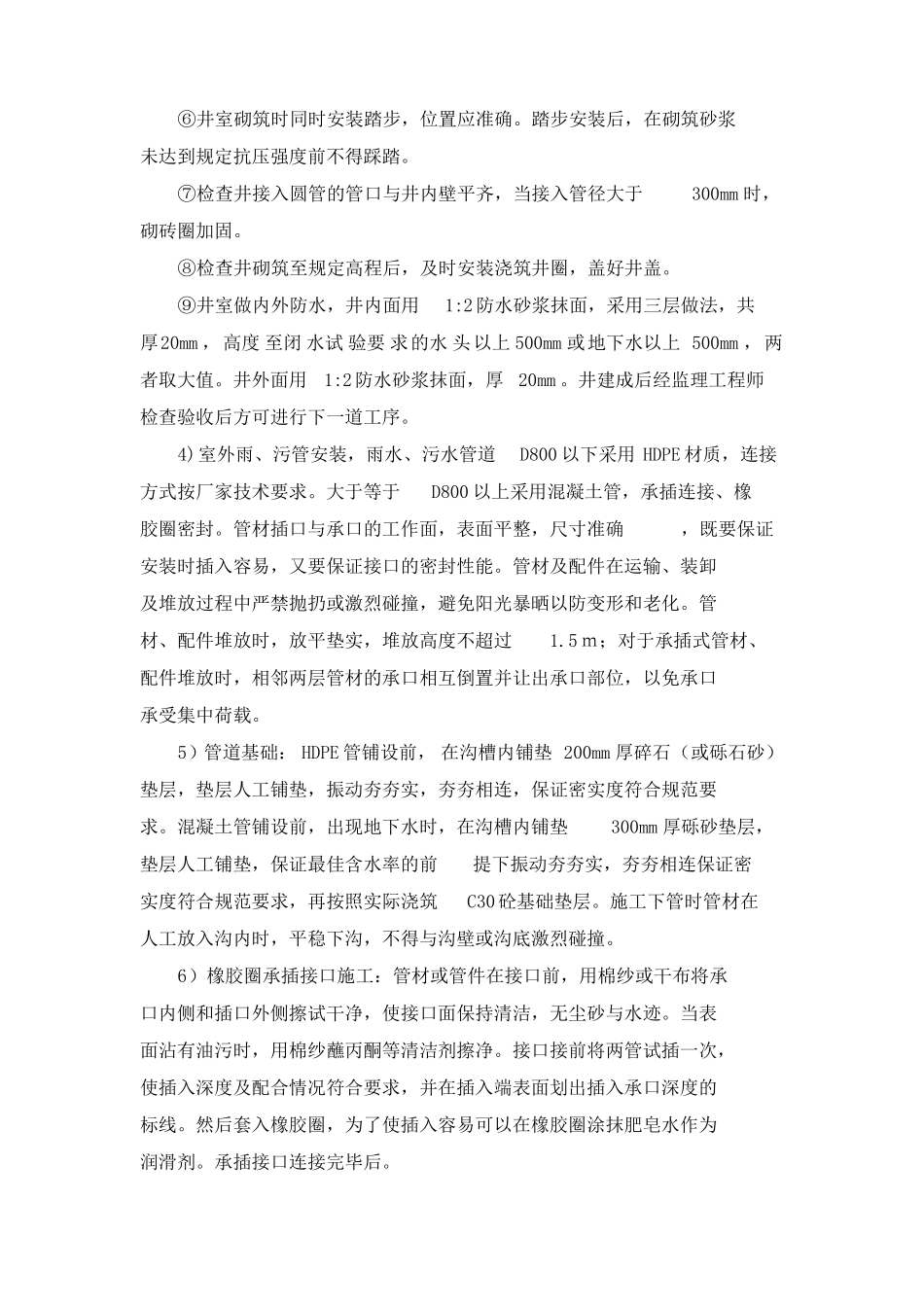

②当混凝 土基础 验收 后,抗压 强度达 到设 计要求 ,基础面 处理 平整和洒水润湿后 ,严格按设计要求砌筑检查井
③工程所用主要材料,符合设计规定的种类和标号;砂浆随拌随用,常温下,在 4小时内使用完毕;气温达30ОC以上时,在 3小时内使用完毕
④立皮数杆控制每皮砖砌筑的竖向尺寸,并使铺灰、砌砖的厚度均匀,保证砖皮水平
⑤铺灰砌筑应横平竖直、 砂浆饱满和厚薄均匀、 上下错缝、 内外搭砌、接槎牢固
随时用托线板检查墙身垂直度,用水平尺检查砖皮的水平度
圆形井砌筑时随时检测直径尺寸
⑥井室砌筑时同时安装踏步,位置应准确
踏步安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏
⑦检查井接入圆管的管口与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固

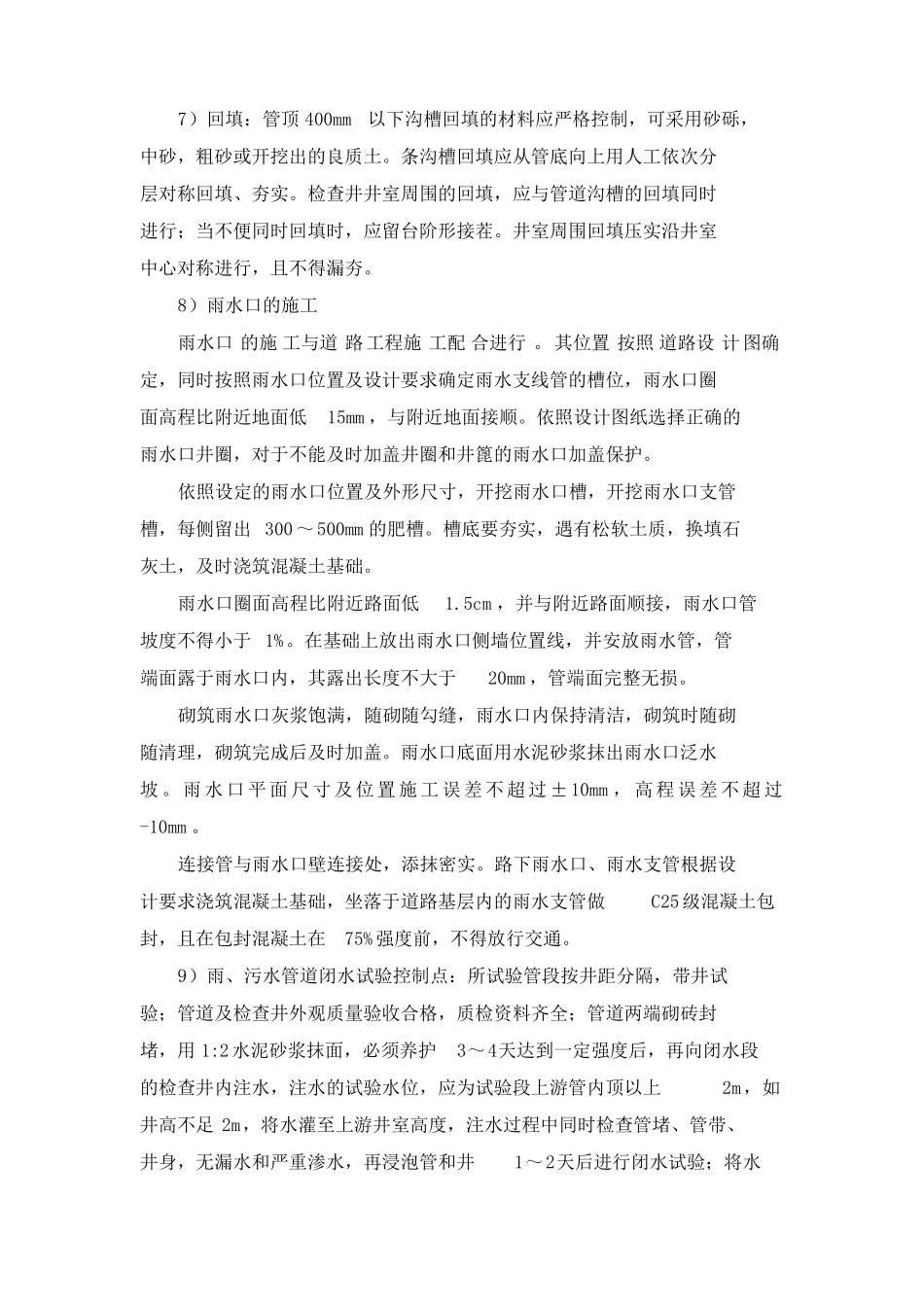

⑧检查井砌筑至规定
