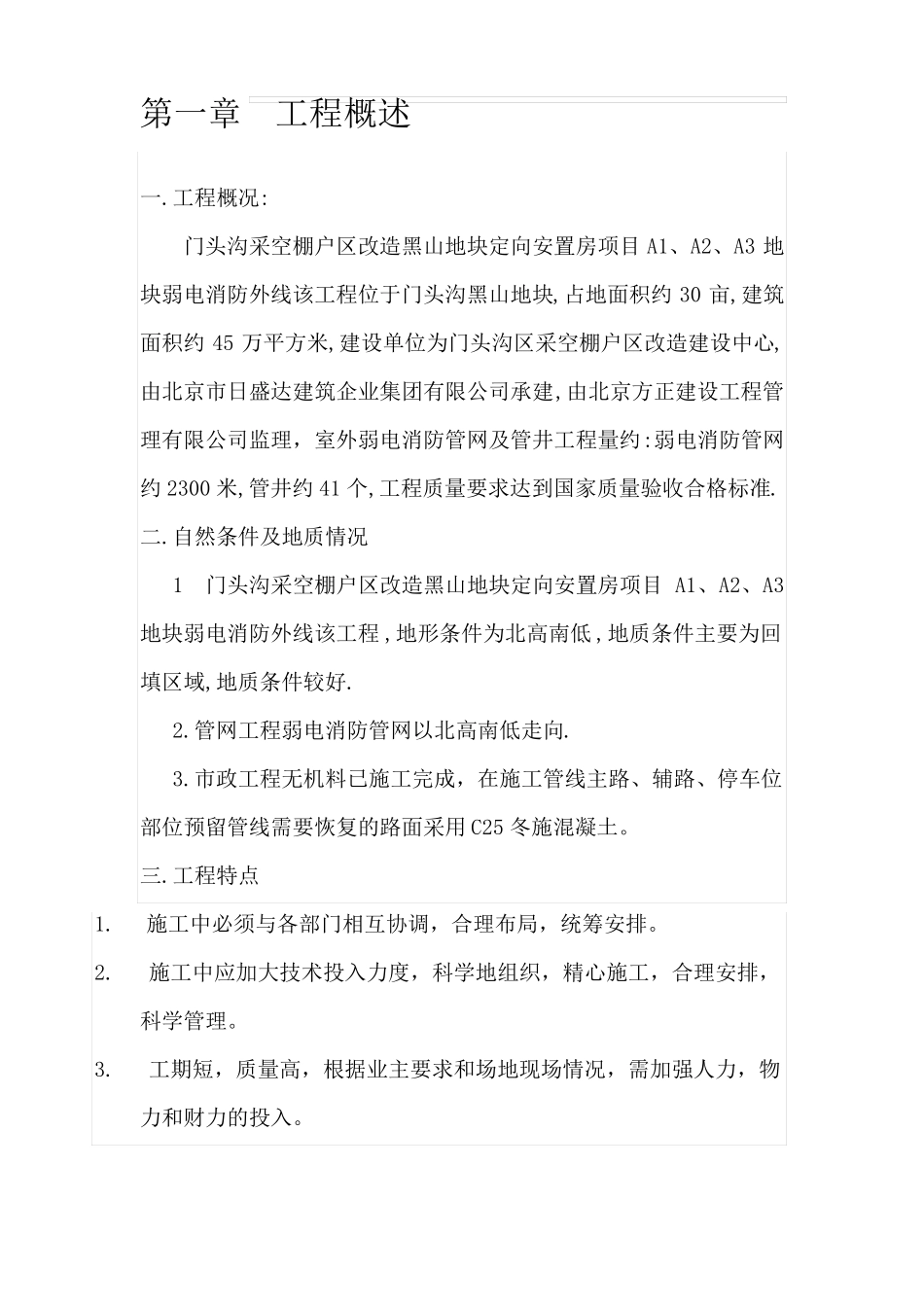

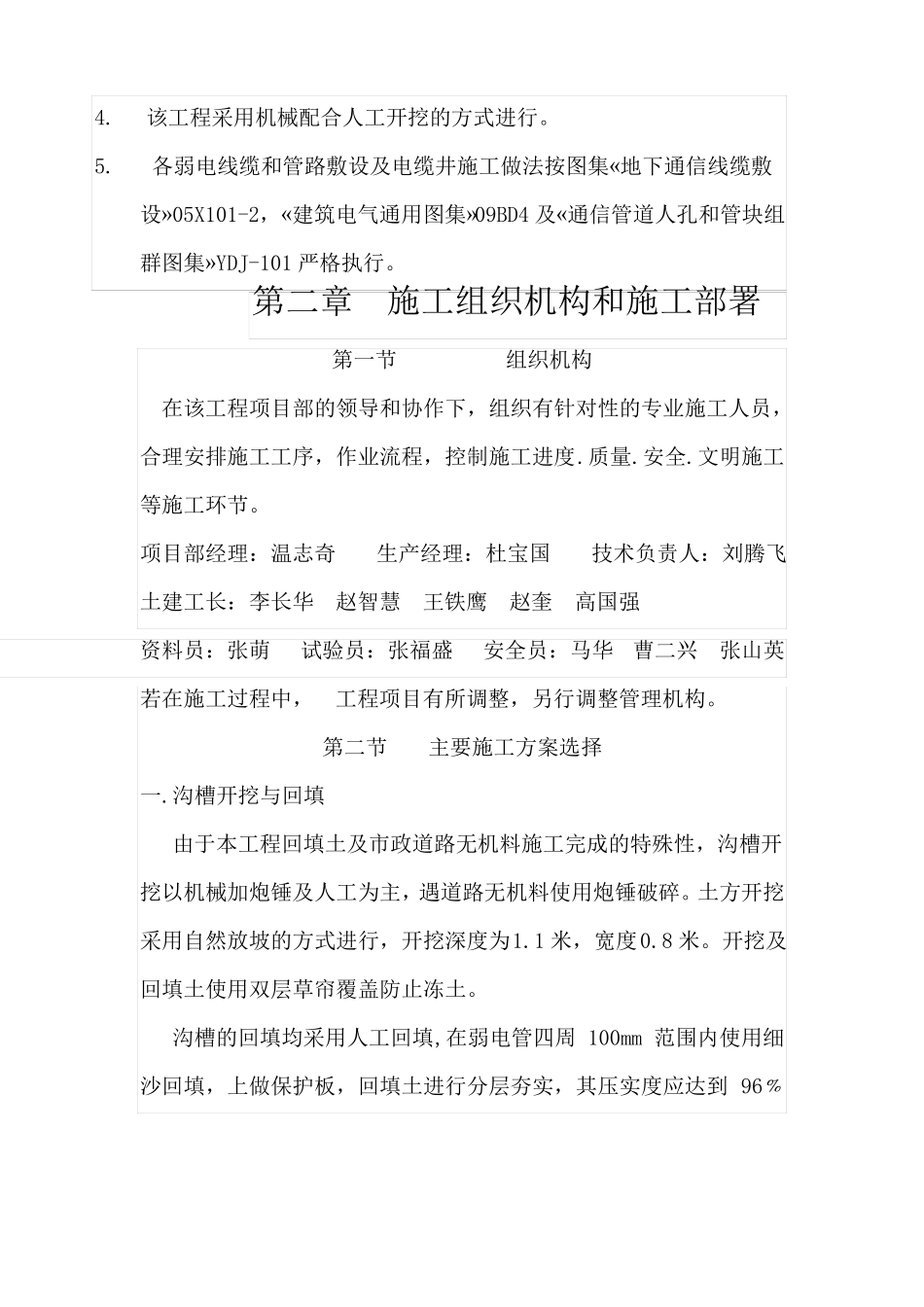

第一章工程概述一.工程概况:门头沟采空棚户区改造黑山地块定向安置房项目 A1、A2、A3 地块弱电消防外线该工程位于门头沟黑山地块,占地面积约 30 亩,建筑面积约 45 万平方米,建设单位为门头沟区采空棚户区改造建设中心,由北京市日盛达建筑企业集团有限公司承建,由北京方正建设工程管理有限公司监理,室外弱电消防管网及管井工程量约:弱电消防管网约 2300 米,管井约 41 个,工程质量要求达到国家质量验收合格标准.二.自然条件及地质情况1门头沟采空棚户区改造黑山地块定向安置房项目 A1、A2、A3地块弱电消防外线该工程 ,地形条件为北高南低 ,地质条件主要为回填区域,地质条件较好.2.管网工程弱电消防管网以北高南低走向.3.市政工程无机料已施工完成,在施工管线主路、辅路、停车位部位预留管线需要恢复的路面采用 C25 冬施混凝土。三.工程特点1.施工中必须与各部门相互协调,合理布局,统筹安排。2.施工中应加大技术投入力度,科学地组织,精心施工,合理安排,科学管理。3.工期短,质量高,根据业主要求和场地现场情况,需加强人力,物力和财力的投入。4.该工程采用机械配合人工开挖的方式进行。5.各弱电线缆和管路敷设及电缆井施工做法按图集«地下通信线缆敷设»05X101-2,«建筑电气通用图集»09BD4 及«通信管道人孔和管块组群图集»YDJ-101 严格执行。第二章施工组织机构和施工部署第一节组织机构在该工程项目部的领导和协作下,组织有针对性的专业施工人员,合理安排施工工序,作业流程,控制施工进度.质量.安全.文明施工等施工环节。项目部经理:温志奇生产经理:杜宝国技术负责人:刘腾飞土建工长:李长华赵智慧王铁鹰赵奎高国强资料员:张萌试验员:张福盛安全员:马华曹二兴张山英若在施工过程中,工程项目有所调整,另行调整管理机构。第二节一.沟槽开挖与回填由于本工程回填土及市政道路无机料施工完成的特殊性,沟槽开挖以机械加炮锤及人工为主,遇道路无机料使用炮锤破碎。土方开挖采用自然放坡的方式进行,开挖深度为1.1 米,宽度0.8 米。开挖及回填土使用双层草帘覆盖防止冻土。沟槽的回填均采用人工回填,在弱电管四周 100mm 范围内使用细沙回填,上做保护板,回填土进行分层夯实,其压实度应达到 96﹪主要施工方案选择以上,在施工管线穿主路、辅路、停车位部位预留管线需要恢复的路面采用 C25 冬施混凝土。二.管道基础施工弱电消防管道的基础夯实后按 10cm 厚 C15 砼浇筑,机械振捣。三.安装施工弱电...
