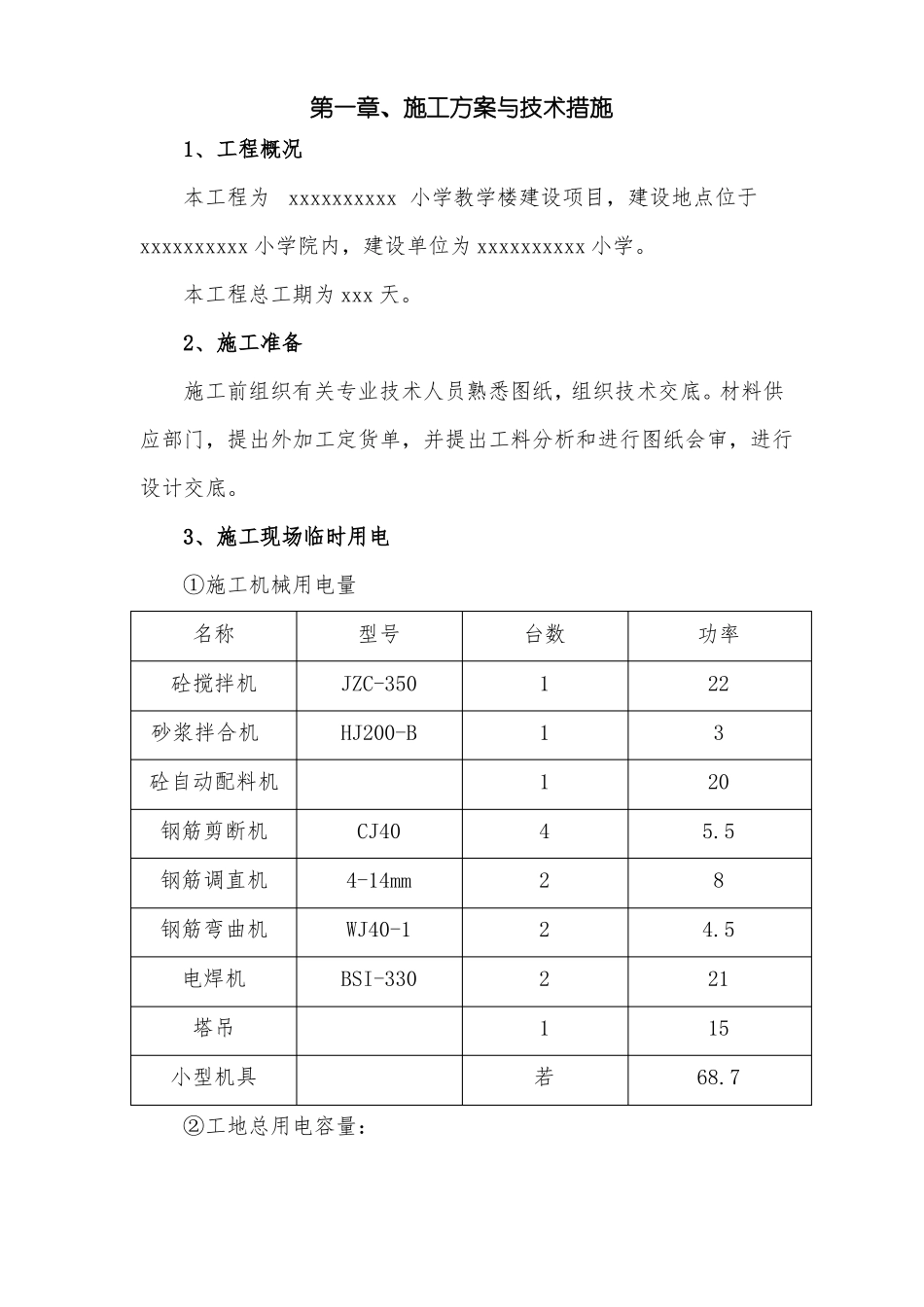

第一章、施工方案与技术措施1、工程概况本工程为xxxxxxxxxx 小学教学楼建设项目,建设地点位于xxxxxxxxxx 小学院内,建设单位为 xxxxxxxxxx 小学
本工程总工期为 xxx 天
2、施工准备施工前组织有关专业技术人员熟悉图纸,组织技术交底
材料供应部门,提出外加工定货单,并提出工料分析和进行图纸会审,进行设计交底
3、施工现场临时用电①施工机械用电量名称砼搅拌机砂浆拌合机砼自动配料机钢筋剪断机钢筋调直机钢筋弯曲机电焊机塔吊小型机具型号JZC-350HJ200-BCJ404-14mmWJ40-1BSI-330台数11142221若功率223205
5211568

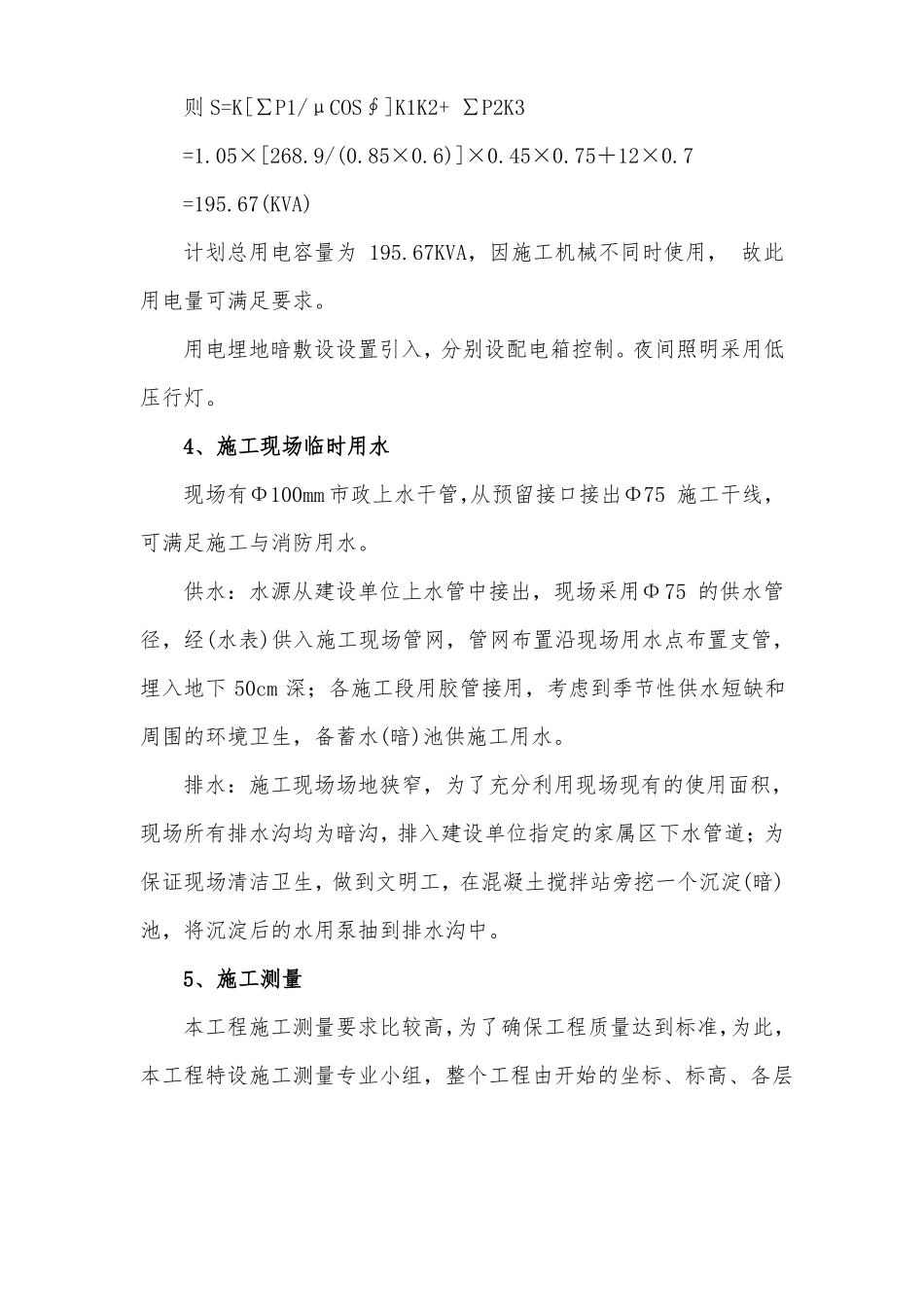

7②工地总用电容量:则 S=K[∑P1/μCOS∮]K1K2+ ∑P2K3=1
05×[268
75+12×0
67(KVA)计划总用电容量为 195
67KVA,因施工机械不同时使用, 故此用电量可满足要求
用电埋地暗敷设设置引入,分别设配电箱控制
夜间照明采用低压行灯
4、施工现场临时用水现场有Φ100mm 市政上水干管,从预留接口接出Φ75 施工干线,可满足施工与消防用水
供水:水源从建设单位上水管中接出,现场采用Φ75 的供水管径,经(水表)供入施工现场管网,管网布置沿现场用水点布置支管,埋入地下 50cm 深;各施工段用胶管接用,考虑到季节性供水短缺和周围的环境卫生,备蓄水(暗)池供施工用水
排水:施工现场场地狭窄,为了充分利用现场现有的使用面积,现场所有排水沟均为暗沟,排入建设单位指定的家属区下水管道;为保证现场清洁卫生,做到文明工,在混凝土搅拌站旁挖一个沉淀(暗)池,将沉淀后的水用泵抽到排水沟中

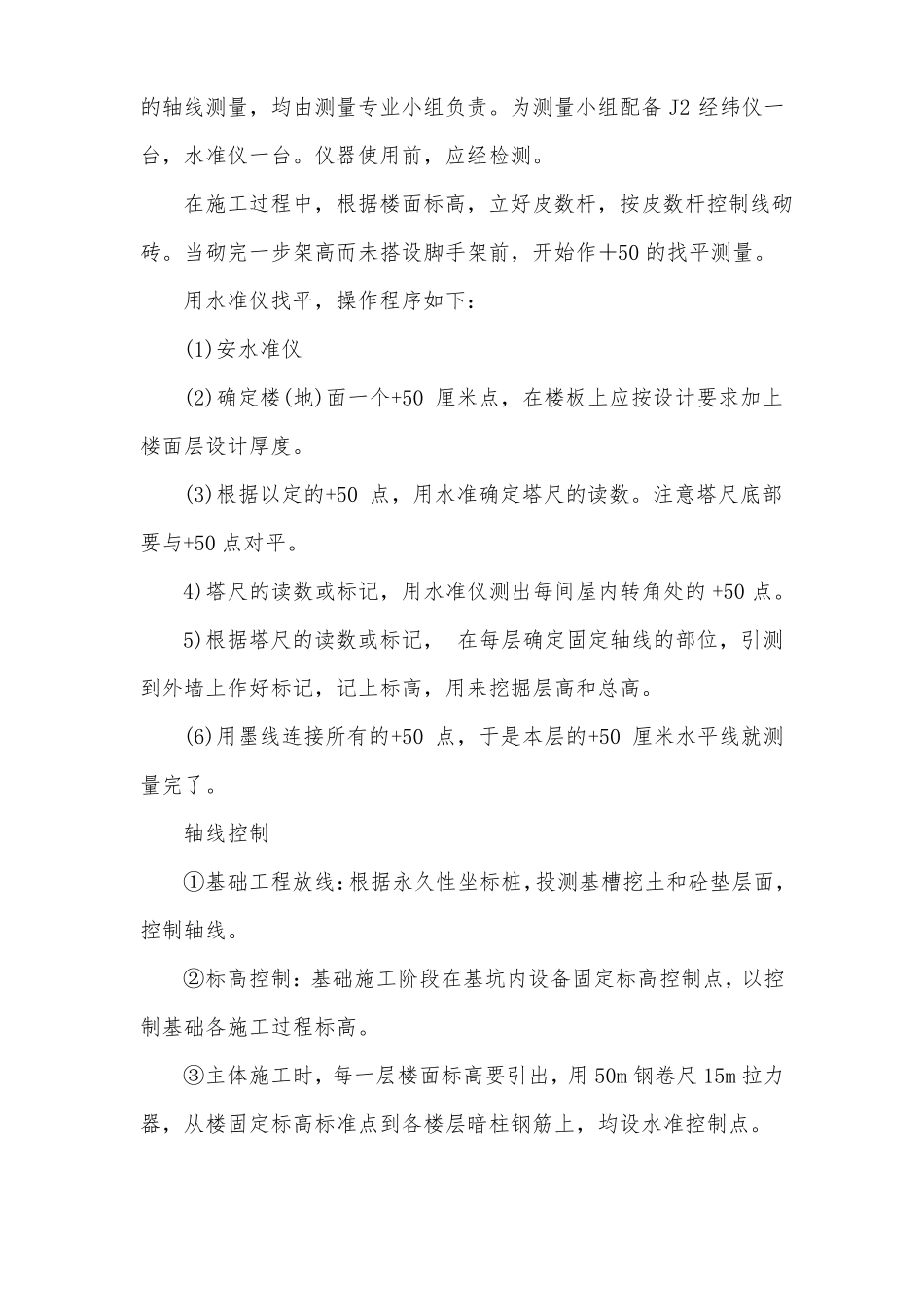

5、施工测量本工程施工测量要求比较高,为了确保工程质量达到标准,为此,本工程特设施工测量专业小组,整个工程由开始的坐标、标高、
