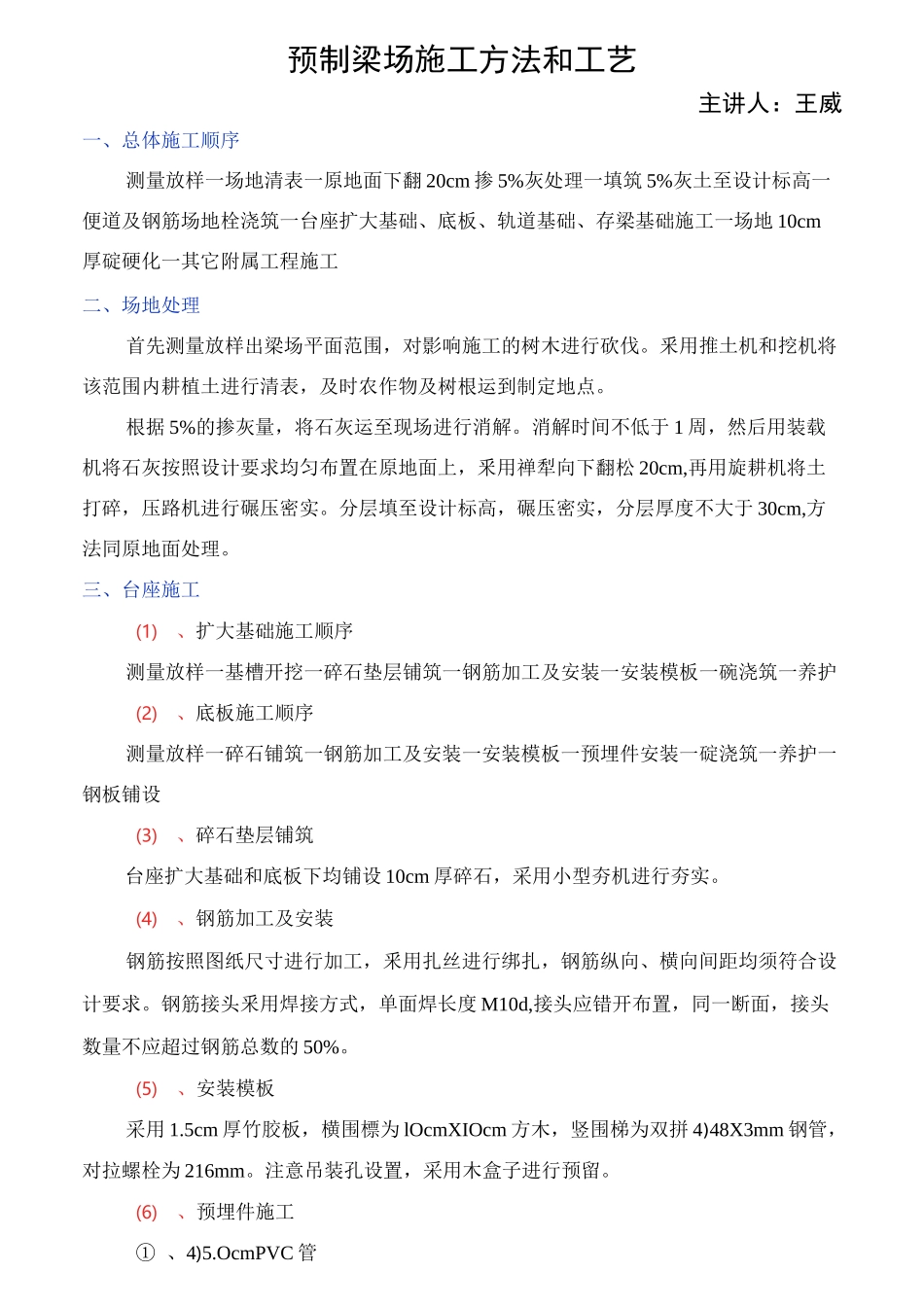

预制梁场施工方法和工艺主讲人:王威一、总体施工顺序测量放样一场地清表一原地面下翻 20cm 掺 5%灰处理一填筑 5%灰土至设计标高一便道及钢筋场地栓浇筑一台座扩大基础、底板、轨道基础、存梁基础施工一场地 10cm厚碇硬化一其它附属工程施工二、场地处理首先测量放样出梁场平面范围,对影响施工的树木进行砍伐
釆用推土机和挖机将该范围内耕植土进行清表,及时农作物及树根运到制定地点
根据 5%的掺灰量,将石灰运至现场进行消解
消解时间不低于 1 周,然后用装载机将石灰按照设计要求均匀布置在原地面上,釆用禅犁向下翻松 20cm,再用旋耕机将土打碎,压路机进行碾压密实
分层填至设计标高,碾压密实,分层厚度不大于 30cm,方法同原地面处理
三、台座施工(1)、扩大基础施工顺序测量放样一基槽开挖一碎石垫层铺筑一钢筋加工及安装一安装模板一碗浇筑一养护(2)、底板施工顺序测量放样一碎石铺筑一钢筋加工及安装一安装模板一预埋件安装一碇浇筑一养护一钢板铺设(3)、碎石垫层铺筑台座扩大基础和底板下均铺设 10cm 厚碎石,采用小型夯机进行夯实
(4)、钢筋加工及安装钢筋按照图纸尺寸进行加工,釆用扎丝进行绑扎,钢筋纵向、横向间距均须符合设计要求
钢筋接头釆用焊接方式,单面焊长度 M10d,接头应错开布置,同一断面,接头数量不应超过钢筋总数的 50%
(5)、安装模板采用 1
5cm 厚竹胶板,横围標为 lOcmXIOcm 方木,竖围梯为双拼 4)48X3mm 钢管,对拉螺栓为 216mm
注意吊装孔设置,采用木盒子进行预留

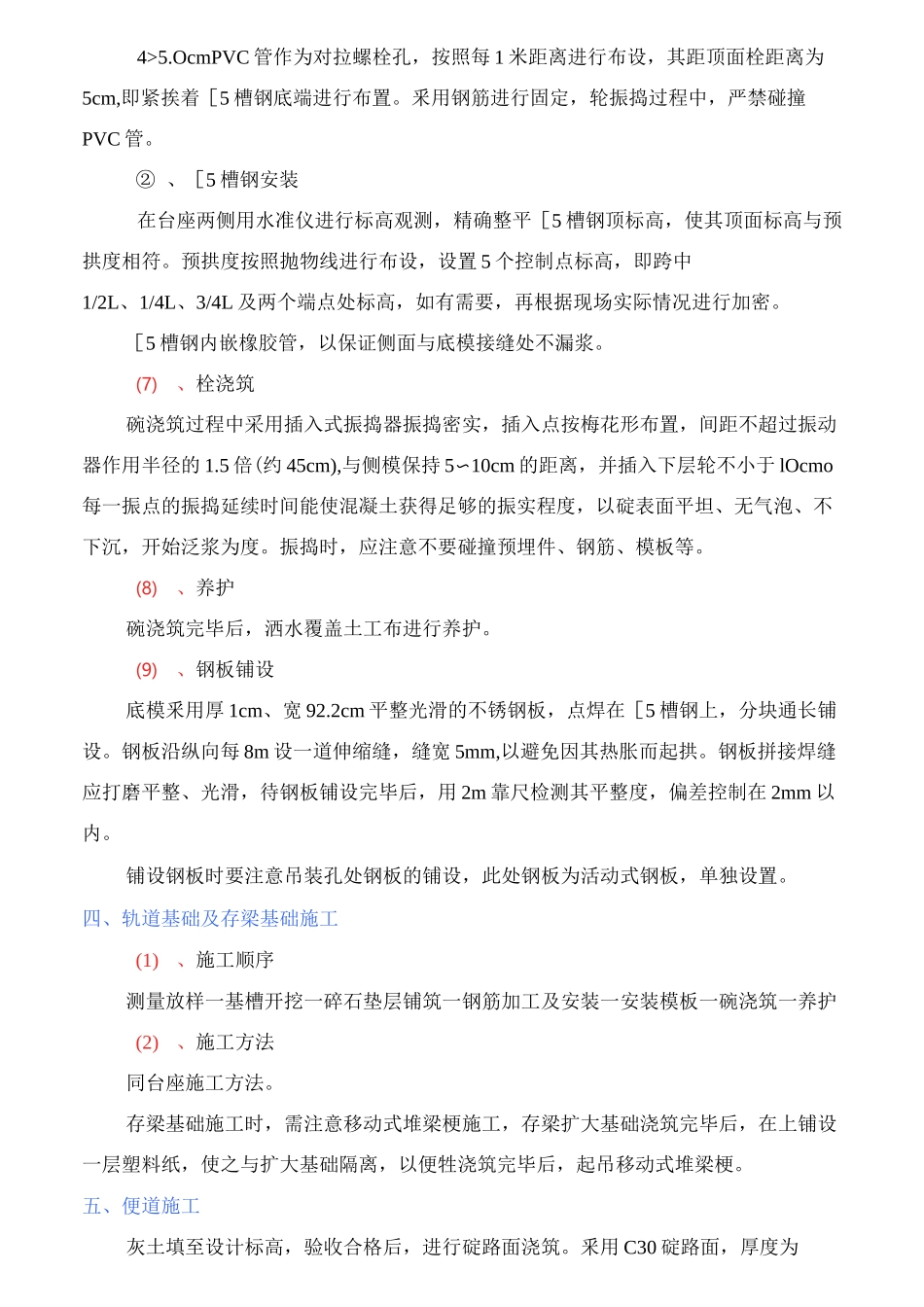

(6)、预埋件施工① 、4)5
OcmPVC 管4>5
OcmPVC 管作为对拉螺栓孔,按照每 1 米距离进行布设,其距顶面栓距离为5cm,即紧挨着[5 槽钢底端进行布置
釆用钢筋进行固定,轮振捣过程中,严禁碰撞PVC 管
② 、[5 槽钢安装在台座两侧用水准仪进行标高观测,精确整
