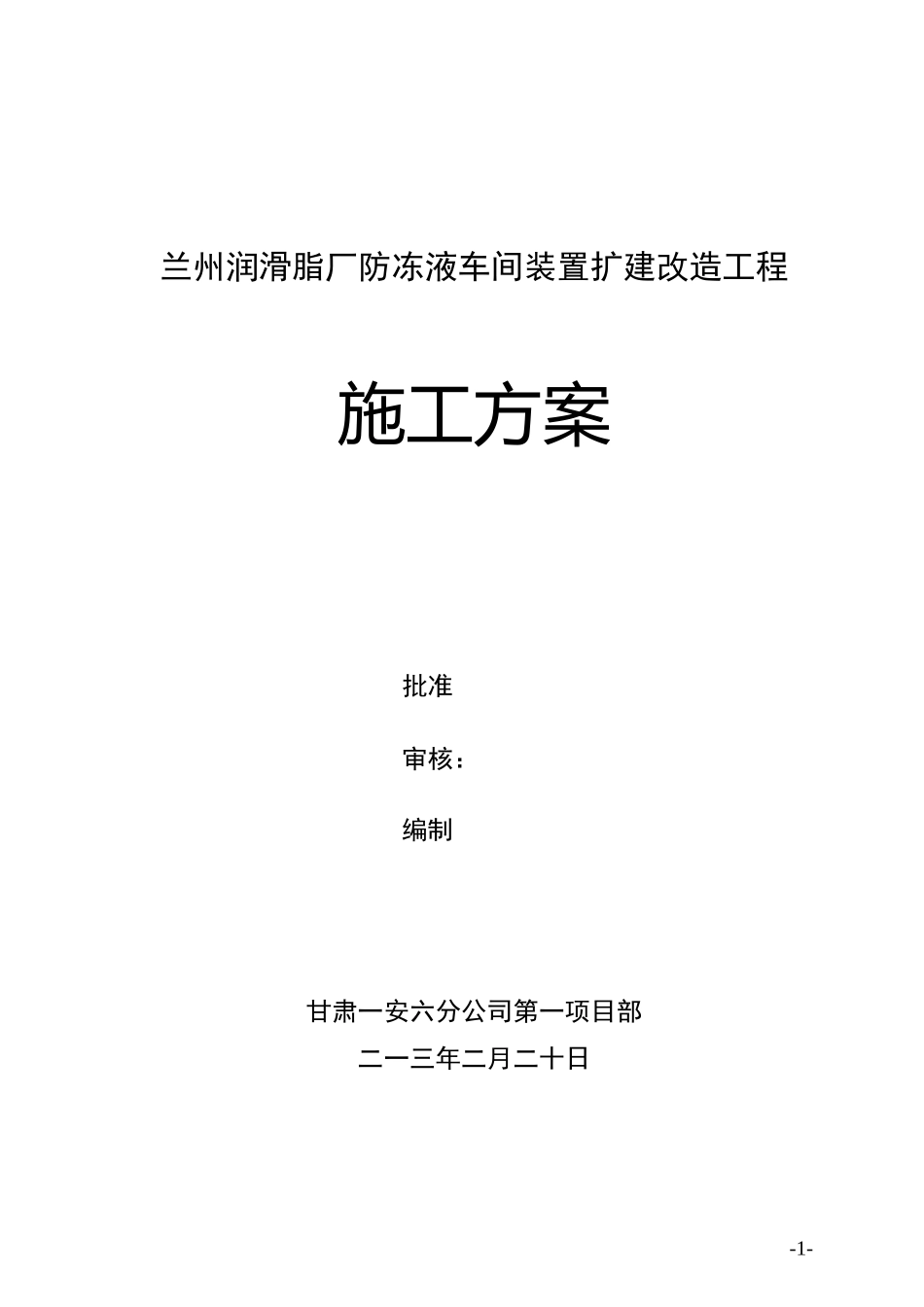

施工方案审批单工程名称兰州石化公司橡胶厂碳四车间八月份检修项目建设单位兰州石化公司橡胶厂会签单位会签意见施工单位年月曰车间年月曰机动科年月曰-1-兰州润滑脂厂防冻液车间装置扩建改造工程施工方案批准审核:编制甘肃一安六分公司第一项目部二一三年二月二十日-2-兰州拆除内容,拆除无缝钢管米;e米;拆除闸阀拆除°无缝弯头 e个;罐区容个;个;个;拆除内容,拆除无缝钢管个个;e米米;拆除闸阀个;个;三、工程特、涉及工艺设备、防腐、电气及仪表专业施工,工期紧。、管道连接采用法兰连接,需提前预制,施工质量要求、施工区域属防爆区,易燃易爆,安全要求高。四、质量要求五、工程项目组织机一、编制依据、兰州润滑脂长发布项目施工实施计划、施工验收规范:现场设备、工业管道焊接工程施工及验收规范》《工业金属管道工程施工及验收规范》《工业安装工程质量检验评定标准》《石油化工剧毒、可燃介质管道工程施工及验收规范》《施工现场临时用电安全技术规范》二、工程概况-3-年月曰,计划竣工日期:年月日,总工期日历天各专业施工班组六、工期计划计划开工日期:数天。七、工料机具计划、机具准备逆变电焊机 3 台、电动试压泵 1 台、氧气工具 4 套、磨光机 4 台、切割机 2 台、3T 倒链 4台、5T 倒链 2 台、临时电源接线箱 2 个。2、人员准备:普工 4 人、电工 2 人、管工 4 人、电焊工 3 人、通风保温 2 人、油漆工 1 人,施工中根据实际进行调整。八、施工技术方案(一)管线及阀门拆除-4-、根据装置总体计划安排,管线拆除时需在物料吹扫干净,经车间技术人员及相关领导签字确认,维修工单下发后在进行拆除。、管线及阀门拆除时要在动火手续齐全,防护措施到位后才能进行。、拆除管线阀门时不得破坏周围设备管线,根据现场实际做好防护措施。(二)管道安装方案、施工准备⑴ 安装前所需用机具全部配齐,施工人员经过严格的上岗培训,质量、技术、安全交底完成。施工中的需的管道材料基本齐全,安全设施到位。⑵ 施工前的预制管道已明确,并由主管安装的技术员、给班组下发预制管道的图纸和说明并给班组现场交底校对。⑶ 场区管道安装之前,土建管沟开挖完成,基础垫层施工质量符合规范要求,经复检,各项技术指标均达到设计和规范要求,具备场区管道安装条件。⑷ 钢管安装之前,必须对管道进行管外壁防腐,防腐按照设计要求的材料和厚度进行,并作电火花试验。⑸ 钢管组对时,管口处必须磨成°角的...
