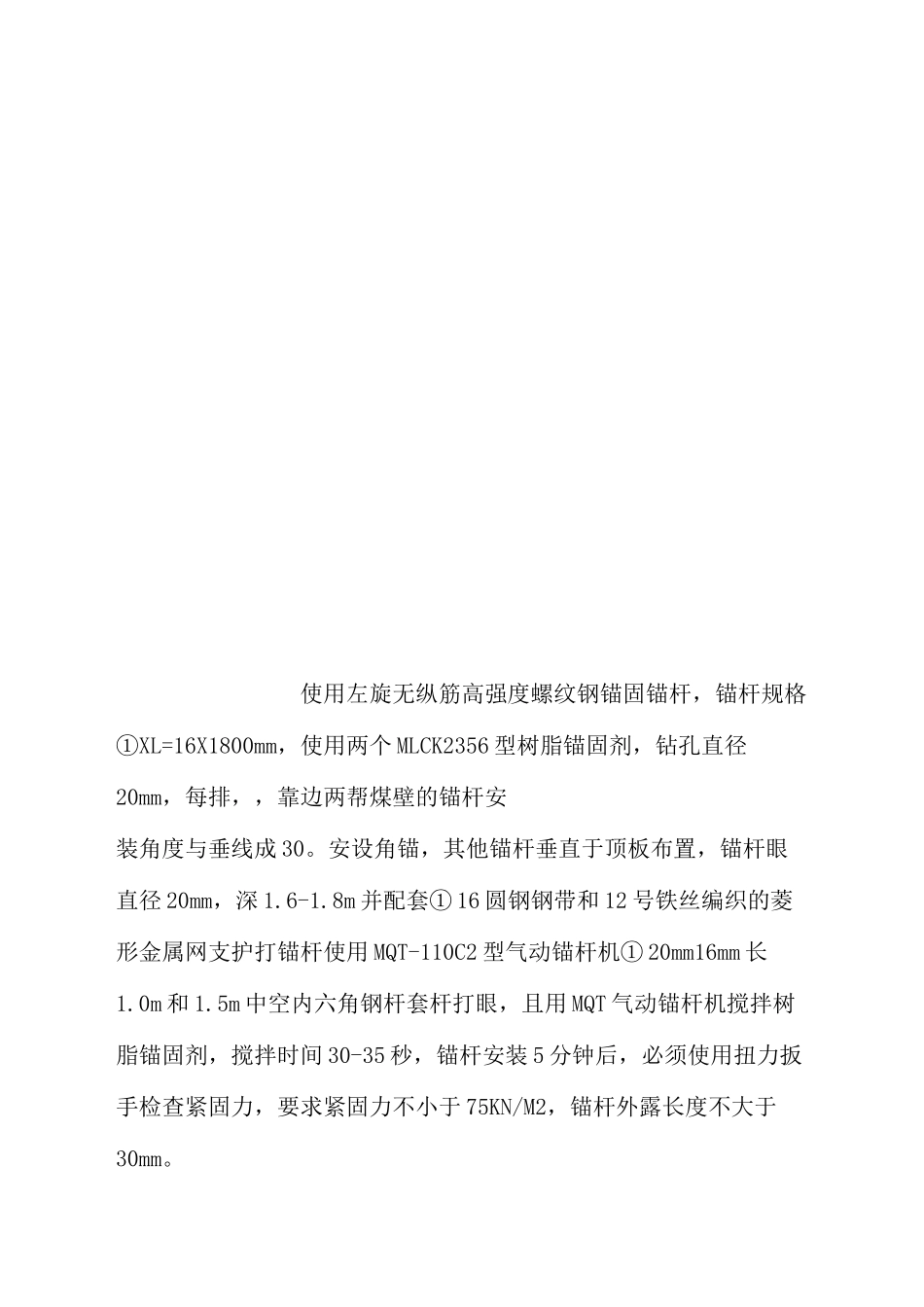

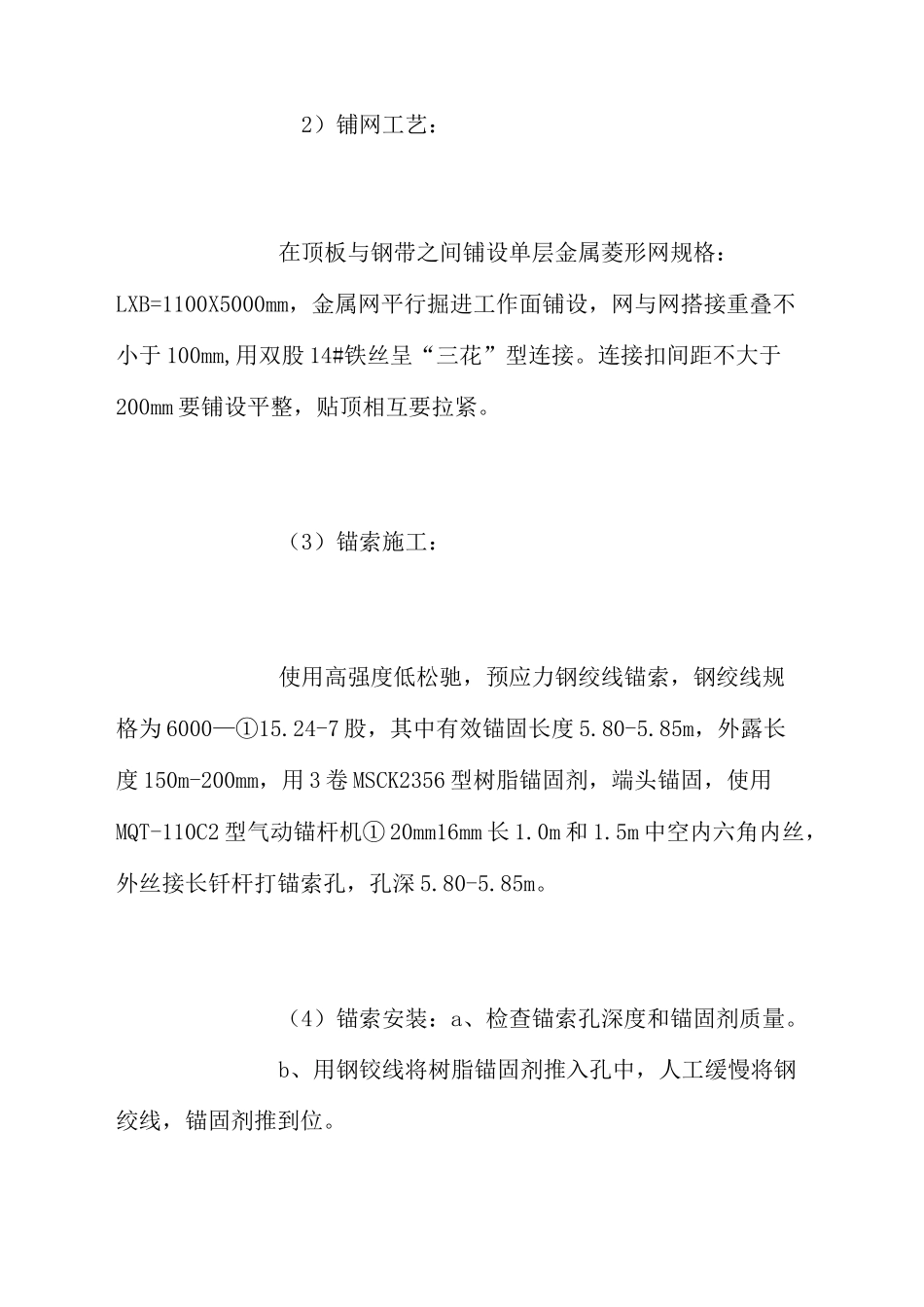

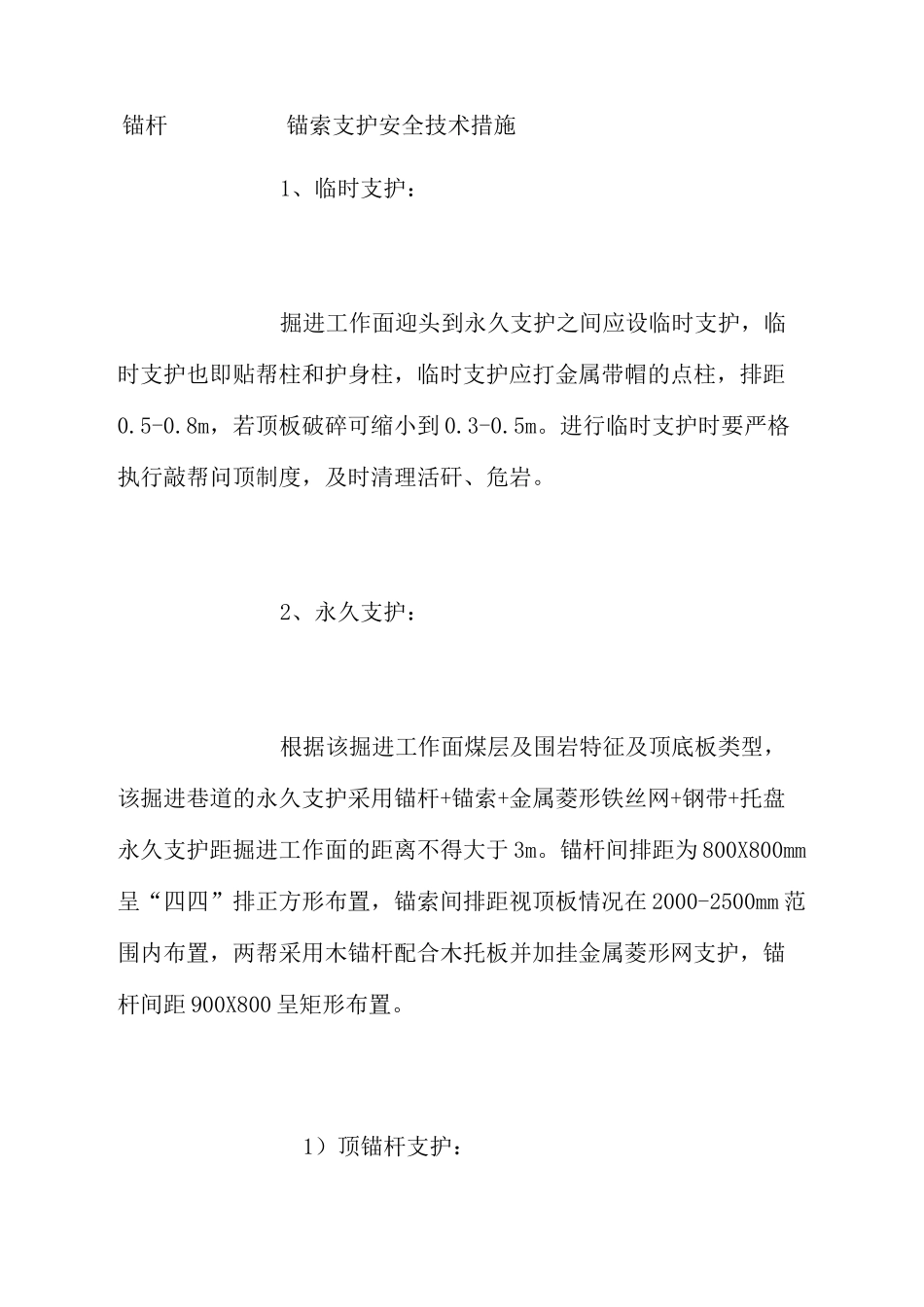

1、临时支护:掘进工作面迎头到永久支护之间应设临时支护,临时支护也即贴帮柱和护身柱,临时支护应打金属带帽的点柱,排距0.5-0.8m,若顶板破碎可缩小到 0.3-0.5m。进行临时支护时要严格执行敲帮问顶制度,及时清理活矸、危岩。2、永久支护:根据该掘进工作面煤层及围岩特征及顶底板类型,该掘进巷道的永久支护采用锚杆+锚索+金属菱形铁丝网+钢带+托盘永久支护距掘进工作面的距离不得大于 3m。锚杆间排距为 800X800mm呈“四四”排正方形布置,锚索间排距视顶板情况在 2000-2500mm 范围内布置,两帮采用木锚杆配合木托板并加挂金属菱形网支护,锚杆间距 900X800 呈矩形布置。1)顶锚杆支护:锚杆锚索支护安全技术措施使用左旋无纵筋高强度螺纹钢锚固锚杆,锚杆规格①XL=16X1800mm,使用两个 MLCK2356 型树脂锚固剂,钻孔直径20mm,每排,,靠边两帮煤壁的锚杆安装角度与垂线成 30。安设角锚,其他锚杆垂直于顶板布置,锚杆眼直径 20mm,深 1.6-1.8m 并配套① 16 圆钢钢带和 12 号铁丝编织的菱形金属网支护打锚杆使用 MQT-110C2 型气动锚杆机① 20mm16mm 长1.0m 和 1.5m 中空内六角钢杆套杆打眼,且用 MQT 气动锚杆机搅拌树脂锚固剂,搅拌时间 30-35 秒,锚杆安装 5 分钟后,必须使用扭力扳手检查紧固力,要求紧固力不小于 75KN/M2,锚杆外露长度不大于30mm。2)铺网工艺:在顶板与钢带之间铺设单层金属菱形网规格:LXB=1100X5000mm,金属网平行掘进工作面铺设,网与网搭接重叠不小于 100mm,用双股 14#铁丝呈“三花”型连接。连接扣间距不大于200mm 要铺设平整,贴顶相互要拉紧。(3)锚索施工:使用高强度低松驰,预应力钢绞线锚索,钢绞线规格为 6000—①15.24-7 股,其中有效锚固长度 5.80-5.85m,外露长度 150m-200mm,用 3 卷 MSCK2356 型树脂锚固剂,端头锚固,使用MQT-110C2 型气动锚杆机① 20mm16mm 长 1.0m 和 1.5m 中空内六角内丝,外丝接长钎杆打锚索孔,孔深 5.80-5.85m。(4)锚索安装:a、检查锚索孔深度和锚固剂质量。b、用钢铰线将树脂锚固剂推入孔中,人工缓慢将钢绞线,锚固剂推到位。C、将钢绞线套入搅拌钻杆中,利用锚杆机安装,使锚杆机顺时针旋转,随搅拌随推进,直到将钢绞线推到孔底为止,搅拌时间 15-35 秒,搅拌后用小木楔将钢绞线楔牢,防止固化前钢绞线位移。d、l 小时后上锁具,上锁时将张拉装置套在钢绞线上,利用千斤顶对锚索进行预应力张拉,达到 30Mpa 后...
