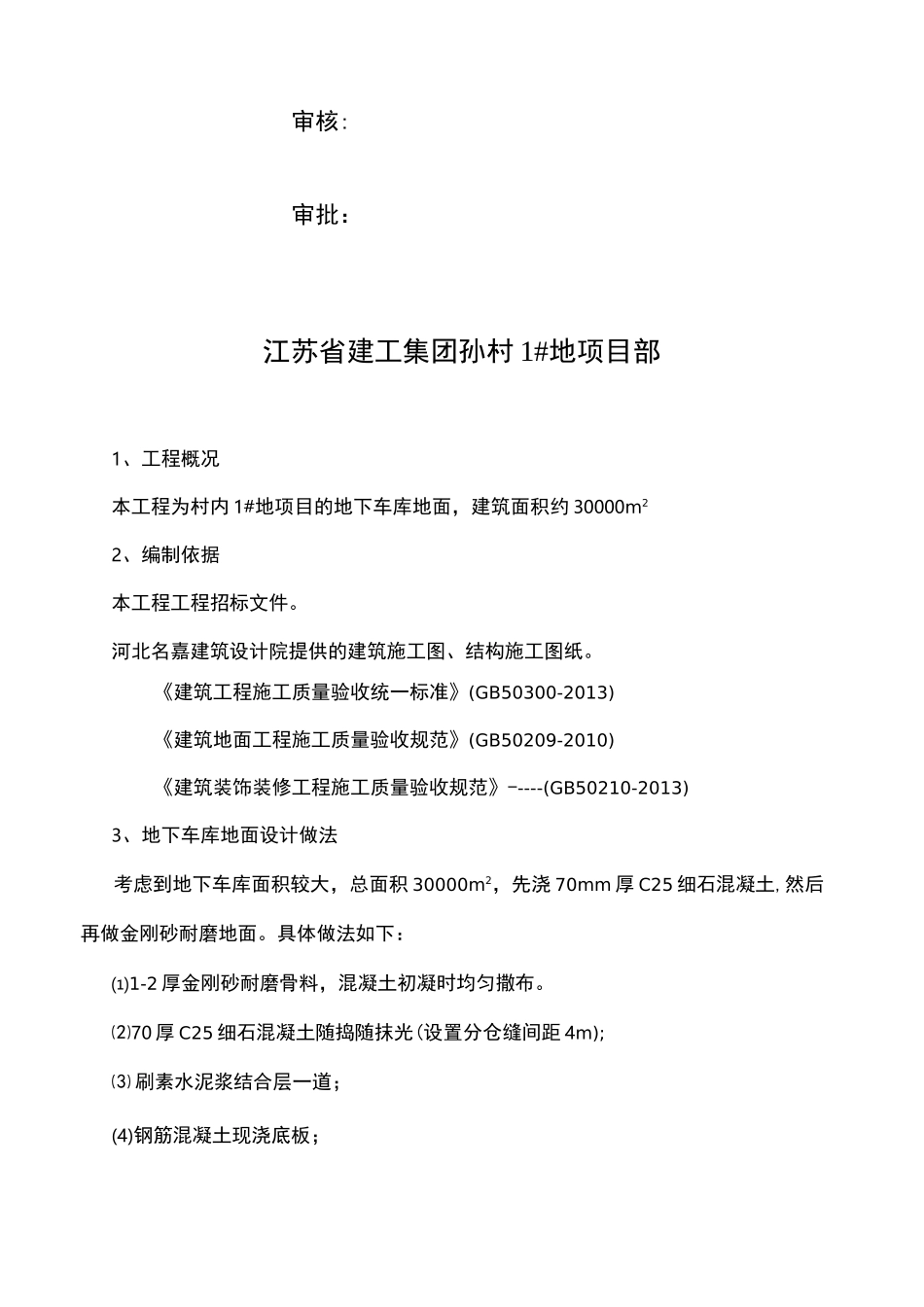

孙村 1#地居民回迁楼车库地面施工专项方案编制:审核:审批:江苏省建工集团孙村 1#地项目部1、工程概况本工程为村内 1#地项目的地下车库地面,建筑面积约 30000m22、编制依据本工程工程招标文件
河北名嘉建筑设计院提供的建筑施工图、结构施工图纸
《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑地面工程施工质量验收规范》(GB50209-2010)《建筑装饰装修工程施工质量验收规范》-----(GB50210-2013)3、地下车库地面设计做法考虑到地下车库面积较大,总面积 30000m2,先浇 70mm 厚 C25 细石混凝土,然后再做金刚砂耐磨地面
具体做法如下:⑴1-2 厚金刚砂耐磨骨料,混凝土初凝时均匀撒布

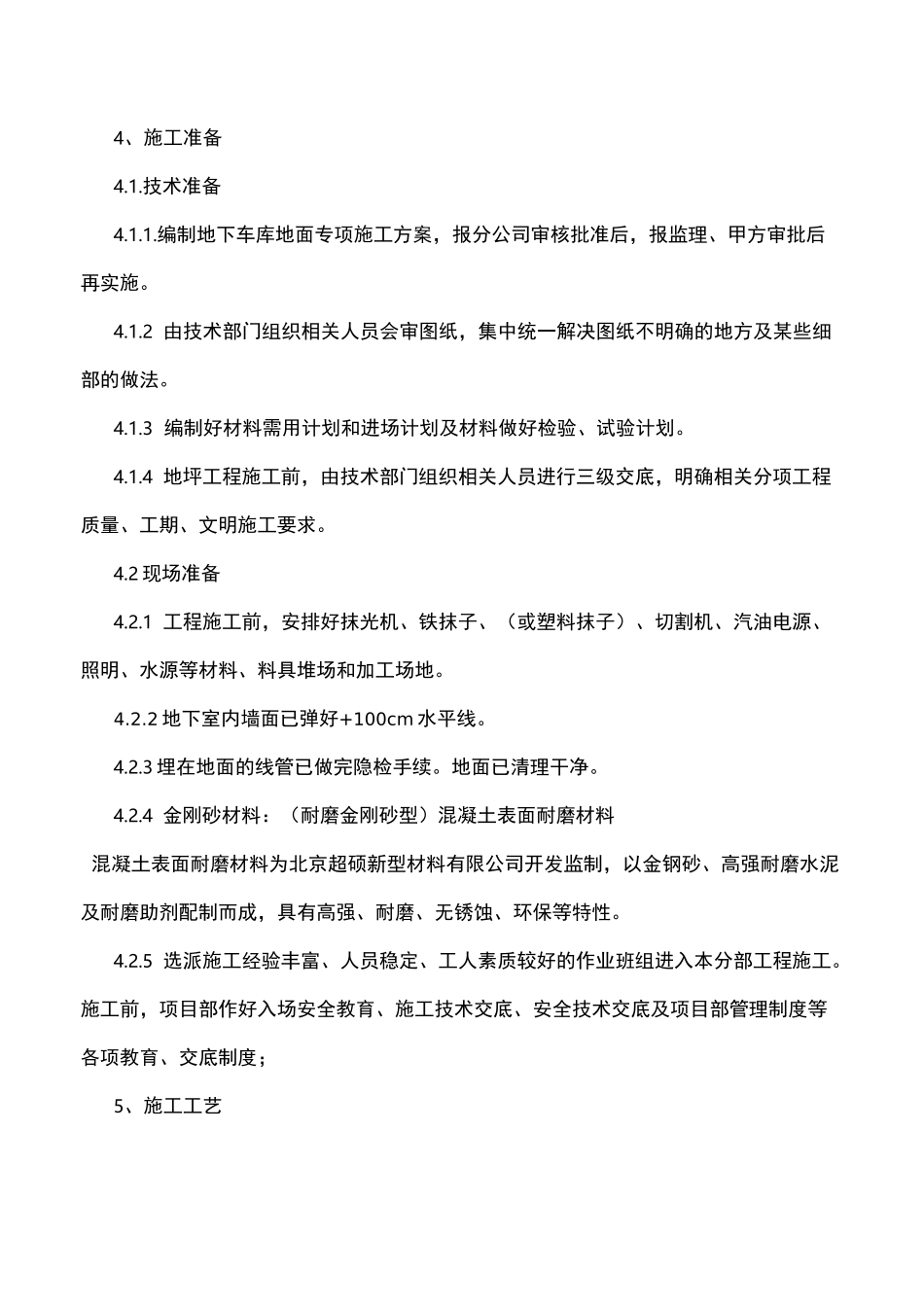

⑵70 厚 C25 细石混凝土随捣随抹光(设置分仓缝间距 4m);⑶ 刷素水泥浆结合层一道;(4)钢筋混凝土现浇底板;4、施工准备4
编制地下车库地面专项施工方案,报分公司审核批准后,报监理、甲方审批后再实施
2 由技术部门组织相关人员会审图纸,集中统一解决图纸不明确的地方及某些细部的做法
3 编制好材料需用计划和进场计划及材料做好检验、试验计划
4 地坪工程施工前,由技术部门组织相关人员进行三级交底,明确相关分项工程质量、工期、文明施工要求
2 现场准备4
1 工程施工前,安排好抹光机、铁抹子、(或塑料抹子)、切割机、汽油电源、照明、水源等材料、料具堆场和加工场地
2 地下室内墙面已弹好+100cm 水平线
3 埋在地面的线管已做完隐检手续
地面已清理干净
4 金刚砂材料:(耐磨金刚砂型)混凝土表面耐磨材料混凝土表面耐磨材料为北京超硕新型材料有限公司开发监制,以金钢砂、高强耐磨水泥及耐磨助剂配制而成,具有高强、耐磨、无锈蚀、环保等特性
5 选派施工经验
