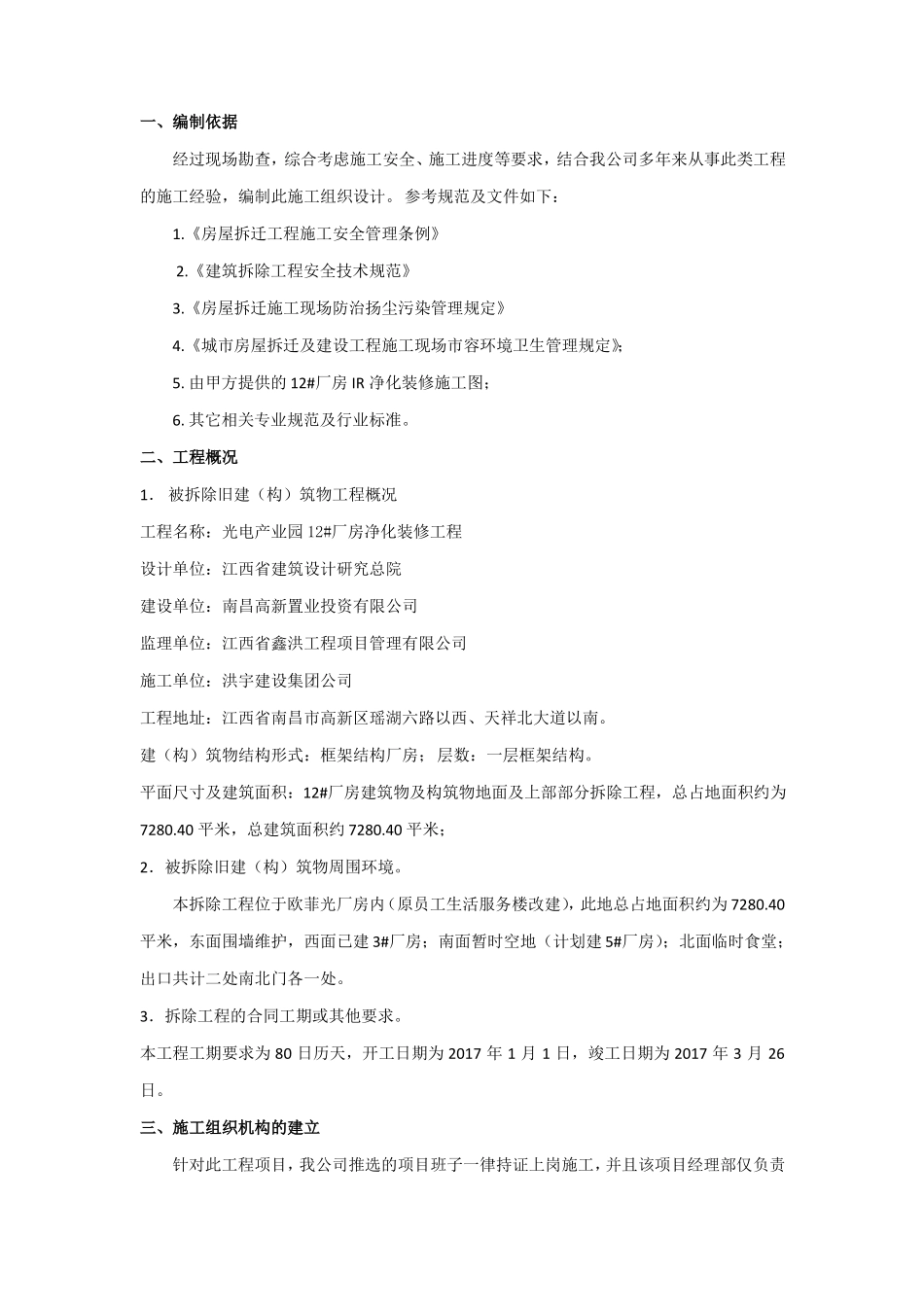

光电产业园 12#厂房净化装修工程编制:审核:审批:施工单位:洪宇建设集团公司屋面洞口及地面拆除专项施工方案2016 年 12 月 20 日一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计
参考规范及文件如下:1
《房屋拆迁工程施工安全管理条例》 2
《建筑拆除工程安全技术规范》3
《房屋拆迁施工现场防治扬尘污染管理规定》4
《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;5
由甲方提供的 12#厂房 IR 净化装修施工图;6
其它相关专业规范及行业标准
二、工程概况1. 被拆除旧建(构)筑物工程概况工程名称:光电产业园 12#厂房净化装修工程设计单位:江西省建筑设计研究总院建设单位:南昌高新置业投资有限公司监理单位:江西省鑫洪工程项目管理有限公司施工单位:洪宇建设集团公司工程地址:江西省南昌市高新区瑶湖六路以西、天祥北大道以南
建(构)筑物结构形式:框架结构厂房;层数:一层框架结构
平面尺寸及建筑面积:12#厂房建筑物及构筑物地面及上部部分拆除工程,总占地面积约为7280
40 平米,总建筑面积约 7280
40 平米;2.被拆除旧建(构)筑物周围环境
本拆除工程位于欧菲光厂房内(原员工生活服务楼改建),此地总占地面积约为 7280
40平米,东面围墙维护,西面已建 3#厂房;南面暂时空地(计划建 5#厂房);北面临时食堂;出口共计二处南北门各一处
3.拆除工程的合同工期或其他要求
本工程工期要求为 80 日历天,开工日期为 2017 年 1 月 1 日,竣工日期为 2017 年 3 月 26日
三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗施工,并且该项目经理部仅负责此工程
实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责

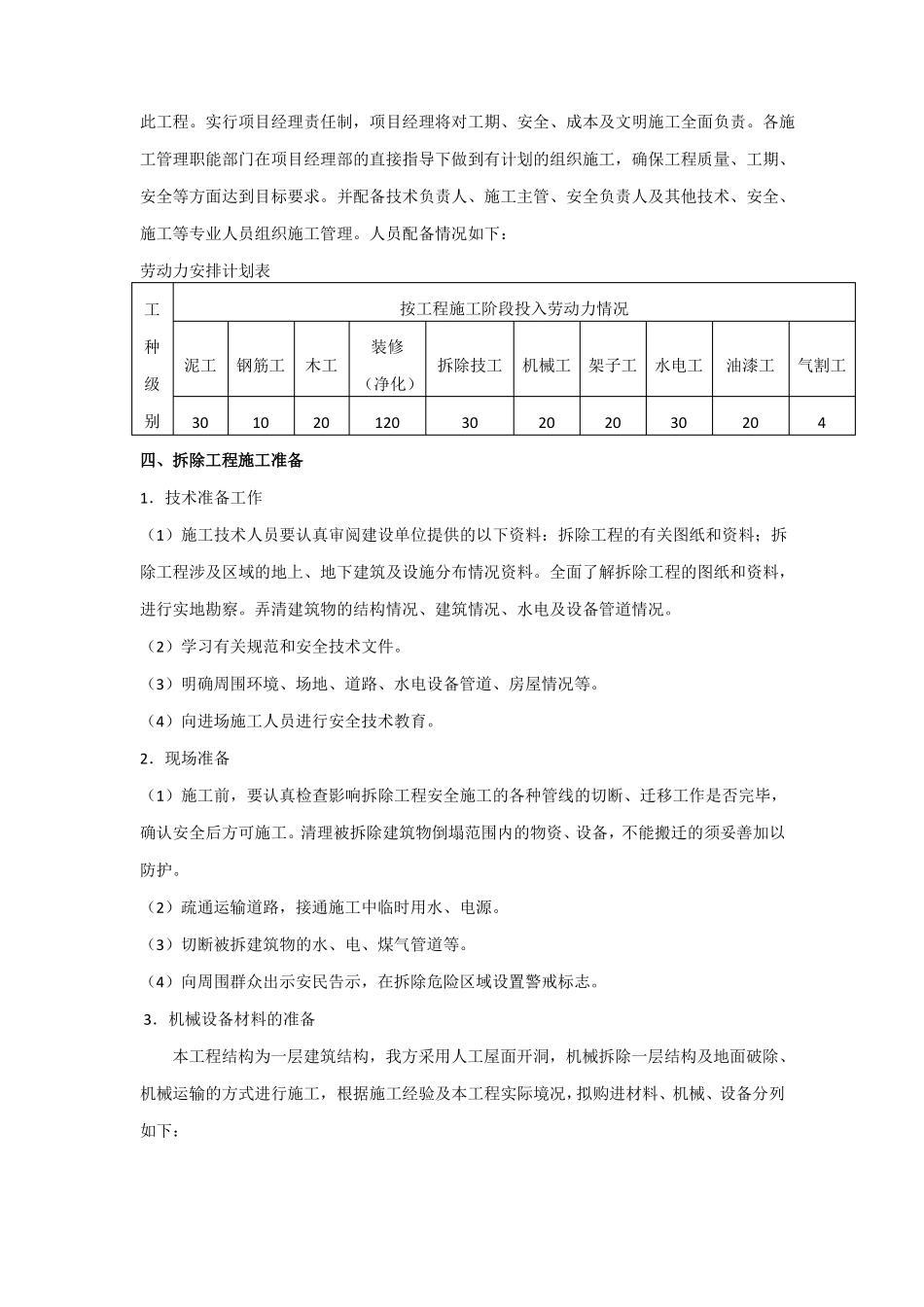

各施工管理职能部门在项
