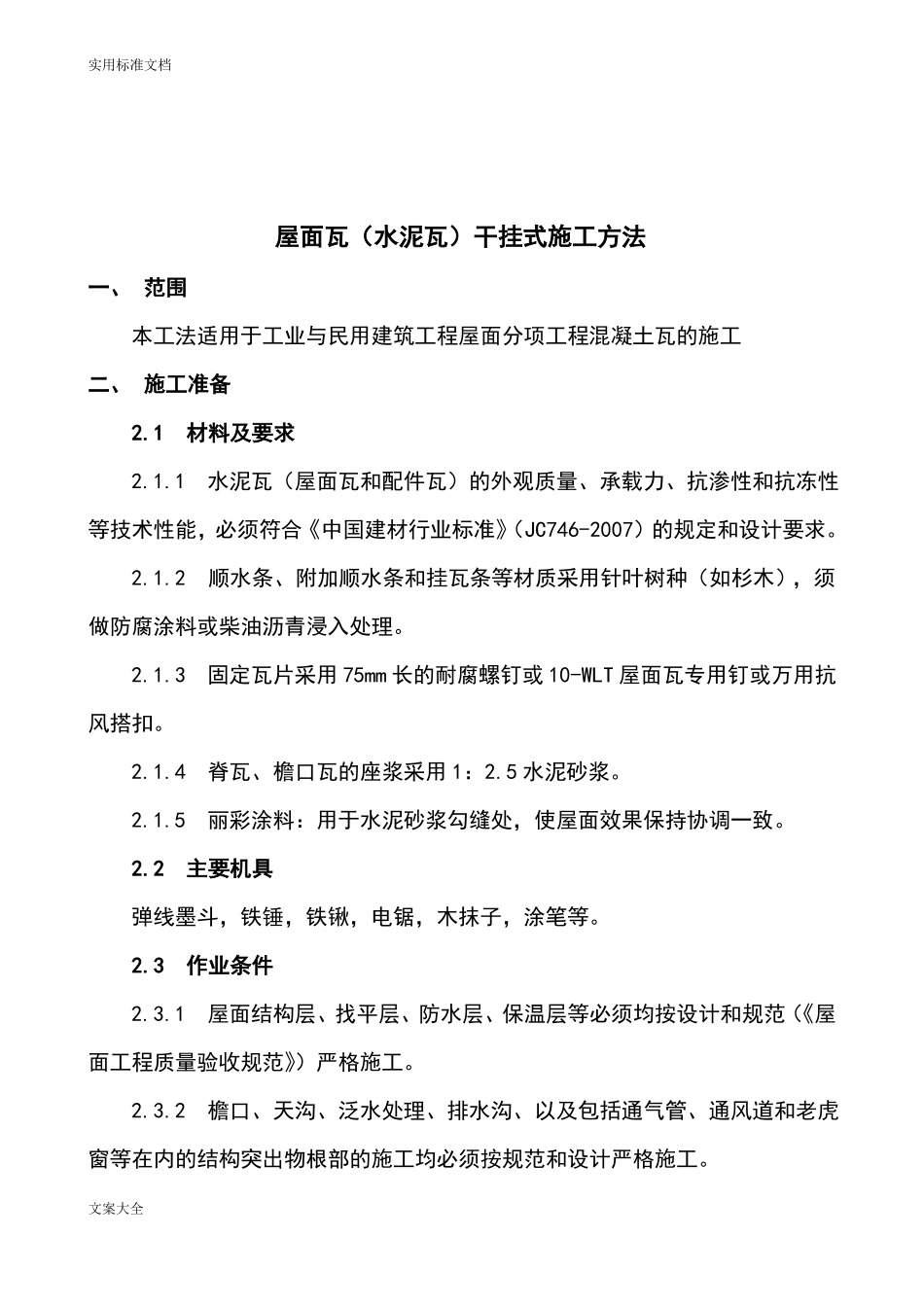

实用标准文档屋面瓦(水泥瓦)干挂式施工方法一、 范围本工法适用于工业与民用建筑工程屋面分项工程混凝土瓦的施工二、 施工准备2
1材料及要求2
1水泥瓦(屋面瓦和配件瓦)的外观质量、承载力、抗渗性和抗冻性等技术性能,必须符合《中国建材行业标准》(JC746-2007)的规定和设计要求
2顺水条、附加顺水条和挂瓦条等材质采用针叶树种(如杉木),须做防腐涂料或柴油沥青浸入处理
3固定瓦片采用 75mm 长的耐腐螺钉或 10-WLT 屋面瓦专用钉或万用抗风搭扣
4脊瓦、檐口瓦的座浆采用 1:2
5 水泥砂浆
5丽彩涂料:用于水泥砂浆勾缝处,使屋面效果保持协调一致
2主要机具弹线墨斗,铁锤,铁锹,电锯,木抹子,涂笔等
3作业条件2
1屋面结构层、找平层、防水层、保温层等必须均按设计和规范(《屋面工程质量验收规范》)严格施工
2檐口、天沟、泛水处理、排水沟、以及包括通气管、通风道和老虎窗等在内的结构突出物根部的施工均必须按规范和设计严格施工
文案大全实用标准文档2
3对于波形瓦(兰系列)屋面,混凝土现浇屋面找平层的整体平整度最大误差不超过±5mm,而对于平板瓦(砚系列)屋面,混凝土现浇屋面找平层的整体平整度最大误差不超过±2mm;正脊、斜脊和排水沟应做成轮廓条;找平层施工后应养护 3 至 7 天,才能进行一道工序
三、 操作工艺3
1工艺流程屋面放线顺水条、挂瓦条安装排 水 沟 安装和构筑铺设瓦片节点处理3
2屋面放线3
1排水沟的定位放线依据斜沟的轮廓线(即中心线),平行于轮廓线的两侧,各放一根定位线,两条定位线之间是安装排水沟的区域,也是安装附加顺水条的依据线
拉法基屋面系统有:排水沟瓦,PVC 排水沟,铝质排水沟等供用户选用
如下是几种排水沟在不同的基层和构造中的放线尺寸:·顺水条+挂瓦条基层:①排水沟瓦:每边定位线
