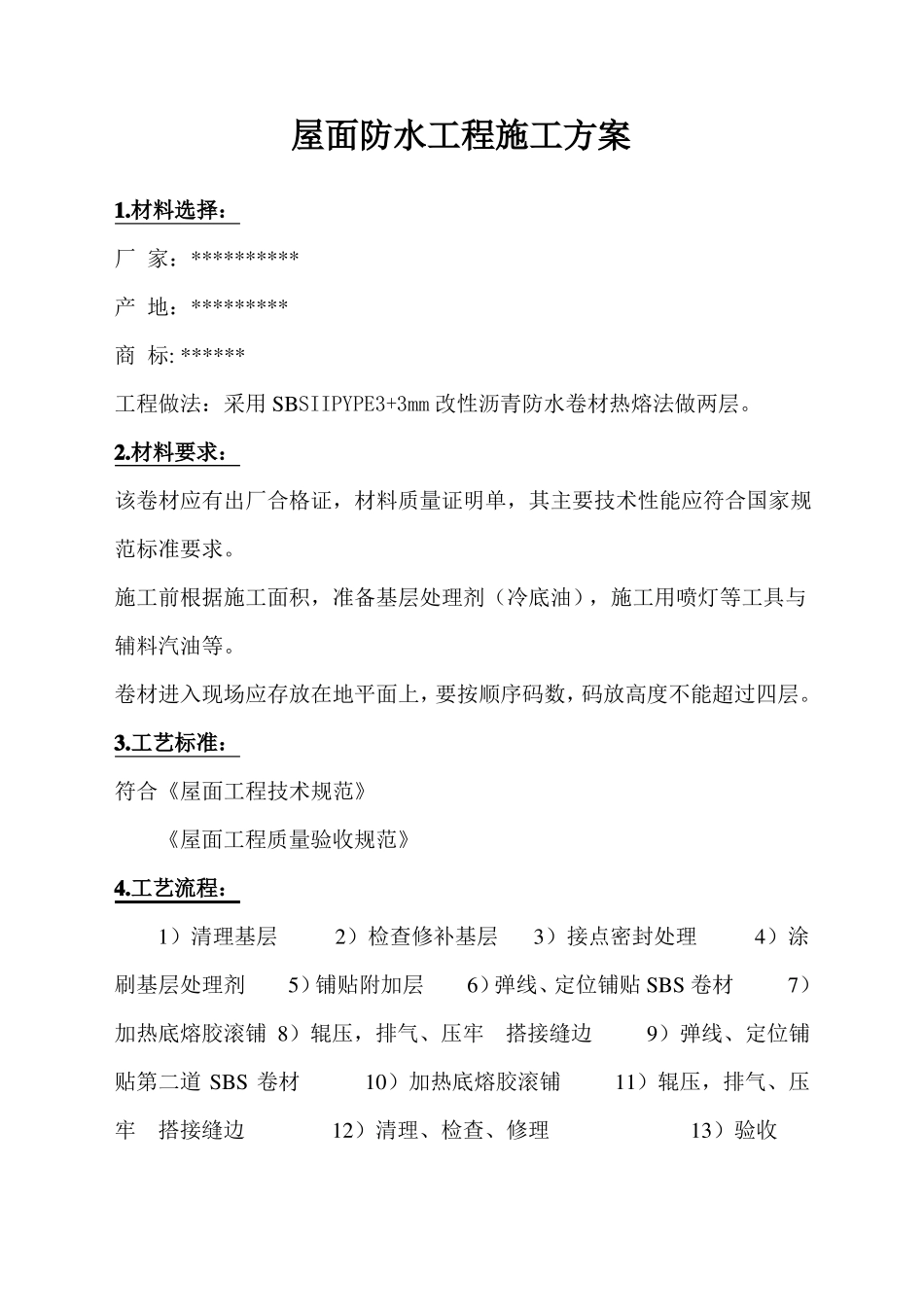

屋面防水工程施工方案1
材料选择:厂 家:**********产 地:*********商 标: ******工程做法:采用 SBSIIPYPE3+3mm 改性沥青防水卷材热熔法做两层
材料要求:该卷材应有出厂合格证,材料质量证明单,其主要技术性能应符合国家规范标准要求
施工前根据施工面积,准备基层处理剂(冷底油),施工用喷灯等工具与辅料汽油等
卷材进入现场应存放在地平面上,要按顺序码数,码放高度不能超过四层
工艺标准:符合《屋面工程技术规范》《屋面工程质量验收规范》4

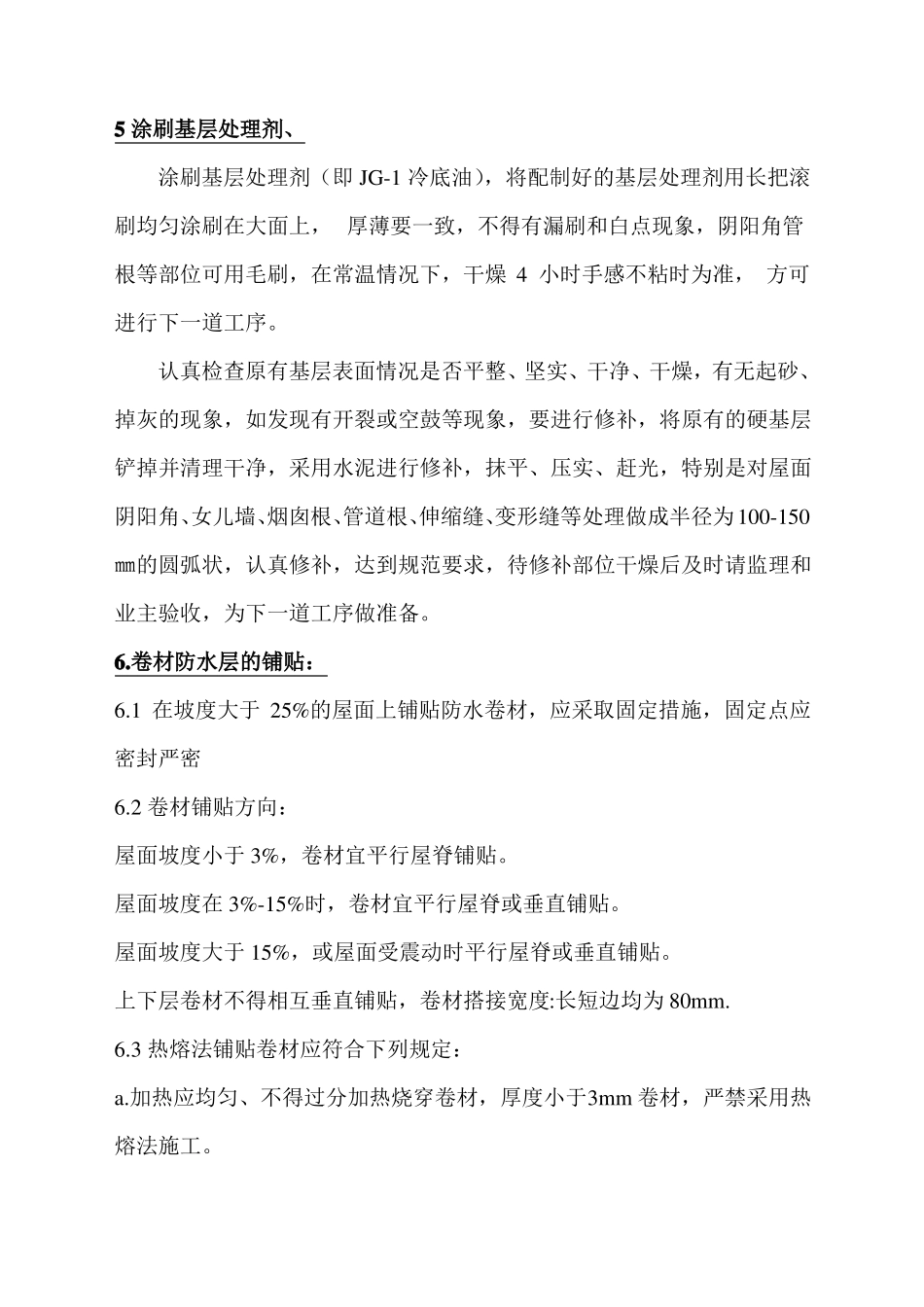

工艺流程:1)清理基层2)检查修补基层3)接点密封处理4)涂刷基层处理剂5)铺贴附加层6)弹线、定位铺贴 SBS 卷材7)加热底熔胶滚铺 8)辊压,排气、压牢搭接缝边9)弹线、定位铺贴第二道 SBS 卷材10)加热底熔胶滚铺11)辊压,排气、压牢搭接缝边12)清理、检查、修理13)验收5 涂刷基层处理剂、涂刷基层处理剂(即 JG-1 冷底油),将配制好的基层处理剂用长把滚刷均匀涂刷在大面上, 厚薄要一致,不得有漏刷和白点现象,阴阳角管根等部位可用毛刷,在常温情况下,干燥 4 小时手感不粘时为准, 方可进行下一道工序
认真检查原有基层表面情况是否平整、坚实、干净、干燥,有无起砂、掉灰的现象,如发现有开裂或空鼓等现象,要进行修补,将原有的硬基层铲掉并清理干净,采用水泥进行修补,抹平、压实、赶光,特别是对屋面阴阳角、女儿墙、烟囱根、管道根、伸缩缝、变形缝等处理做成半径为100-150㎜的圆弧状,认真修补,达到规范要求,待修补部位干燥后及时请监理和业主验收,为下一道工序做准备

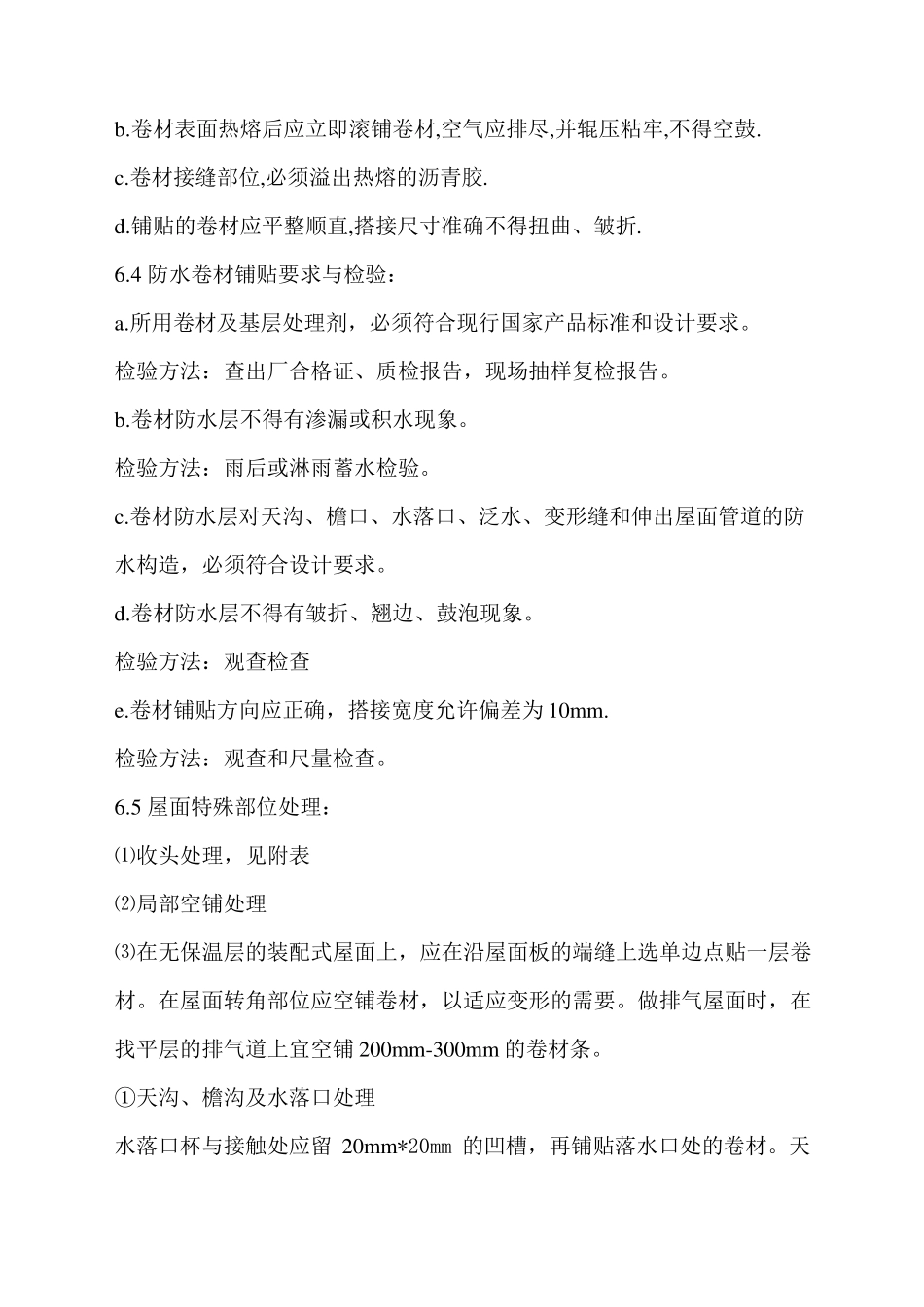

卷材防水层的铺贴:6
1 在坡度大于 25%的屋面上铺贴防水卷材,应采取固定措施,固定点应密封严密6
2 卷材铺贴方向:屋面坡度小于 3%,卷材宜平行屋脊铺贴
屋面坡度在 3%-15%时,卷材宜平行屋脊或垂直铺贴
屋面坡度大于 1
