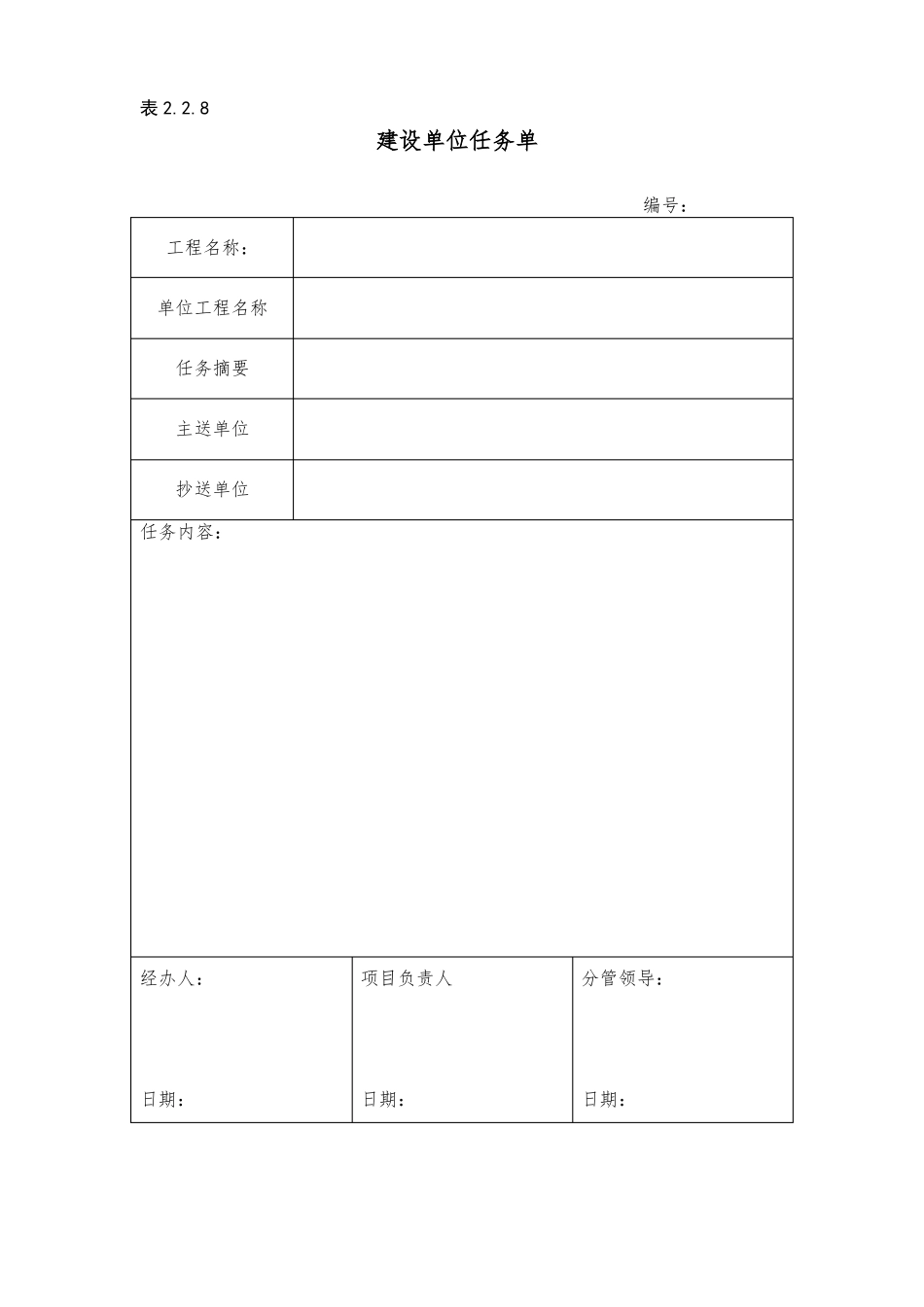

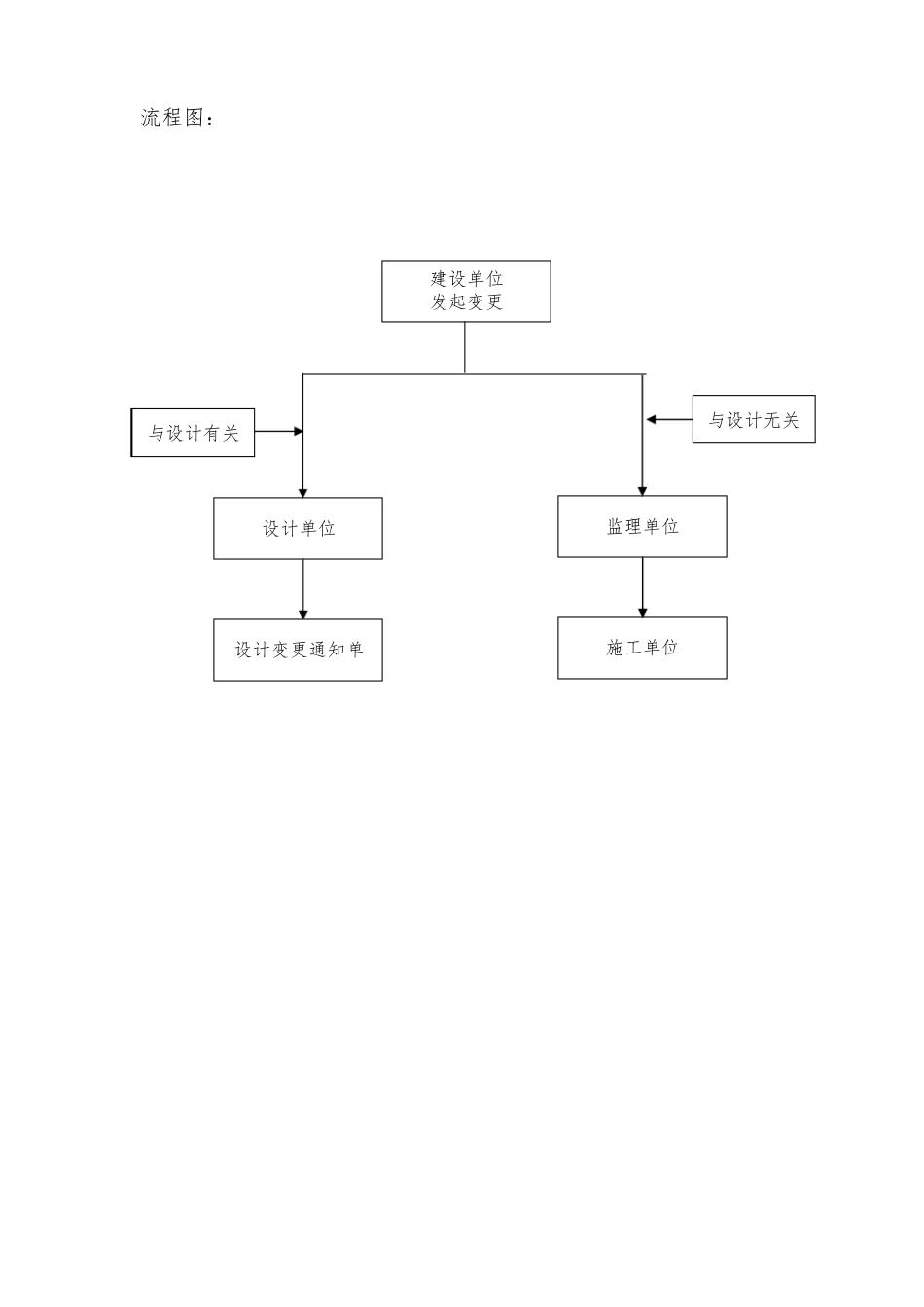

工程变更签证流程工程变更根据其变更性质可分为三种,第一种:因建设单位的需求引起的工程变更称为建设单位任务单;第二种:因设计单位设计不完善或设计单位根据建设单位、监理单位、施工单位提出的合理化建议进行的工程变更称为设计变更通知单;第三种:因施工单位的需求引起的工程变更称为施工联系单。对于政府投资项目任何未按余政发〔2018〕04 号程序执行的建设单位任务单、设计变更通知单、施工联系单不做为结算依据。1)建设单位任务单建设单位根据工程需要提出变更工程的,与施工图设计有关的向设计单位出具《建设单位任务单》[表 2.2.8],设计单位收到委托单后,根据委托单内容出具设计变更通知单,设计变更通知单除经设计单位内部审核外,需经建设单位确认,由建设单位转发监理单位、施工单位及其他相关参建单位;与施工图设计无关的可直接下发监理单位、施工单位执行。流程图:与设计有关设计单位监理单位与设计无关建设单位发起变更设计变更通知单施工单位表 2.2.8建设单位任务单编号:工程名称:单位工程名称任务摘要主送单位抄送单位任务内容:经办人:日期:项目负责人日期:分管领导:日期:2)设计变更通知单设计单位可以根据建设单位任务单或对原施工图进行自我完善出具《设计变更通知单》[表 2.2.9],设计变更通知单需经建设单位确认后,由建设单位转发监理单位、施工单位及其他相关参建单位执行。流程图:建设单位出具设计变更通知建设单位任务单设计单位自我完善设计单位发起变更设计单位监理单位施工单位表 2.2.9设计变更通知单编号:工程名称:单位工程名称涉及相关图纸变更性质变更内容:附件:设计:校对:复核:第页,共页建设单位任务单□设计完善□日期:注:变更性质如为建设单位任务单需附相关任务单。建设单位意见:日期:3)施工联系单施工单位可以就施工图以外的工程现场实际情况的变化,就涉工程造价的增减向建设单位出具《施工联系单》[表 2.2.10],并附相关预算。另外在收到《建设单位任务单》或《设计变更通知单》后,在任务或变更执行前及时以《施工联系单》[表 2.2.10]形式上报相关费用或建议,并附预算。由建设单位对相关涉及的费用,进行批准审核后执行。如政府投资项目,根据涉及金额的大小以《余杭区财政性基本建设工程一般变更备案表》、《余杭区财政性基本建设工程较大变更备案表》、《余杭区财政性基本建设工程重大变更备案表》[表 2.2.11]形式报相部门核准后,再下发施工单位及相关参建单位...
