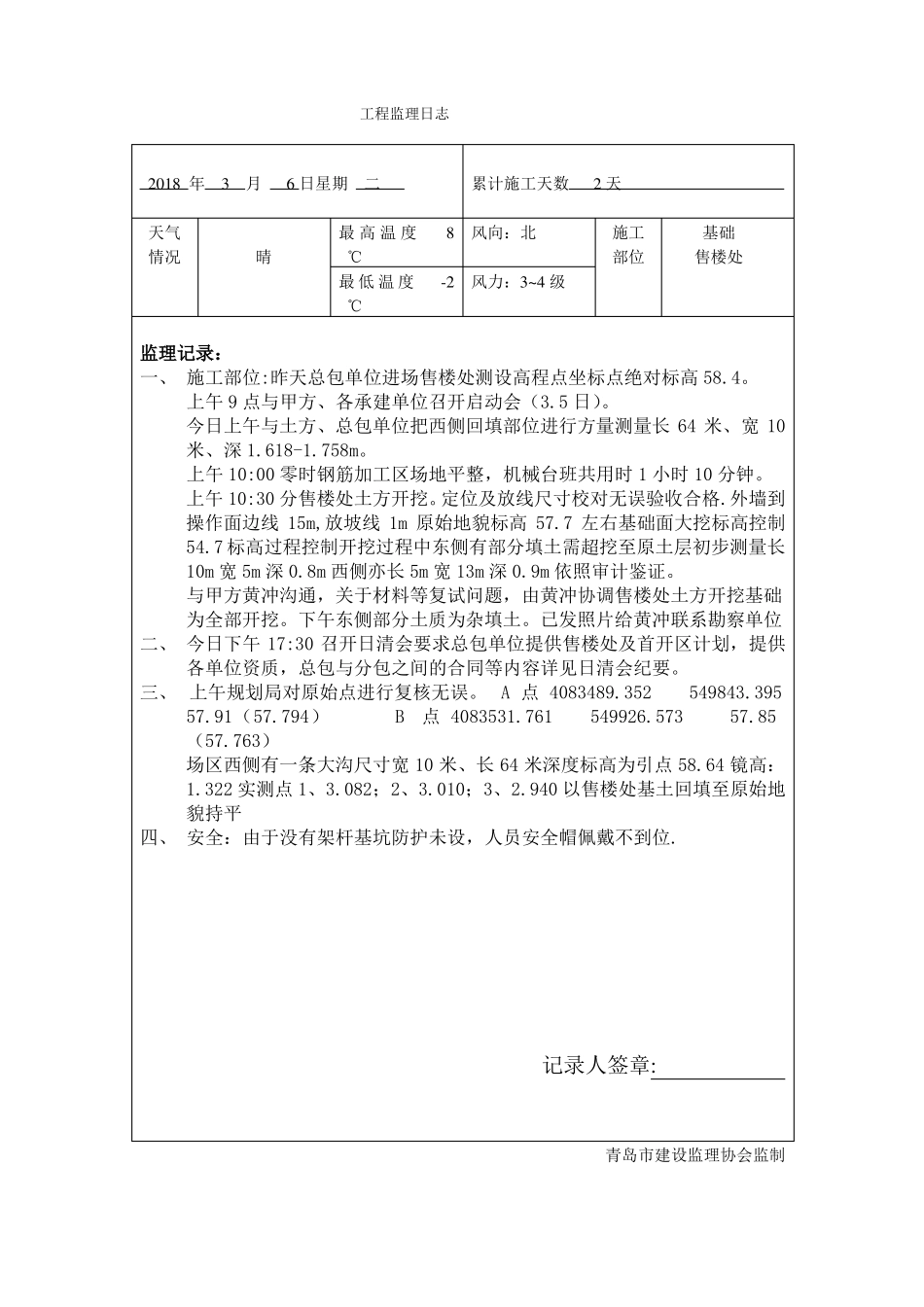

工程监理日志2018 年3月6 日星期二天气情况晴累计施工天数2 天施工部位基础售楼处最 高 温 度8风向:北℃最 低 温 度-2风力:3~4 级℃监理记录:一、 施工部位:昨天总包单位进场售楼处测设高程点坐标点绝对标高 58
上午 9 点与甲方、各承建单位召开启动会(3
今日上午与土方、总包单位把西侧回填部位进行方量测量长 64 米、宽 10米、深 1
上午 10:00 零时钢筋加工区场地平整,机械台班共用时 1 小时 10 分钟
上午 10:30 分售楼处土方开挖
定位及放线尺寸校对无误验收合格
外墙到操作面边线 15m,放坡线 1m 原始地貌标高 57
7 左右基础面大挖标高控制54
7 标高过程控制开挖过程中东侧有部分填土需超挖至原土层初步测量长10m 宽 5m 深 0
8m 西侧亦长 5m 宽 13m 深 0
9m 依照审计鉴证
与甲方黄冲沟通,关于材料等复试问题,由黄冲协调售楼处土方开挖基础为全部开挖
下午东侧部分土质为杂填土
已发照片给黄冲联系勘察单位二、 今日下午 17:30 召开日清会要求总包单位提供售楼处及首开区计划,提供各单位资质,总包与分包之间的合同等内容详见日清会纪要
三、 上午规划局对原始点进行复核无误
A 点 4083489
352 549843
794) B点 4083531
761 549926
573 57
763)场区西侧有一条大沟尺寸宽 10 米、长 64 米深度标高为引点 58
64 镜高:1
322 实测点 1、3
082;2、3
010;3、2
940 以售楼处基土回填至原始地貌持平四、 安全:由于没有架杆基坑防护未设,人员安全帽佩戴不到位

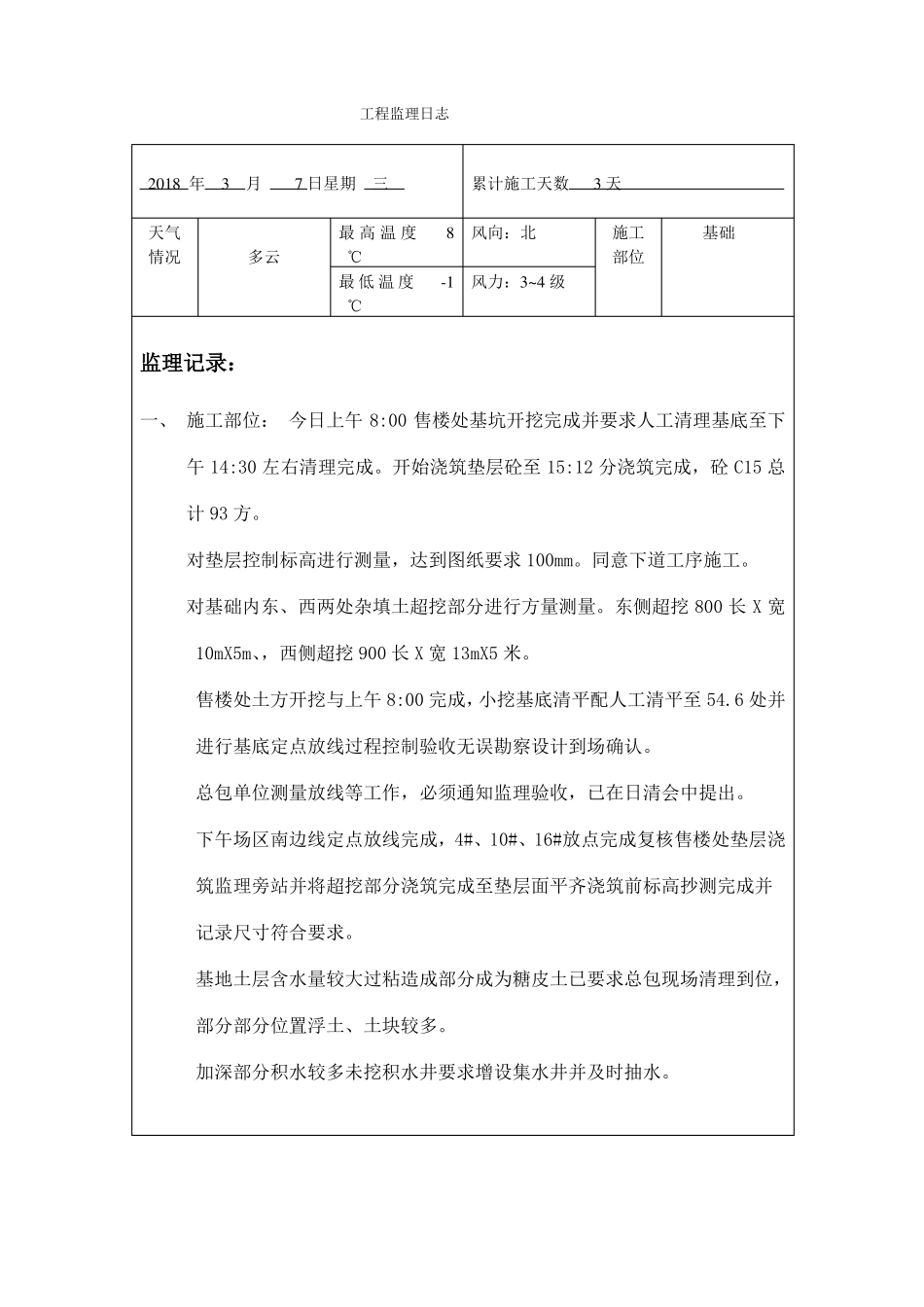

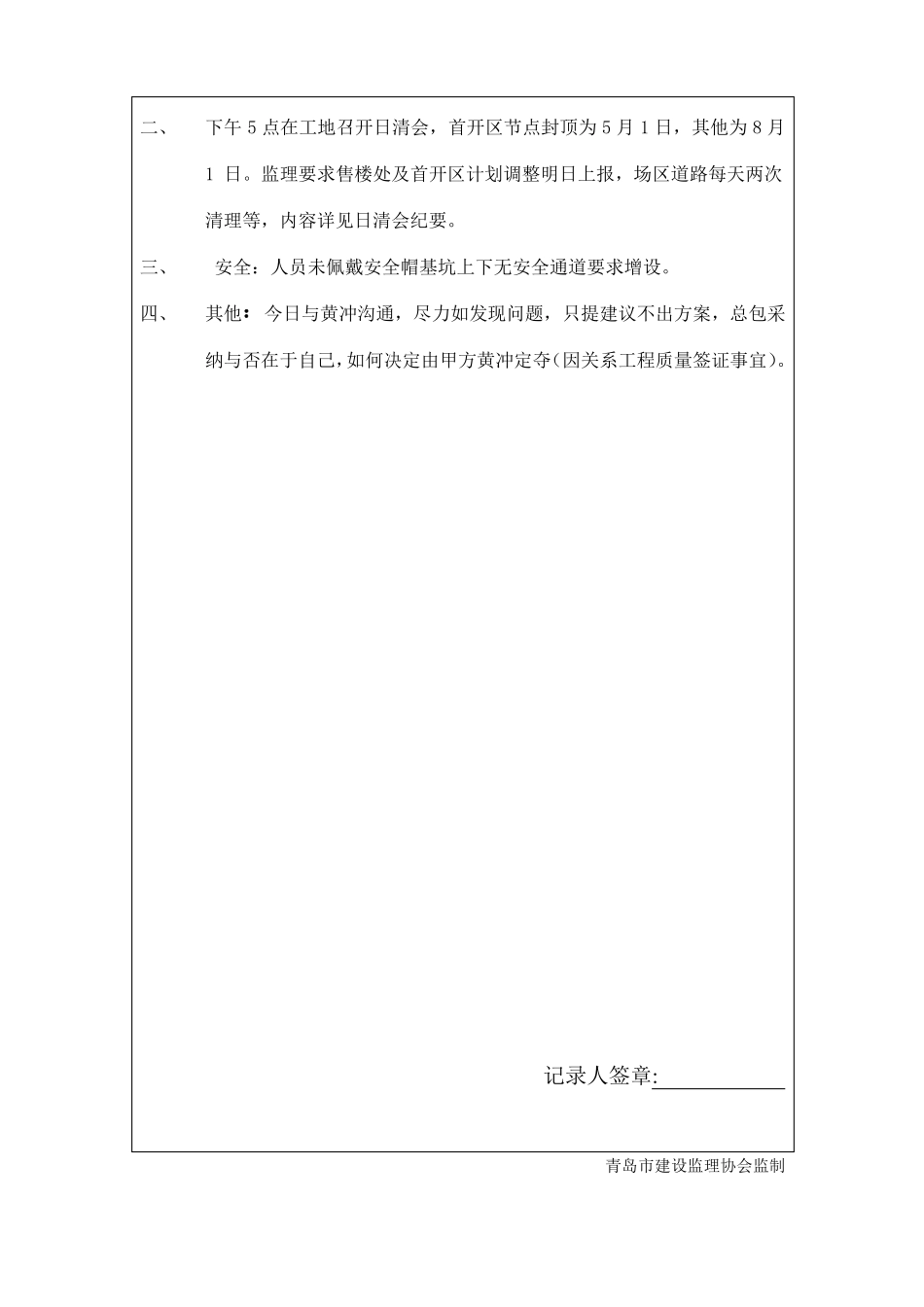

记录人签章:青岛市建设监理协会监制工程监理日志2018 年3月7 日星期三天气情况多云累计施工天数3 天施工部位基础
