百度文库 - 让每个人平等地提升自我一、适用范围本方案适用于糯扎渡送广东直流输电工程普洱换流站建筑工程(B 标)混凝土灌注桩工程
二、编写依据表 2-1 编写依据序号1234引用资料名称GB 5020—2002《建筑地基基础工程施工质量验收规范》JGJ 79—2002《建筑地基处理技术规范》JGJ 94—2008《建筑桩基技术规范》DL/T 52101
1—2005《电力建设施工质量验收及评定规程 第 1 部分:土建工程》Q/CSG 10017
3—2007《110kV~500kV 送变电工程质量检验及评定标准 第 3 部分:变电土5建工程》67Q/CSG 11105—2008《南方电网工程工程工艺控制规范》工程设计图纸、施工组织设计(方案)等技术文件三、作业流程作业(工序)流程图见图 3-1

图 3-1 作业(工序)流程图导管安装混凝土浇筑完成开始桩位放样桩机就位桩基成孔钢筋笼安装钢筋笼制作四、工作前安全危险源辨析及控制措施1百度文库 - 让每个人平等地提升自我危险源辨识及控制措施见图 4-1

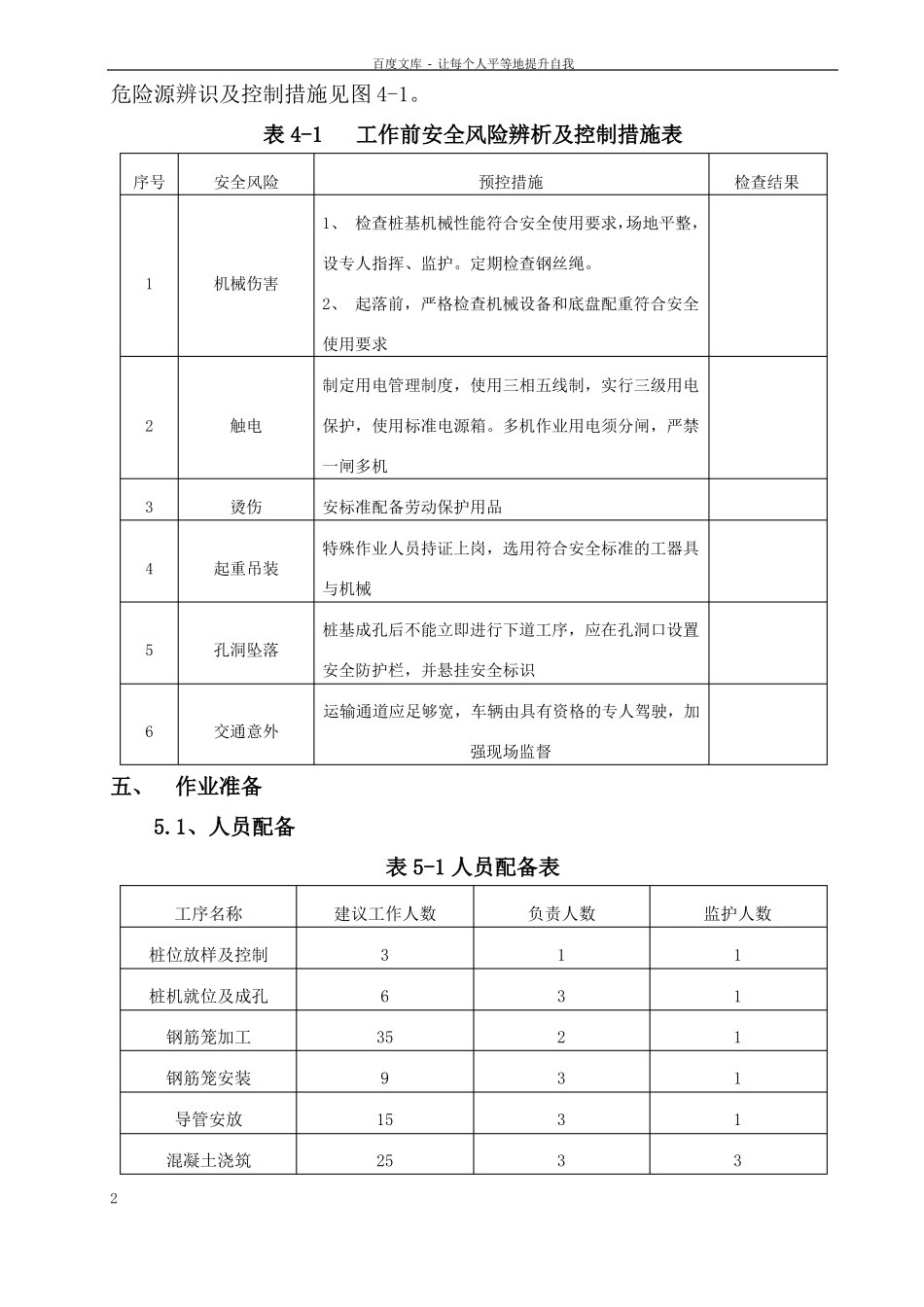

表 4-1工作前安全风险辨析及控制措施表序号安全风险预控措施1、 检查桩基机械性能符合安全使用要求,场地平整,设专人指挥、监护
定期检查钢丝绳
1机械伤害2、 起落前,严格检查机械设备和底盘配重符合安全使用要求制定用电管理制度,使用三相五线制,实行三级用电2触电保护,使用标准电源箱
多机作业用电须分闸,严禁一闸多机3烫伤安标准配备劳动保护用品特殊作业人员持证上岗,选用符合安全标准的工器具4起重吊装与机械桩基成孔后不能立即进行下道工序,应在孔洞口设置5孔洞坠落安全防护栏,并悬挂安全标识运输通道应足够宽,车辆由具有资格的专人驾驶,加6交通意外强现场监督检查结果五、作业准备5

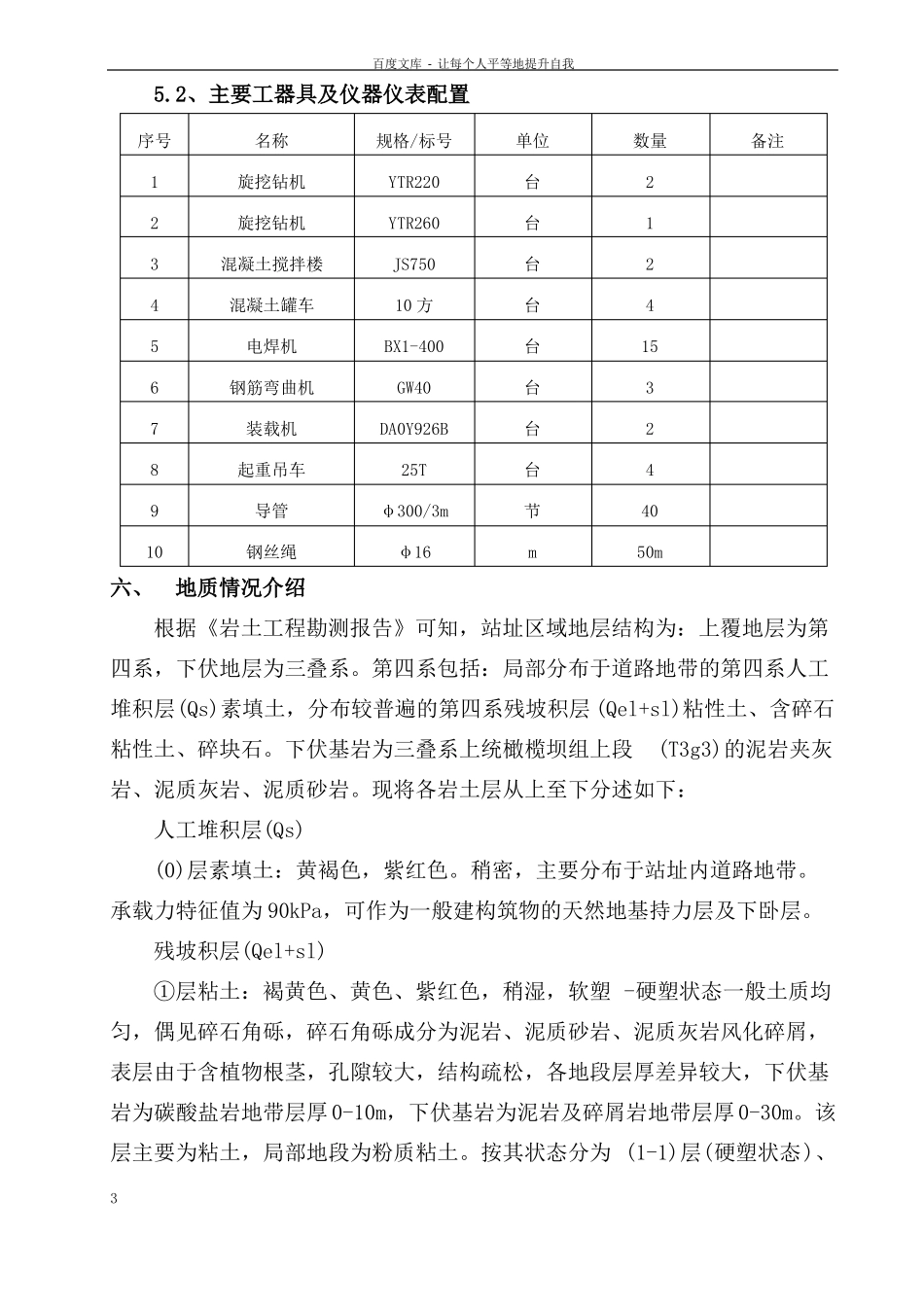

1、人员配备表 5-1 人员配备表工序名称桩位放样及控制桩机就位及成孔钢筋笼加工钢筋笼安装导管安放混凝土浇筑建议
