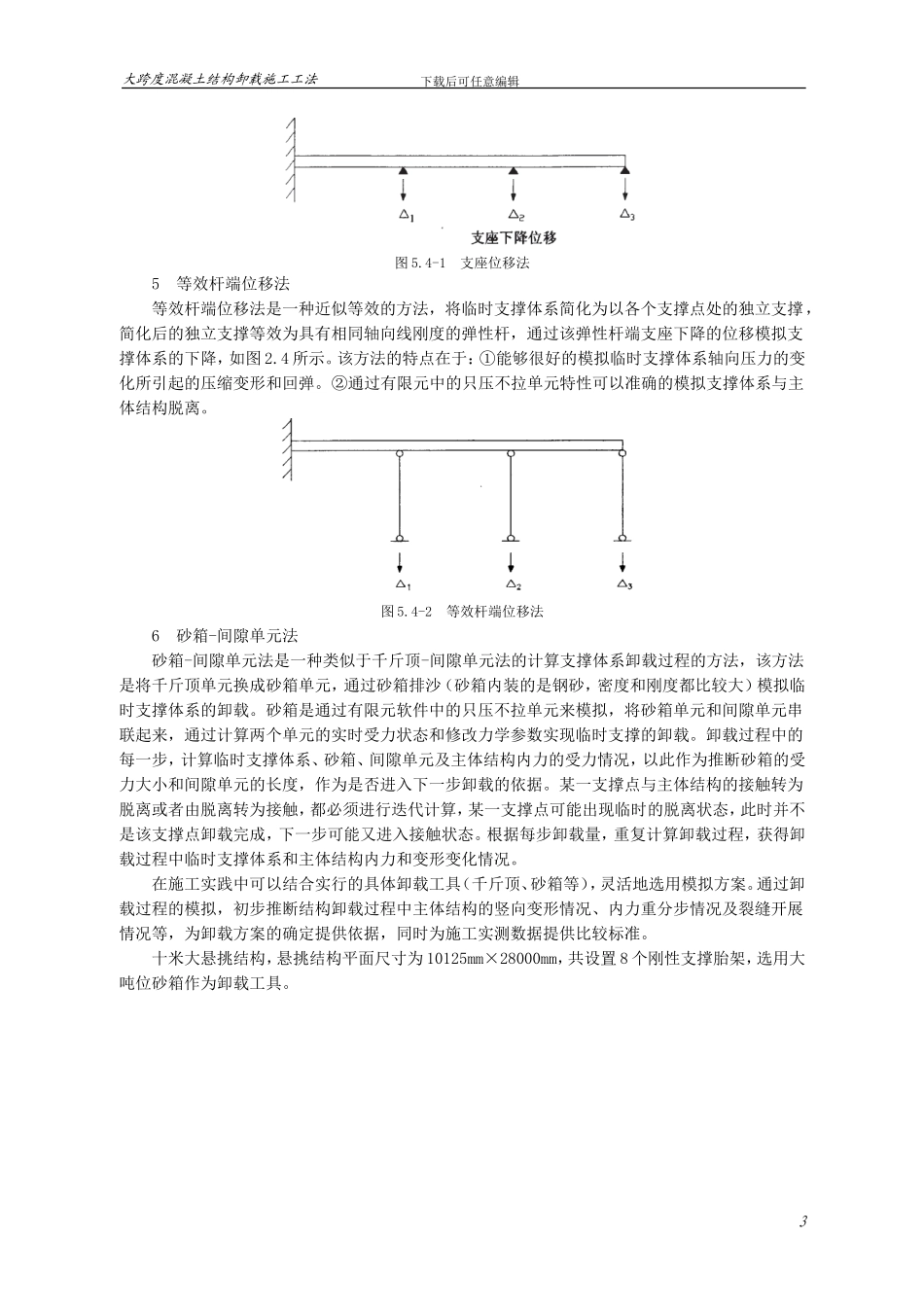

下载后可任意编辑跨度混凝土结构卸载施工工法中建三局建设工程股份有限公司成都分公司任志平 张兴志 赵云鹏 马卫华 谢晓山1 前言随着城市的进展和改造,城市化建设的加快,越来越多位于城市中心地带的重大工程都已不仅仅追求高度、体量,同时还力求制造出自己独特的建筑形态与人文内涵。建筑奇异的外形特征往往给结构施工带来很大的挑战,尤其是大跨度的悬挑结构、开洞结构等。在工程实践中通常以设置临时支撑的方式进行大跨度混凝土结构施工,待上部结构整体成型后再进行卸载。结构的卸载是将临时支撑体系和主体结构共同形成的受力体系转换为由设计结构独立受力的一个复杂的力学转换过程。但混凝土结构不同于钢结构,其自身刚度大、易开裂,因此对临时支撑的卸载过程提出了更高的要求。因此,寻求一种合理的大跨度混凝土结构卸载施工方法已经成为复杂结构施工的当务之急。2 工法特点大跨度混凝土结构卸载施工工法具备以下几个方面的显著特点:1 卸载过程施工模拟分析。2 多步骤小位移卸载,卸载过程可控。3 卸载全过程监测,信息化施工。3 适用范围本工法适用于大跨度混凝土结构、型钢混凝土组合结构卸载施工,对钢结构卸载施工也具有借鉴意义。4 工艺原理大跨度混凝土结构卸载施工是对混凝土结构大跨度悬挑、大跨度开洞结构进行数字化模拟,在此基础上通过精心设计的多步骤小位移卸载方式进行临时支撑卸载,在卸载过程中全过程同步进行监测、分析。5 工艺流程及操作要点5.1 施工技术准备1 已完成卸载过程的模拟分析。2 上部转换结构整体施工成型,混凝土强度达到设计要求。3 确定卸载原则。4 对现场操作人员已进行详细技术交底。5.2 作业条件准备1 为满足卸载施工需要,在每组刚性支撑架顶部设置安全操作平台。在刚性支撑架上设置垂直爬梯、在平联系桁架上设置施工安全通道,以便通行。。2 在卸载区域拉设安全警戒线,在卸载过程中严禁无关人员进入,防止物体打击。水平方向设置挑网和兜网,加强现场安全巡视工作。3 所有物资、机具、人员都准备完毕,现场具备施工条件。1四川省省级工法 SCGF034-2024、湖北省省级工法 HBGF296-2024、局级工法 GF/30329-2024大跨度混凝土结构卸载施工工法5.3 施工工艺流程图 5.3 施工工艺流程图5.4 卸载过程内力模拟分析目前在大跨度结构施工过程中,对临时支撑卸载过程的模拟分析主要有两种方法:一是在对临时支撑体系模拟分析过程中用等效反力代替临时支撑,通过逐渐减小反力来模...
