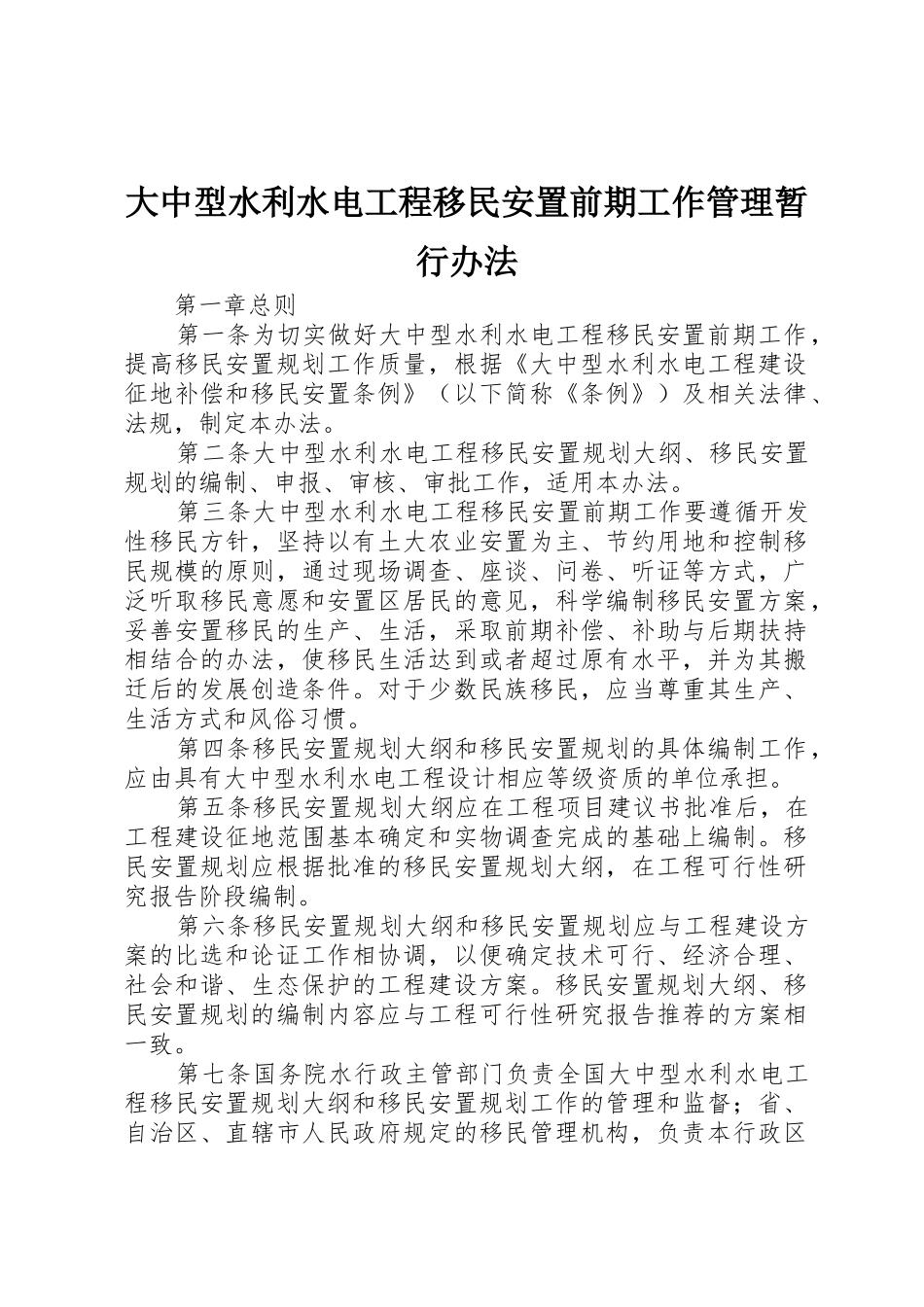

大中型水利水电工程移民安置前期工作管理暂行办法 第一章总则 第一条为切实做好大中型水利水电工程移民安置前期工作,提高移民安置规划工作质量,根据《大中型水利水电工程建设征地补偿和移民安置条例》(以下简称《条例》)及相关法律、法规,制定本办法
第二条大中型水利水电工程移民安置规划大纲、移民安置规划的编制、申报、审核、审批工作,适用本办法
第三条大中型水利水电工程移民安置前期工作要遵循开发性移民方针,坚持以有土大农业安置为主、节约用地和控制移民规模的原则,通过现场调查、座谈、问卷、听证等方式,广泛听取移民意愿和安置区居民的意见,科学编制移民安置方案,妥善安置移民的生产、生活,采取前期补偿、补助与后期扶持相结合的办法,使移民生活达到或者超过原有水平,并为其搬迁后的发展创造条件
对于少数民族移民,应当尊重其生产、生活方式和风俗习惯
第四条移民安置规划大纲和移民安置规划的具体编制工作,应由具有大中型水利水电工程设计相应等级资质的单位承担
第五条移民安置规划大纲应在工程项目建议书批准后,在工程建设征地范围基本确定和实物调查完成的基础上编制
移民安置规划应根据批准的移民安置规划大纲,在工程可行性研究报告阶段编制
第六条移民安置规划大纲和移民安置规划应与工程建设方案的比选和论证工作相协调,以便确定技术可行、经济合理、社会和谐、生态保护的工程建设方案
移民安置规划大纲、移民安置规划的编制内容应与工程可行性研究报告推荐的方案相一致
第七条国务院水行政主管部门负责全国大中型水利水电工程移民安置规划大纲和移民安置规划工作的管理和监督;省、自治区、直辖市人民政府规定的移民管理机构,负责本行政区域内大中型水利水电工程移民安置规划大纲和移民安置规划工作的管理和监督

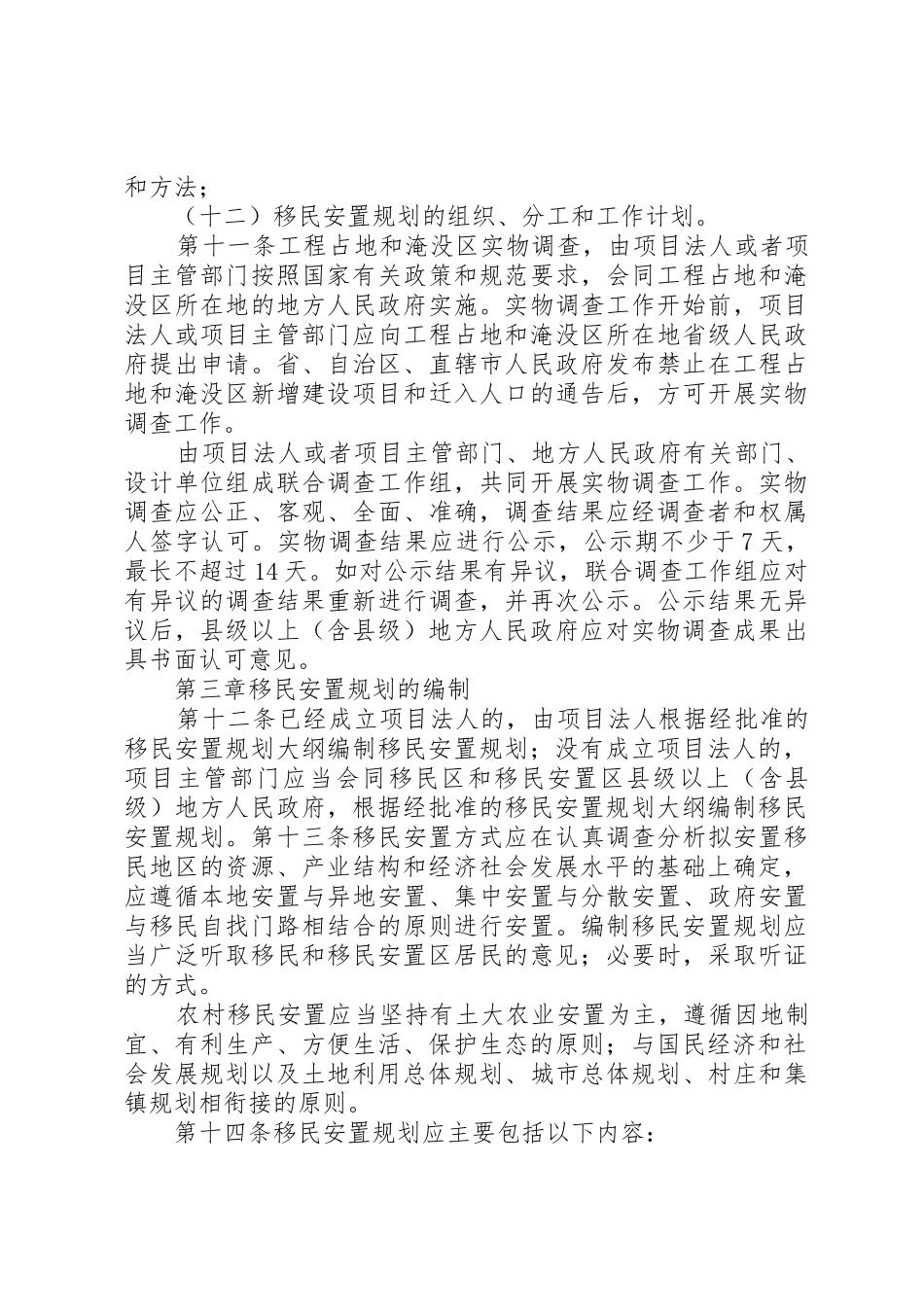

第二章移民安置规划大纲的编制 第八条 已经成立项目法人的大中型水利水电工程,由项目法人编制移民安置规划大纲;没有成立项目法人的大
