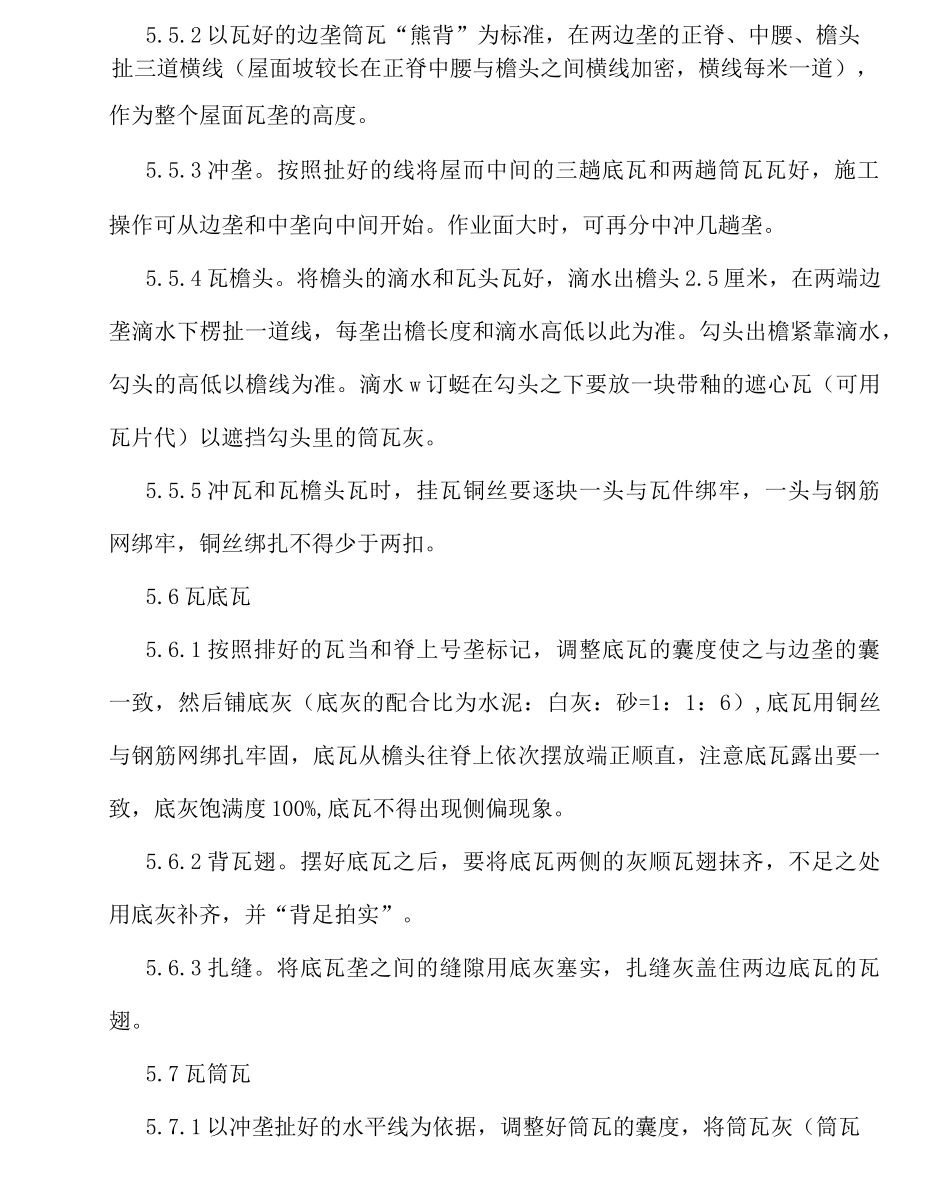

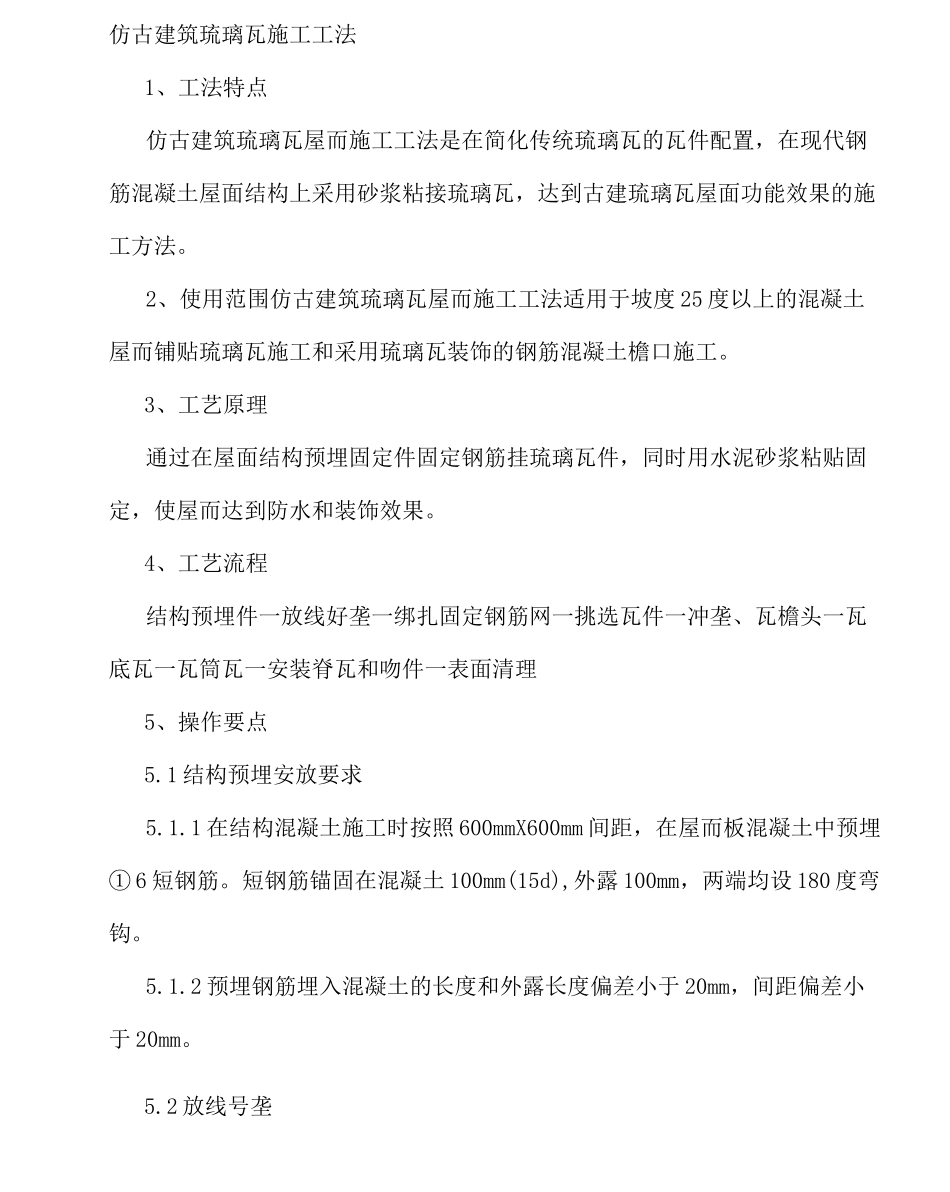

仿古建筑琉璃瓦施工工法1、工法特点仿古建筑琉璃瓦屋而施工工法是在简化传统琉璃瓦的瓦件配置,在现代钢筋混凝土屋面结构上采用砂浆粘接琉璃瓦,达到古建琉璃瓦屋面功能效果的施工方法。2、使用范围仿古建筑琉璃瓦屋而施工工法适用于坡度 25 度以上的混凝土屋而铺贴琉璃瓦施工和采用琉璃瓦装饰的钢筋混凝土檐口施工。3、工艺原理通过在屋面结构预埋固定件固定钢筋挂琉璃瓦件,同时用水泥砂浆粘贴固定,使屋而达到防水和装饰效果。4、工艺流程结构预埋件一放线好垄一绑扎固定钢筋网一挑选瓦件一冲垄、瓦檐头一瓦底瓦一瓦筒瓦一安装脊瓦和吻件一表面清理5、操作要点5.1 结构预埋安放要求5.1.1 在结构混凝土施工时按照 600mmX600mm 间距,在屋而板混凝土中预埋① 6 短钢筋。短钢筋锚固在混凝土 100mm(15d),外露 100mm,两端均设 180 度弯钩。5.1.2 预埋钢筋埋入混凝土的长度和外露长度偏差小于 20mm,间距偏差小于 20mm。5.2 放线号垄放线号垄一般分为分中、排瓦口和号垄三阶段。5.2.1 分中。仿古建筑讲究对称,分中就是在檐头找出整个屋而横向中心点,此横向中心点就是屋面正中一趟板瓦的中心线位置。5.2.2 排瓦口。排瓦口是以分中线为依据,在中心线(座中底瓦)和檐口端头之间,根据设计要求结合瓦的尺寸确定瓦垄的间距。排瓦口以能赶上“好活”为准,调整虫曲蜓档调整瓦垄的间距。5.2.3 号垄。按照排瓦口确定的瓦垄间距将各垄筒瓦的中心线标在檐口和屋脊部位。5.3 绑扎固定钢筋网5.3.1 钢筋采用直径 6mm 的镀锌钢筋,纵横交叉点要绑扎牢固。5.3.2 以筒瓦的中心线和间距作为纵向钢筋的位置及间距。第一排横向钢筋距檐口边距离为滴水的使用长度,第二排以上横向钢筋间距为底瓦的使用长度。5.3.3 将结构预埋钢筋头砸倒,与钢筋网固定牢固。5.4 挑选瓦件5.4.1 瓦件要逐块挑选,声音清脆、无破裂、无变形、无粘疤掉釉为好。5.4.2 瓦件色差较大要分类,基木一致的瓦在一个坡而。5.5 冲瓦、瓦檐头冲瓦分为瓦边垄、扯线、冲垄。5.5.1 瓦边垄。在每坡两端边垄位置拴线、铺灰,各瓦两趟底瓦一趟筒瓦,两端边瓦要平行、囊度一致。5.5.2 以瓦好的边垄筒瓦“熊背”为标准,在两边垄的正脊、中腰、檐头扯三道横线(屋面坡较长在正脊中腰与檐头之间横线加密,横线每米一道),作为整个屋面瓦垄的高度。5.5.3 冲垄。按照扯好的线将屋而中间的三趟底瓦和两趟筒瓦瓦好,施工操作可从边垄和中垄向中间开始。作业面大时,可再分中冲几...
