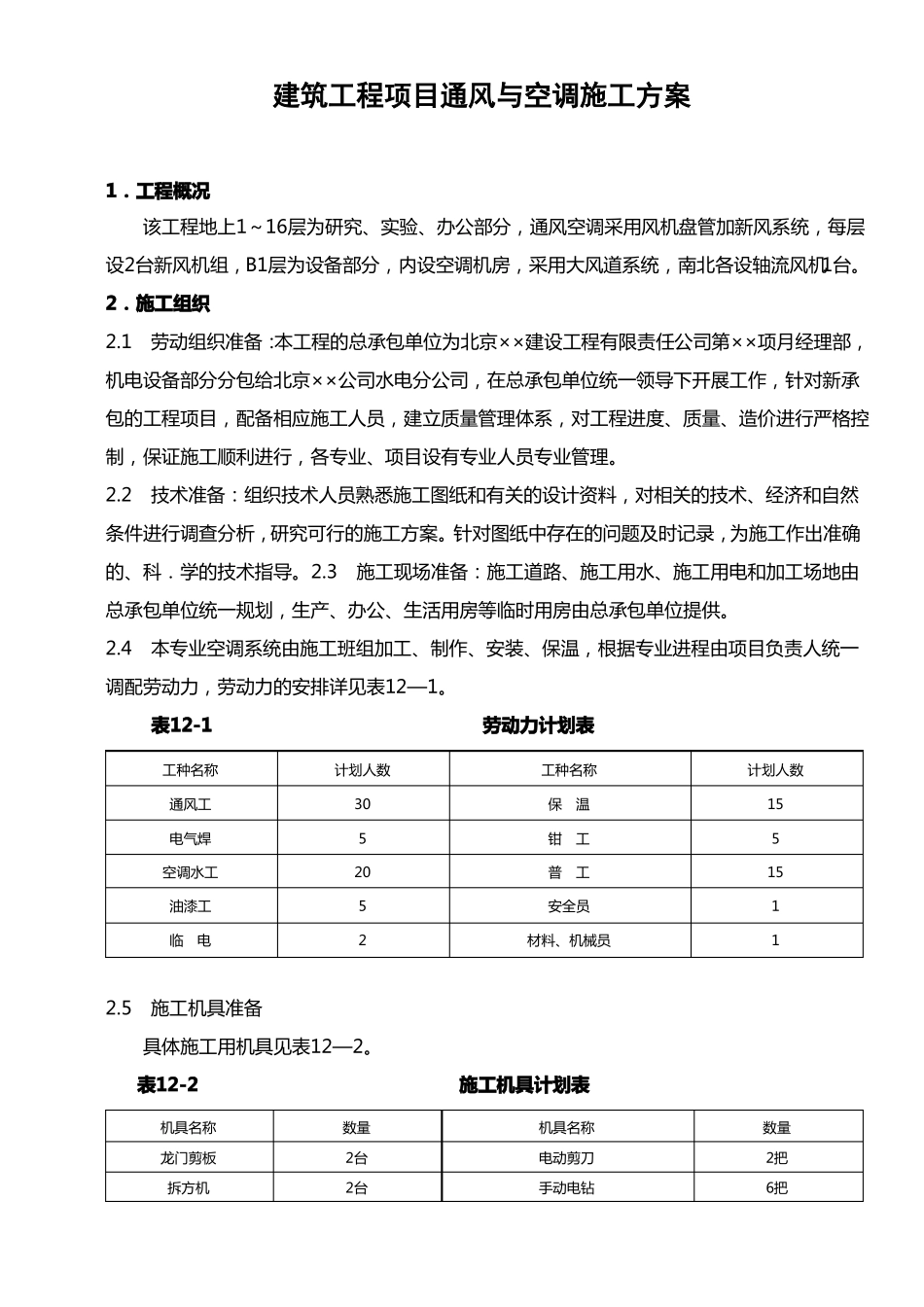

建筑工程项目通风与空调施工方案1.工程概况该工程地上1~16层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统,南北各设轴流风机1台
2.施工组织2
1劳动组织准备:本工程的总承包单位为北京××建设工程有限责任公司第××项月经理部,机电设备部分分包给北京××公司水电分公司,在总承包单位统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立质量管理体系,对工程进度、质量、造价进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理
2技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析,研究可行的施工方案
针对图纸中存在的问题及时记录,为施工作出准确的、科.学的技术指导
3施工现场准备:施工道路、施工用水、施工用电和加工场地由总承包单位统一规划,生产、办公、生活用房等临时用房由总承包单位提供
4本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见表12—1

表12-1劳动力计划表工种名称通风工电气焊空调水工油漆工临电计划人数3052052工种名称保温钳工普工安全员材料、机械员计划人数15515112
5施工机具准备具体施工用机具见表12—2

表12-2施工机具计划表机具名称龙门剪板拆方机数量2台2台机具名称电动剪刀手动电钻数量2把6把联合咬口机立式咬口机单边咬口机电焊机砂轮切割机套丝机台钻冲击钻2台2台2台3台4台2台2台2把电锤倒链(10T)对讲机风速仪转速仪风压测试仪声级计电动打击泵6把2个5组1台1台1台1台1台3.主要项目施工方法及要求3
1预留预埋3
1通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为竖井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采用木盒预埋方式,按
