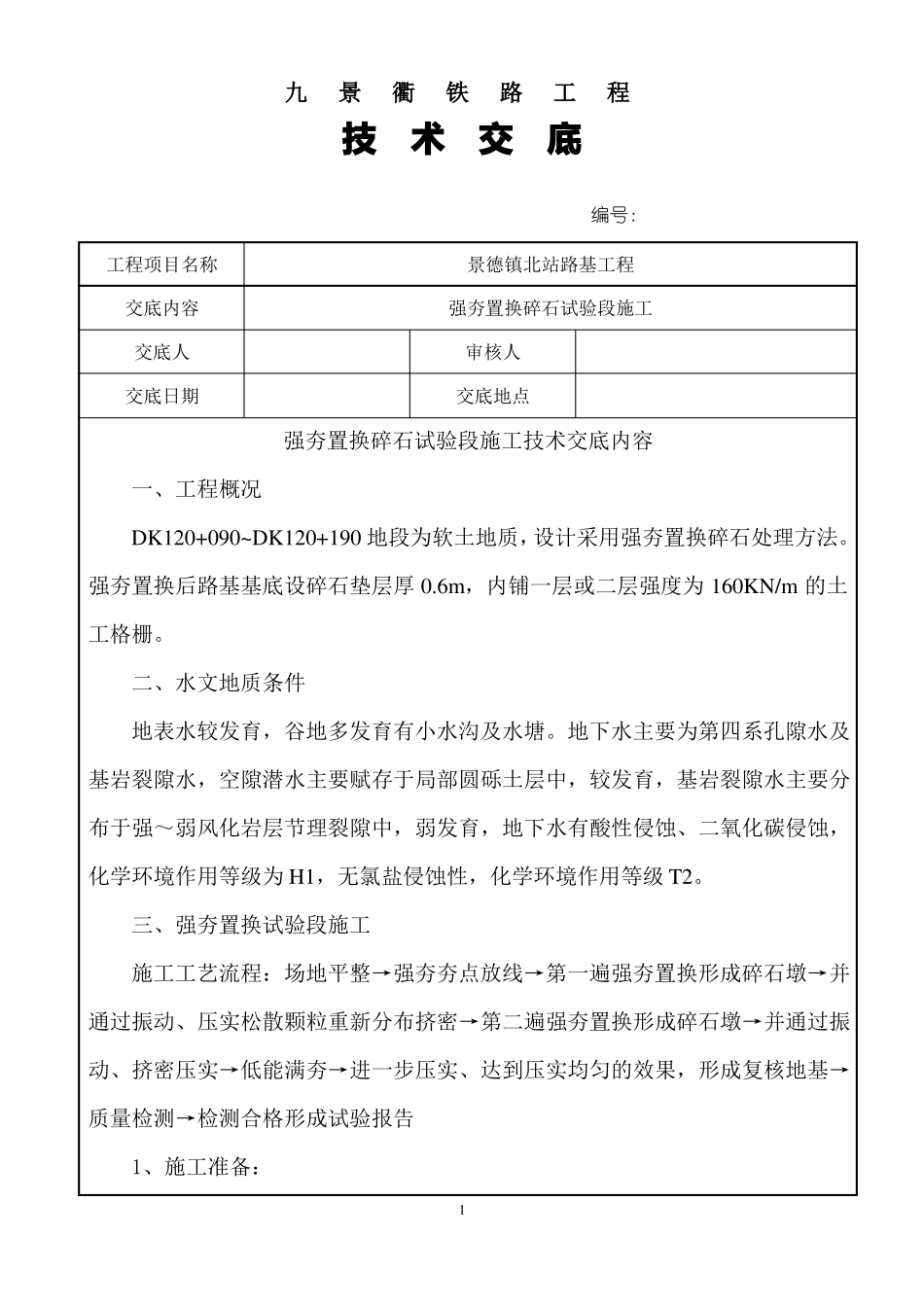

九景衢铁路工程技术交底编号:工程项目名称交底内容交底人交底日期景德镇北站路基工程强夯置换碎石试验段施工审核人交底地点强夯置换碎石试验段施工技术交底内容一、工程概况DK120+090~DK120+190 地段为软土地质,设计采用强夯置换碎石处理方法
强夯置换后路基基底设碎石垫层厚 0
6m,内铺一层或二层强度为 160KN/m 的土工格栅
二、水文地质条件地表水较发育,谷地多发育有小水沟及水塘
地下水主要为第四系孔隙水及基岩裂隙水,空隙潜水主要赋存于局部圆砾土层中,较发育,基岩裂隙水主要分布于强~弱风化岩层节理裂隙中,弱发育,地下水有酸性侵蚀、二氧化碳侵蚀,化学环境作用等级为 H1,无氯盐侵蚀性,化学环境作用等级 T2
三、强夯置换试验段施工施工工艺流程:场地平整→强夯夯点放线→第一遍强夯置换形成碎石墩→并通过振动、压实松散颗粒重新分布挤密→第二遍强夯置换形成碎石墩→并通过振动、挤密压实→低能满夯→进一步压实、达到压实均匀的效果,形成复核地基→质量检测→检测合格形成试验报告1、施工准备:11)场地平整:施工前应先按设计的高程整平场地,做好防震措施
选取强夯锤及施工机械
机械经监理报验审批后方可进入现场进行施工
2)强夯机进场安装、调试,满足施工正常运转的条件
3)夯点放线:采用 GPS,按施工图要求确定强夯区域及点位布置,并在强夯范围外设置坐标控制网点基桩,同时在其周围合理布置水准点作为控制高程、路基沉降的依据
夯点布置:强夯置换碎石的夯点布置采用梅花式
充分考虑强夯和置换效果,第一遍矩形间距 6 米,第二遍中间插打形成梅花布置,梅花间距 4
2 米,最后满夯两遍,形成复合效果

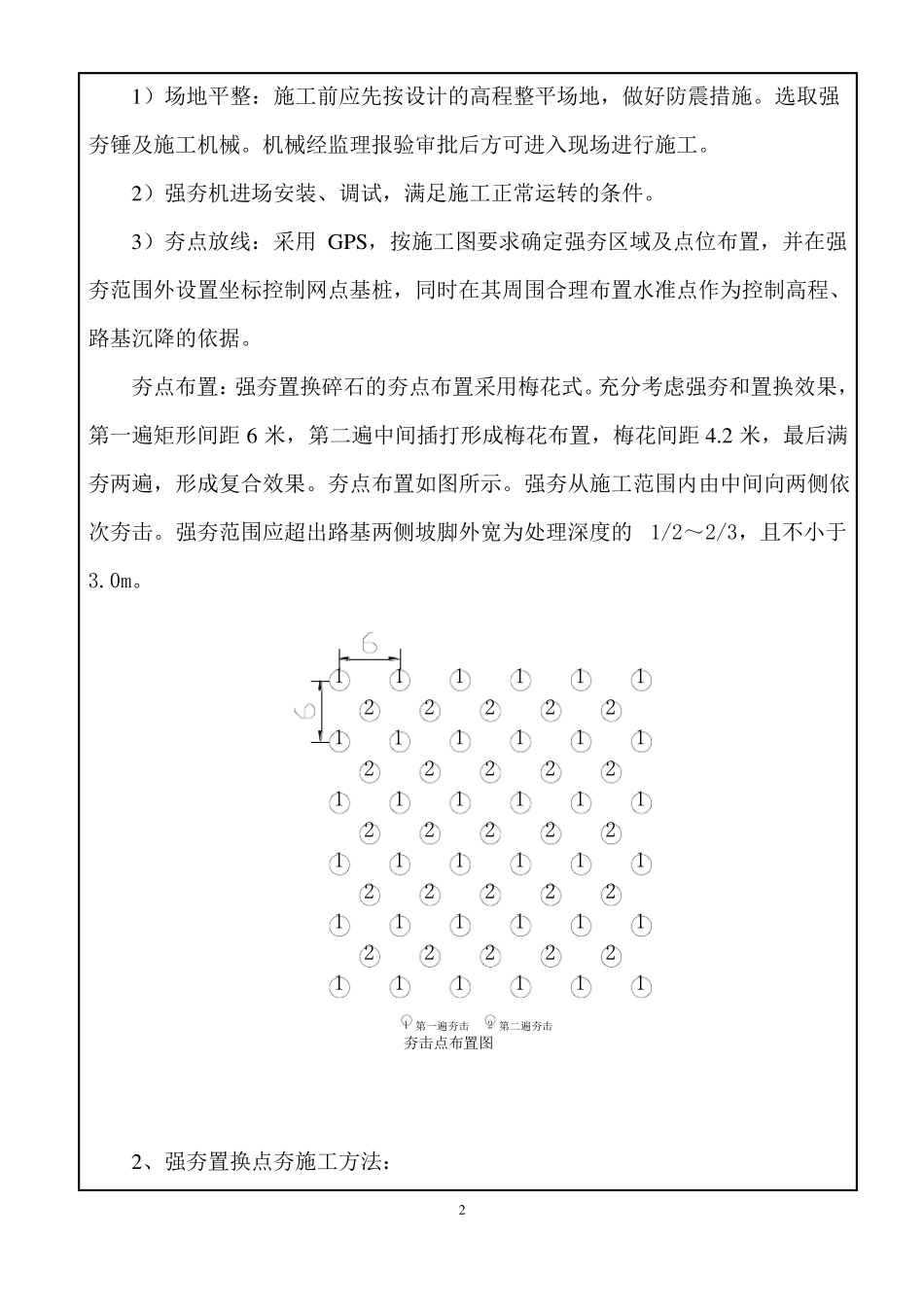

夯点布置如图所示
强夯从施工范围内由中间向两侧依次夯击
强夯范围应超出路基两侧坡脚外宽为处理深度的 1/2~2/3,且不小于3
121212121211212121212112121212121
