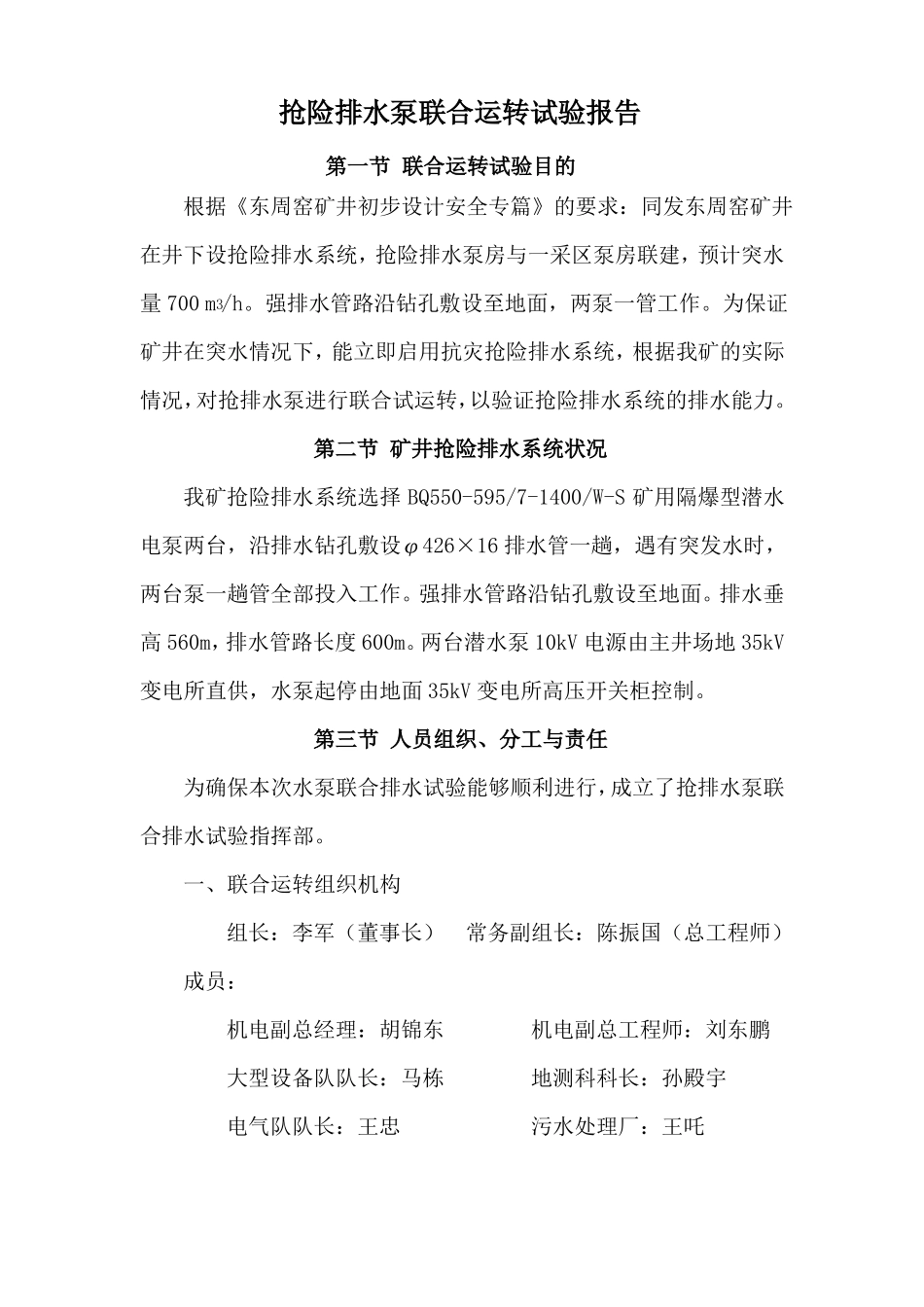

抢险排水泵联合运转试验报告同发东周窑煤业有限公司二〇一六年抢险排水泵联合运转试验报告第一节 联合运转试验目的根据《东周窑矿井初步设计安全专篇》的要求:同发东周窑矿井在井下设抢险排水系统,抢险排水泵房与一采区泵房联建,预计突水量 700 m3/h
强排水管路沿钻孔敷设至地面,两泵一管工作
为保证矿井在突水情况下,能立即启用抗灾抢险排水系统,根据我矿的实际情况,对抢排水泵进行联合试运转,以验证抢险排水系统的排水能力
第二节 矿井抢险排水系统状况我矿抢险排水系统选择 BQ550-595/7-1400/W-S 矿用隔爆型潜水电泵两台,沿排水钻孔敷设φ426×16 排水管一趟,遇有突发水时,两台泵一趟管全部投入工作
强排水管路沿钻孔敷设至地面
排水垂高 560m,排水管路长度 600m
两台潜水泵 10kV 电源由主井场地 35kV变电所直供,水泵起停由地面 35kV 变电所高压开关柜控制
第三节 人员组织、分工与责任为确保本次水泵联合排水试验能够顺利进行,成立了抢排水泵联合排水试验指挥部
一、联合运转组织机构组长:李军(董事长)常务副组长:陈振国(总工程师)成员:机电副总经理:胡锦东机电副总工程师:刘东鹏大型设备队队长:马栋地测科科长:孙殿宇电气队队长:王忠污水处理厂:王吒技术主管:肖杰大型队副队长:魏波水泵司机:周来亮付哲钰检修工:胡君彪刘多平刘金宝崔志斌指挥部设在矿调度室,统一指挥试验工作
为确保试验安全顺利进行,同时成立了电气、机械、地面排水、测水、资料五个专业组

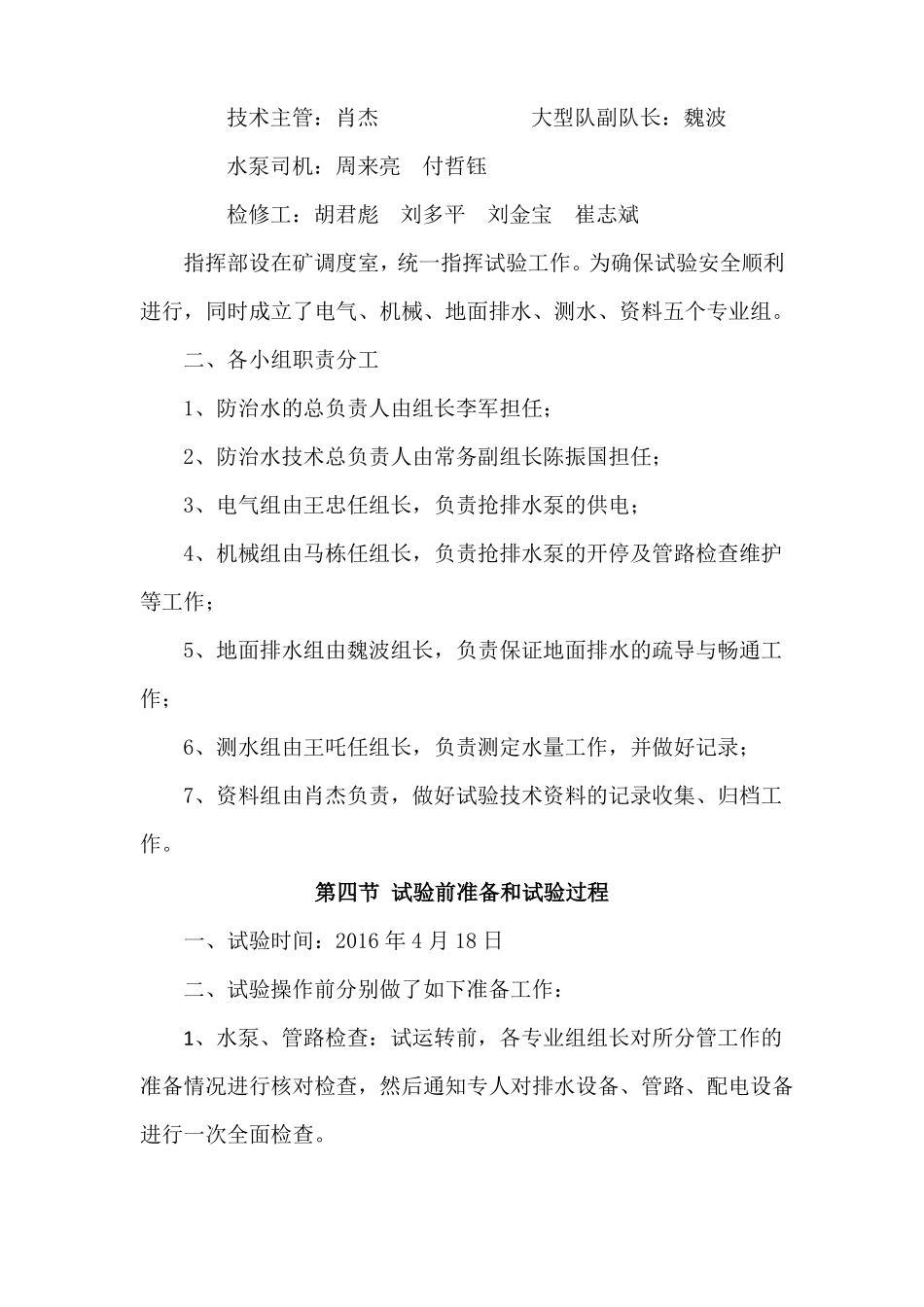

二、各小组职责分工1、防治水的总负责人由组长李军担任;2、防治水技术总负责人由常务副组长陈振国担任;3、电气组由王忠任组长,负责抢排水泵的供电;4、机械组由马栋任组长,负责抢排水泵的开停及管路检查维护等工作;5、地面排水组由魏波组长,负责保证地面排水的疏导与畅通工作;6、测水组由王吒任组长,负责测定水量工作,并做好
