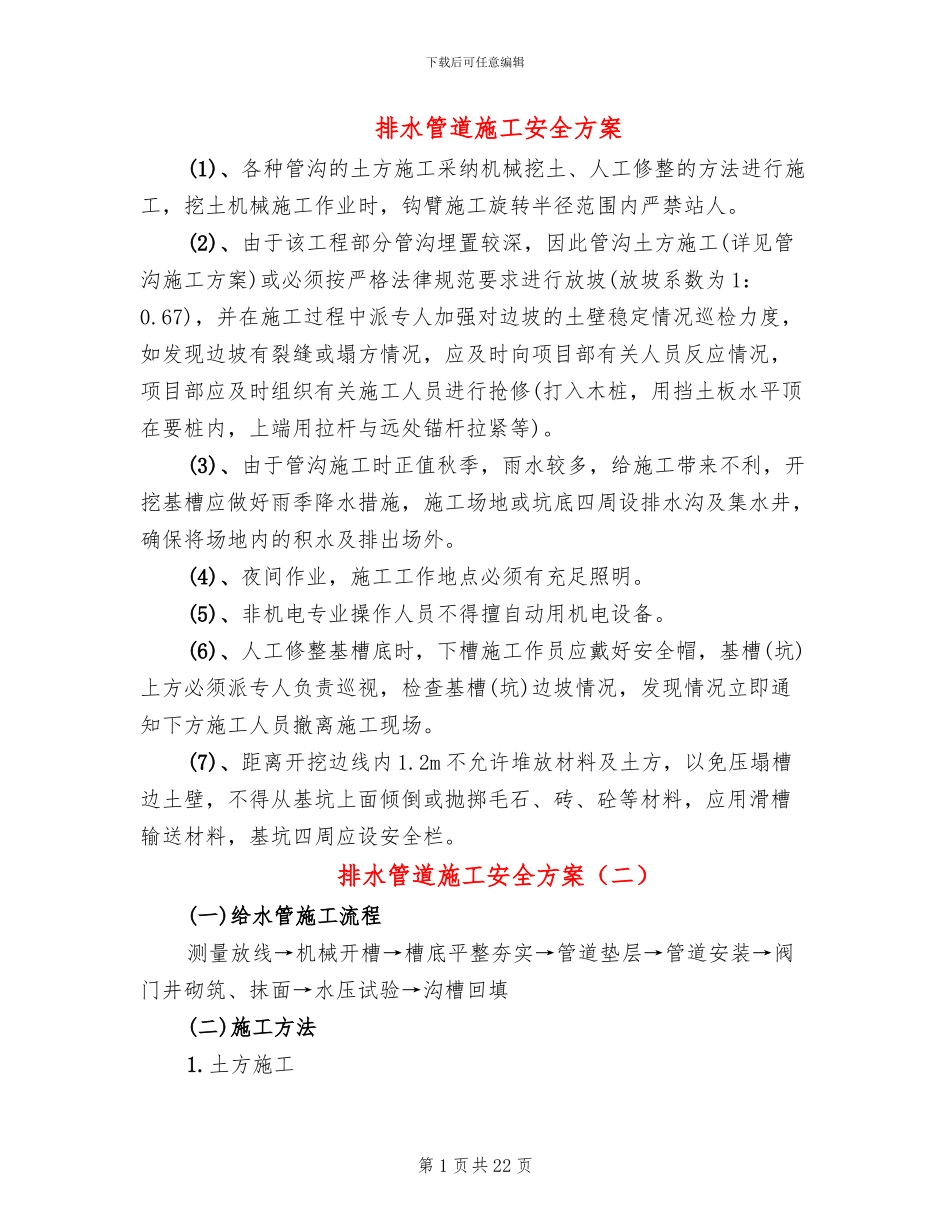

下载后可任意编辑排水管道施工安全方案(1)、各种管沟的土方施工采纳机械挖土、人工修整的方法进行施工,挖土机械施工作业时,钩臂施工旋转半径范围内严禁站人
(2)、由于该工程部分管沟埋置较深,因此管沟土方施工(详见管沟施工方案)或必须按严格法律规范要求进行放坡(放坡系数为 1:0
67),并在施工过程中派专人加强对边坡的土壁稳定情况巡检力度,如发现边坡有裂缝或塌方情况,应及时向项目部有关人员反应情况,项目部应及时组织有关施工人员进行抢修(打入木桩,用挡土板水平顶在要桩内,上端用拉杆与远处锚杆拉紧等)
(3)、由于管沟施工时正值秋季,雨水较多,给施工带来不利,开挖基槽应做好雨季降水措施,施工场地或坑底四周设排水沟及集水井,确保将场地内的积水及排出场外
(4)、夜间作业,施工工作地点必须有充足照明
(5)、非机电专业操作人员不得擅自动用机电设备
(6)、人工修整基槽底时,下槽施工作员应戴好安全帽,基槽(坑)上方必须派专人负责巡视,检查基槽(坑)边坡情况,发现情况立即通知下方施工人员撤离施工现场
(7)、距离开挖边线内 1
2m 不允许堆放材料及土方,以免压塌槽边土壁,不得从基坑上面倾倒或抛掷毛石、砖、砼等材料,应用滑槽输送材料,基坑四周应设安全栏
排水管道施工安全方案(二)(一)给水管施工流程测量放线→机械开槽→槽底平整夯实→管道垫层→管道安装→阀门井砌筑、抹面→水压试验→沟槽回填(二)施工方法1
土方施工第 1 页共 22 页下载后可任意编辑(1)给水管道工程的放线与测量前(在好范文网搜索更多的文章:
)完成定位和高程的测量布点工作,并对基准点采纳保护措施,应作出明显标记;施工测量应沿管道线路设置于观测的临时水准点和管道轴线控制桩,应实行保护措施,在管道线路与原有地下管道、电缆及其他构筑物交叉处的地面上设置明显标记;(2)管沟开挖深度按设计图管线标高的要求,塑料管深度应超出管底
