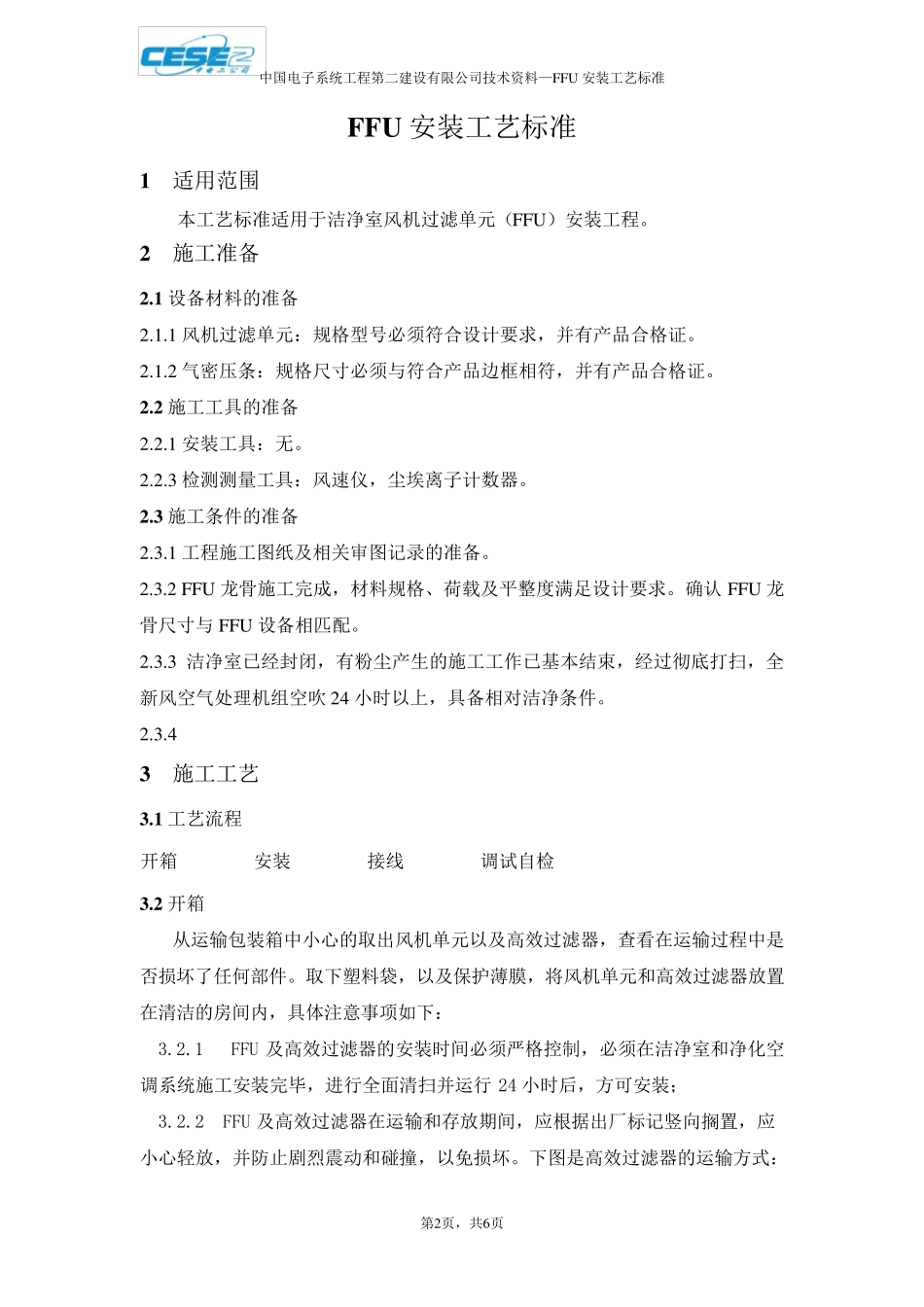

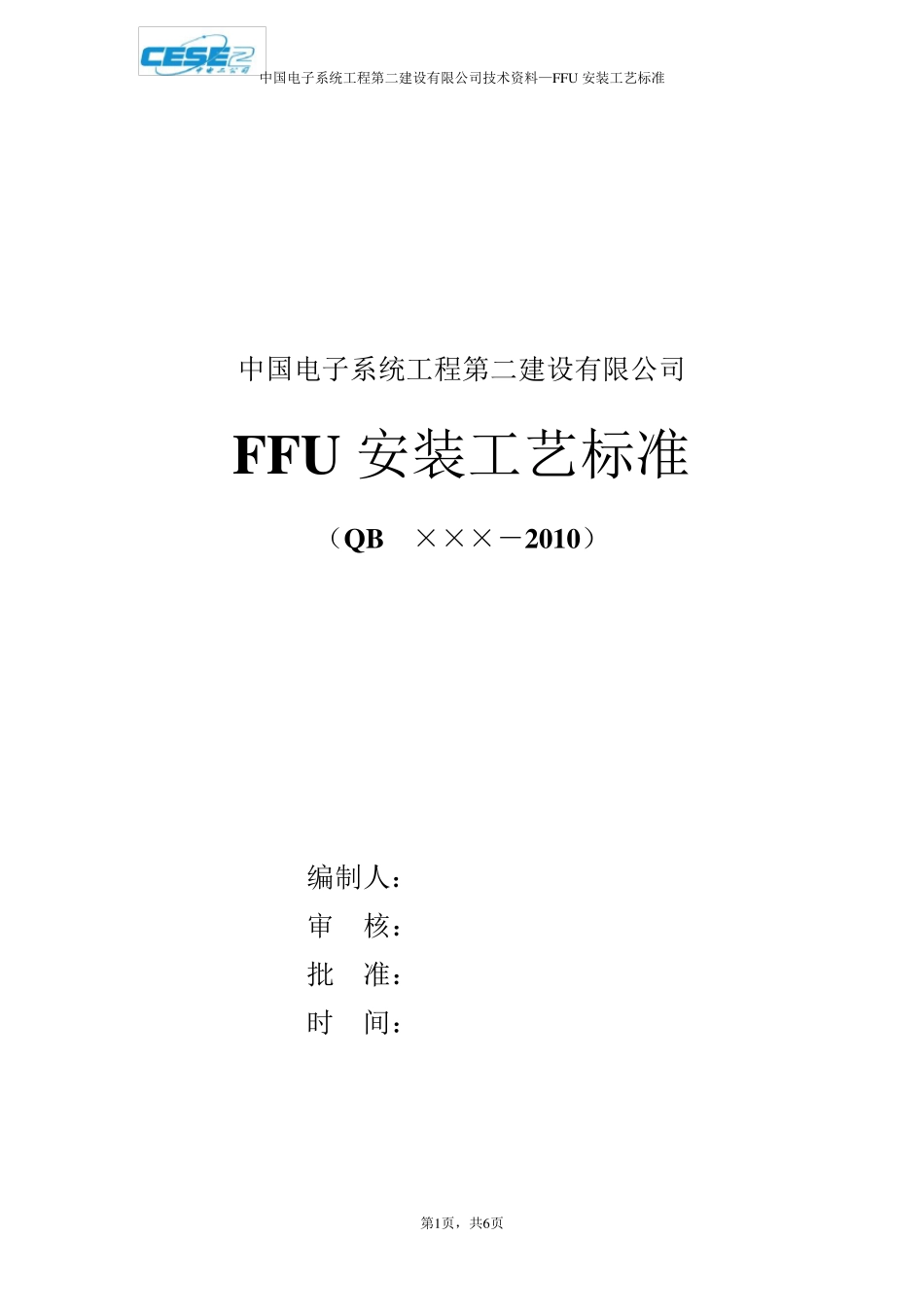

中国电子系统工程第二建设有限公司技术资料—FFU 安装工艺标准 第1页,共6页 中国电子系统工程第二建设有限公司 FFU 安装工艺标准 (QB ×××-2010) 编制人: 审 核: 批 准: 时 间: 中国电子系统工程第二建设有限公司技术资料—FFU 安装工艺标准 第2页,共6页 FFU 安装工艺标准 1 适用范围 本工艺标准适用于洁净室风机过滤单元(FFU )安装工程
2 施工准备 2
1 设备材料的准备 2
1 风机过滤单元:规格型号必须符合设计要求,并有产品合格证
2 气密压条:规格尺寸必须与符合产品边框相符,并有产品合格证
2 施工工具的准备 2
1 安装工具:无
3 检测测量工具:风速仪,尘埃离子计数器
3 施工条件的准备 2
1 工程施工图纸及相关审图记录的准备
2 FFU 龙骨施工完成,材料规格、荷载及平整度满足设计要求
确认 FFU 龙骨尺寸与 FFU 设备相匹配
3 洁净室已经封闭,有粉尘产生的施工工作已基本结束,经过彻底打扫,全新风空气处理机组空吹24 小时以上,具备相对洁净条件
4 3 施工工艺 3
1 工艺流程 开箱 安装 接线 调试自检 3
2 开箱 从运输包装箱中小心的取出风机单元以及高效过滤器,查看在运输过程中是否 损 坏 了 任 何 部 件
取下 塑 料袋 ,以及保 护 薄 膜 ,将 风机单元和 高效过滤器放 置在清 洁的房 间 内 ,具体 注 意 事 项 如 下 : 3
1 FFU 及高效过滤器的安装时间 必须严 格控 制 ,必须在洁净室和 净化 空调系统施工安装完毕 ,进 行 全面 清 扫并运行24 小时后 ,方 可 安装; 3

2 FFU 及高效过滤器在运输和 存 放 期 间 ,应 根 据 出厂 标记竖 向 搁 置 ,应小心轻 放 ,并防 止 剧 烈
