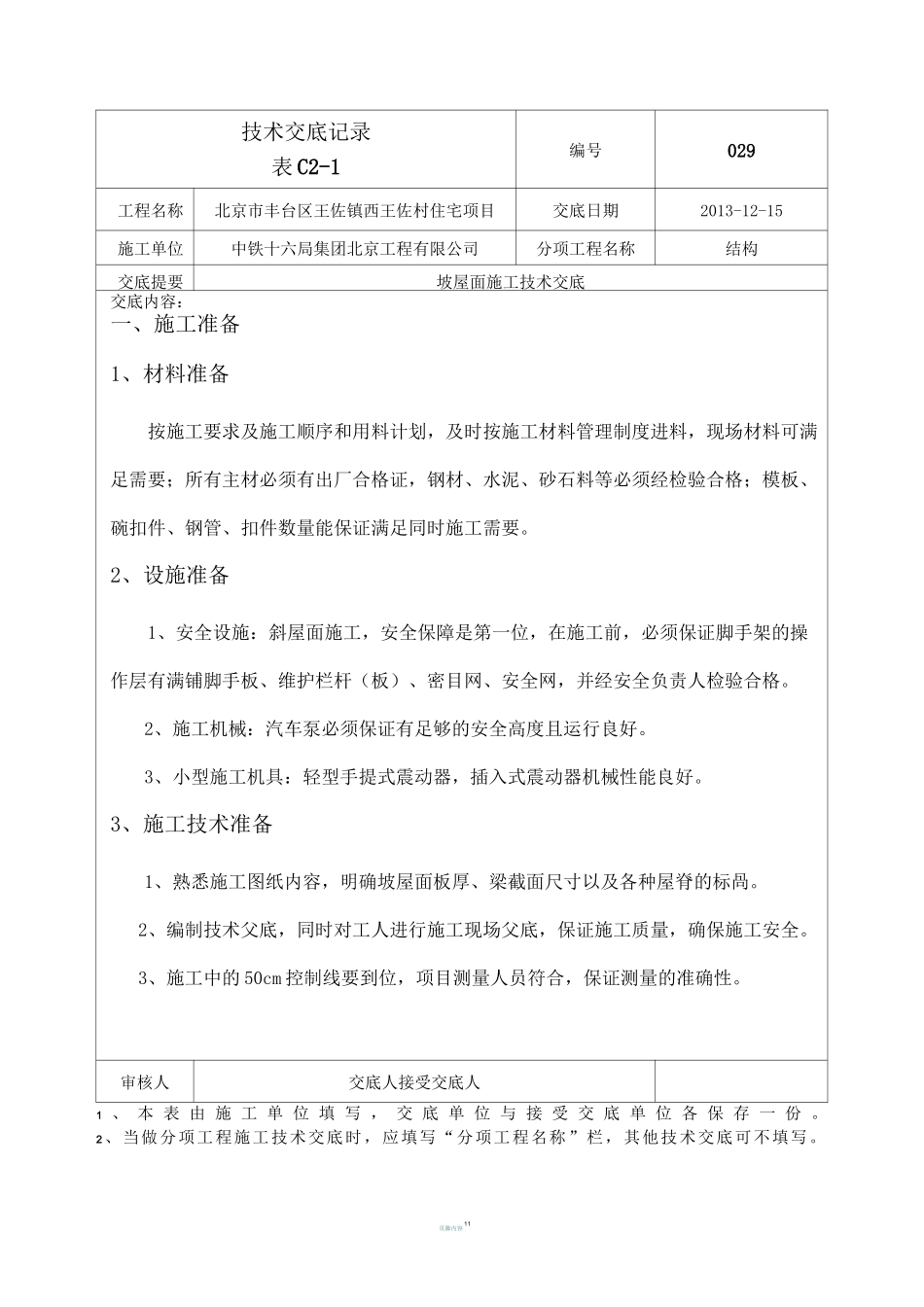

页脚内容 11技术交底记录表 C2-1编号029工程名称北京市丰台区王佐镇西王佐村住宅项目交底日期2013-12-15施工单位中铁十六局集团北京工程有限公司分项工程名称结构交底提要坡屋面施工技术交底交底内容:一、施工准备1、材料准备按施工要求及施工顺序和用料计划,及时按施工材料管理制度进料,现场材料可满足需要;所有主材必须有出厂合格证,钢材、水泥、砂石料等必须经检验合格;模板、碗扣件、钢管、扣件数量能保证满足同时施工需要
2、设施准备1、安全设施:斜屋面施工,安全保障是第一位,在施工前,必须保证脚手架的操作层有满铺脚手板、维护栏杆(板)、密目网、安全网,并经安全负责人检验合格
2、施工机械:汽车泵必须保证有足够的安全高度且运行良好
3、小型施工机具:轻型手提式震动器,插入式震动器机械性能良好
3、施工技术准备1、熟悉施工图纸内容,明确坡屋面板厚、梁截面尺寸以及各种屋脊的标咼
2、编制技术父底,同时对工人进行施工现场父底,保证施工质量,确保施工安全
3、施工中的 50cm 控制线要到位,项目测量人员符合,保证测量的准确性
审核人交底人接受交底人1 、 本 表 由 施 工 单 位 填 写 , 交 底 单 位 与 接 受 交 底 单 位 各 保 存 一 份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

页脚内容 11技术交底记录表 C2-1编号029工程名称北京市丰台区王佐镇西王佐村住宅项目交底日期2013-12-15施工单位中铁十六局集团北京工程有限公司分项工程名称建筑交底提要坡屋面施工技术交底交底内容:4、严格按照建筑施工图坡屋面变坡线及梁顶标高施工,并与水电安装配合好,预留好水井、电井及预留钢筋等工作
5、根据施工图纸先放样,核对无误后方可进行下步工序施工

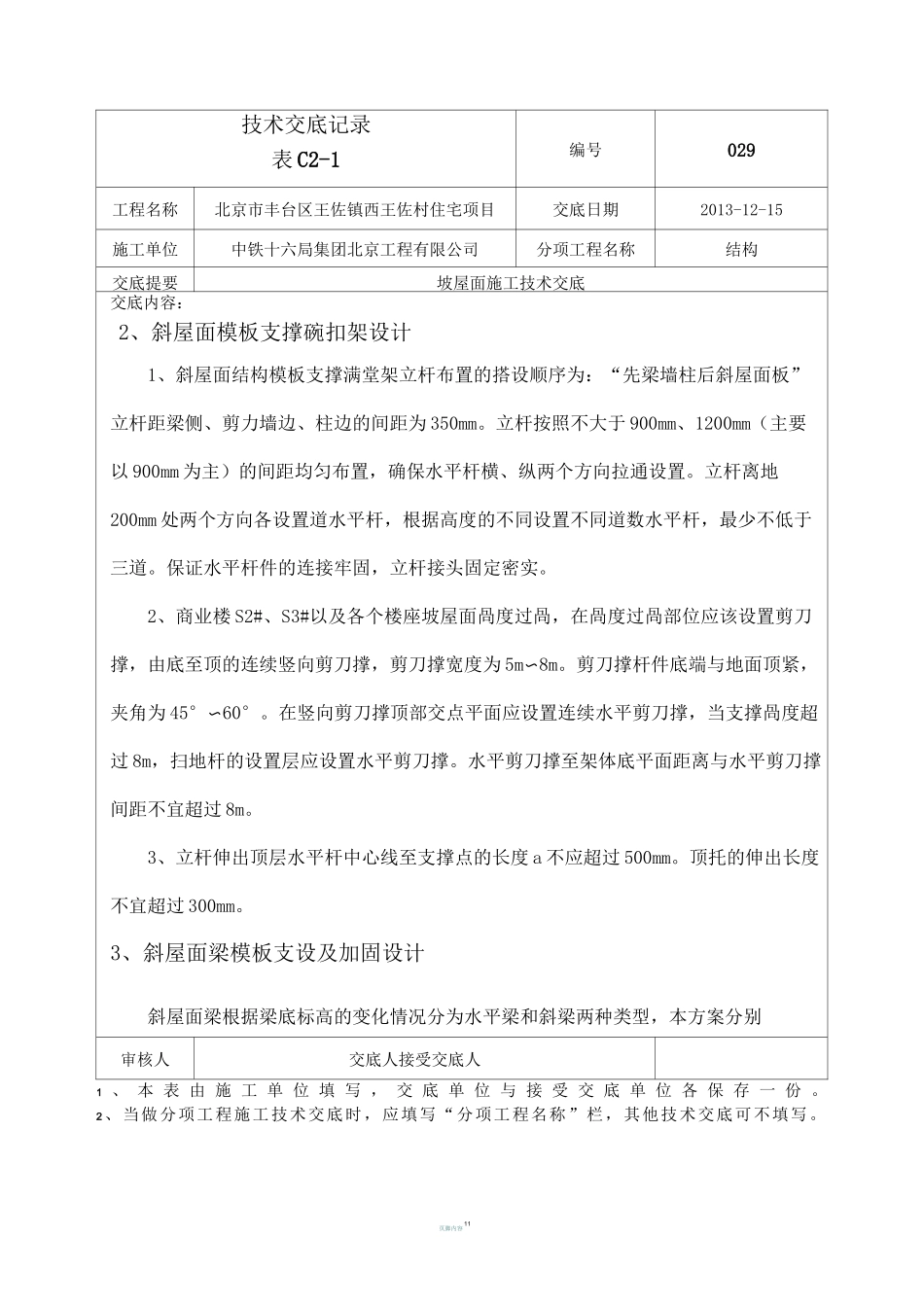

二、斜屋面模板施工方法1、斜屋面的测量放线1、在斜屋面结构的模板工程开始施工之前,
