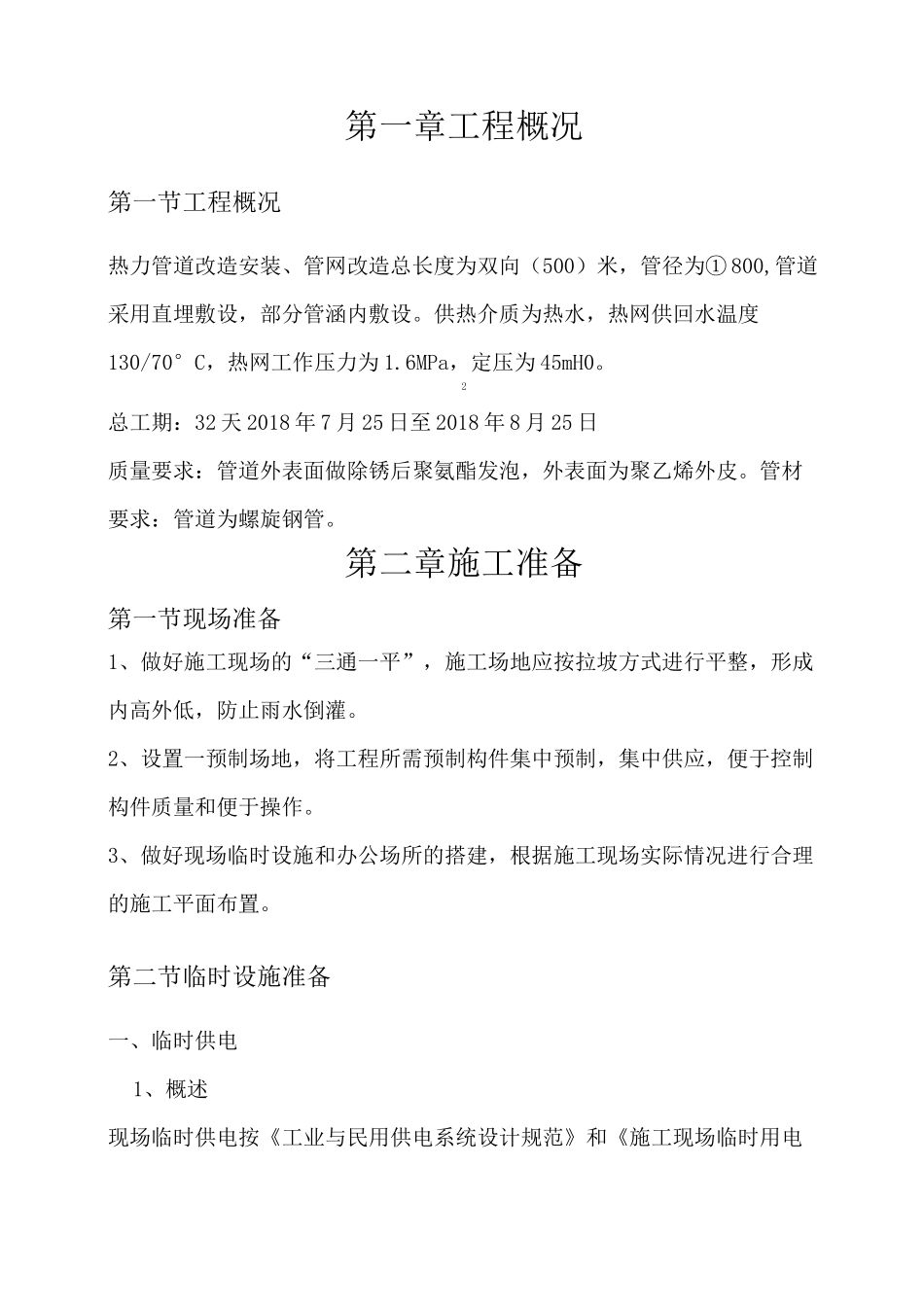

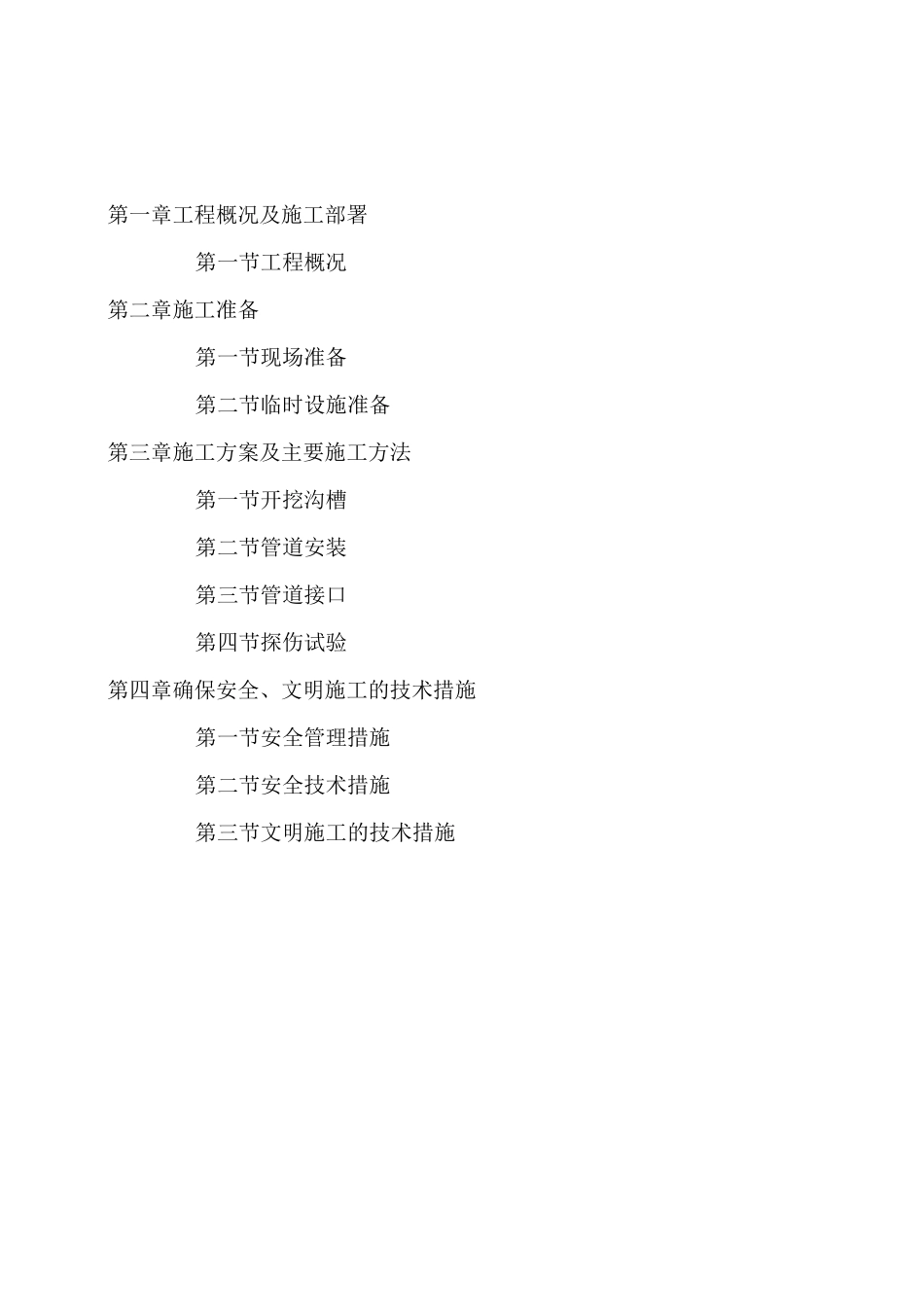

临泽县兰新铁路 K550+870 处下穿沙河铁路桥道路工程热力改造工程施工方案甘肃国力路桥工程有限公司2018 年 7 月 22 日第一章工程概况及施工部署第一节工程概况第二章施工准备第一节现场准备第二节临时设施准备第三章施工方案及主要施工方法第一节开挖沟槽第二节管道安装第三节管道接口第四节探伤试验第四章确保安全、文明施工的技术措施第一节安全管理措施第二节安全技术措施第三节文明施工的技术措施第一章工程概况第一节工程概况热力管道改造安装、管网改造总长度为双向(500)米,管径为① 800,管道采用直埋敷设,部分管涵内敷设
供热介质为热水,热网供回水温度130/70°C,热网工作压力为 1
6MPa,定压为 45mH0
2总工期:32 天 2018 年 7 月 25 日至 2018 年 8 月 25 日质量要求:管道外表面做除锈后聚氨酯发泡,外表面为聚乙烯外皮
管材要求:管道为螺旋钢管
第二章施工准备第一节现场准备1、做好施工现场的“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌
2、设置一预制场地,将工程所需预制构件集中预制,集中供应,便于控制构件质量和便于操作
3、做好现场临时设施和办公场所的搭建,根据施工现场实际情况进行合理的施工平面布置
第二节临时设施准备一、临时供电1、概述现场临时供电按《工业与民用供电系统设计规范》和《施工现场临时用电安全技术规程》设计并组织施工,供配电系统采用 TN-S 按零保护系统,按三级配电,两级保护设计施工,PE 线与 N 线严格分开使用,接地电阻不大于 4 欧姆,施工现场所有防雷装置冲击接地电阻不大于 30 欧姆,开关箱内漏电保护器额定漏电动作电流不大于 30 毫安,额定漏电动作时间不大于 00
2、用电线路接入施工现场,用电从建设单位提供的电源接入,施工现场、电缆统一入闸箱,再接分箱供各专业施工用电,以保证供
