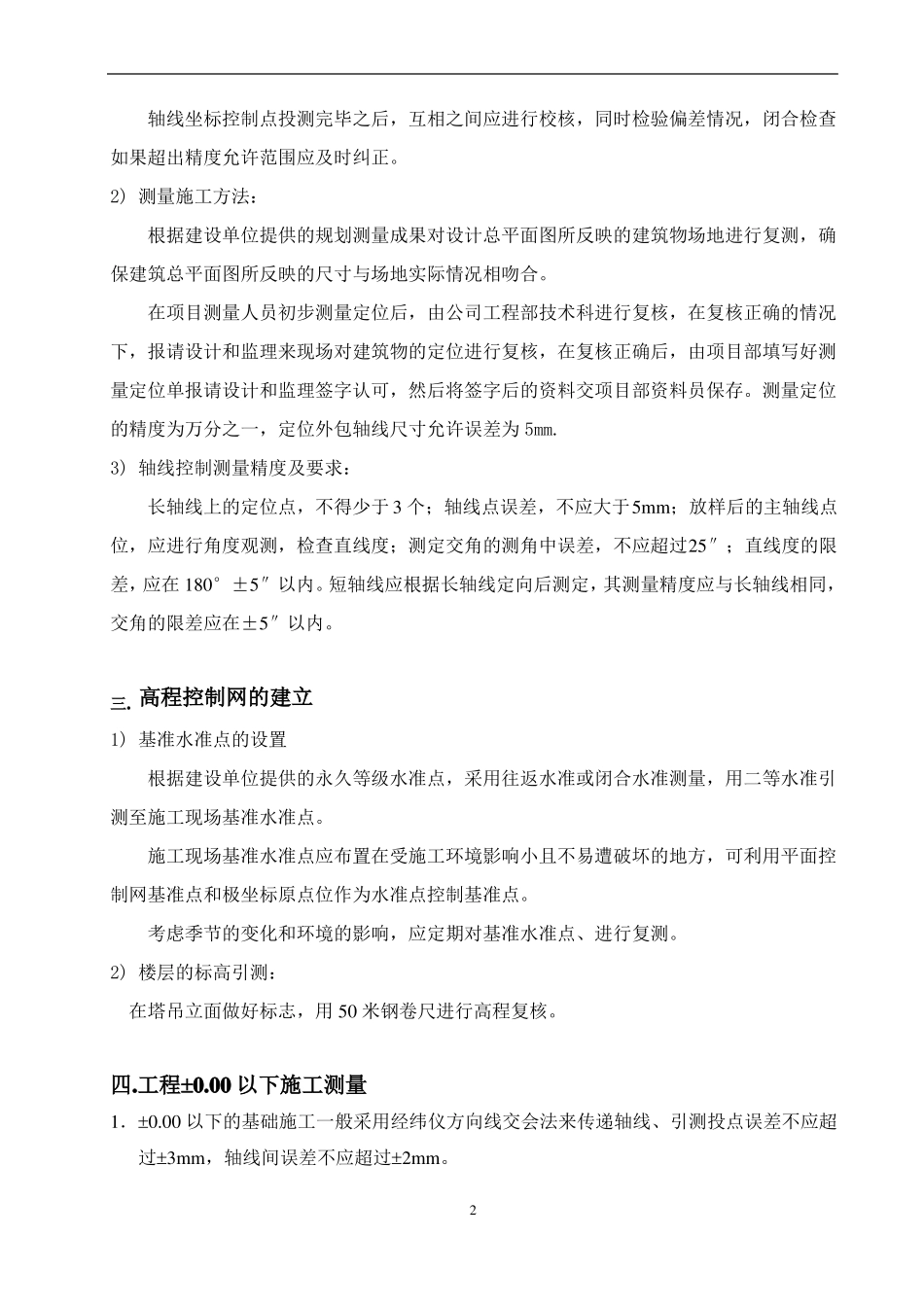

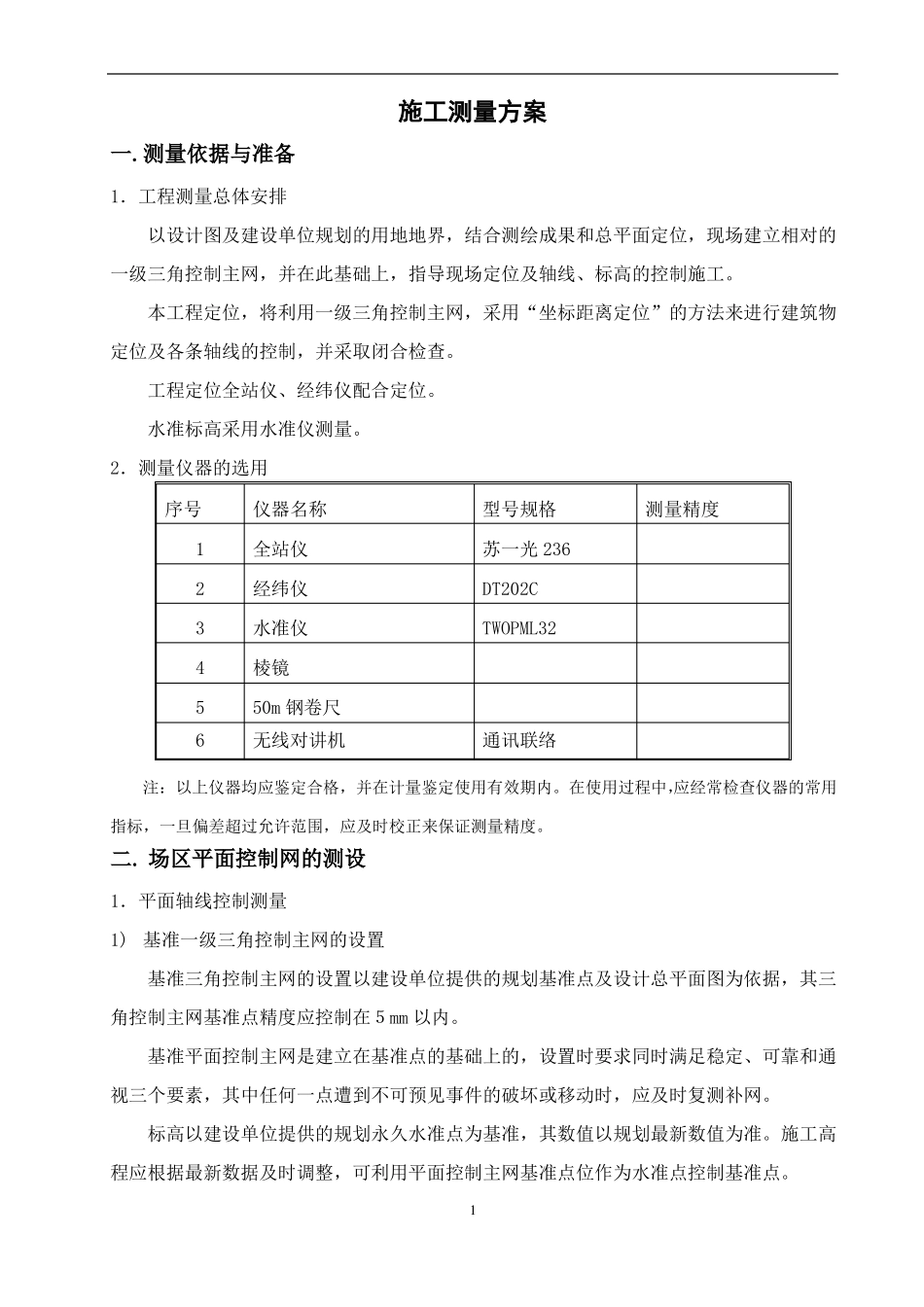

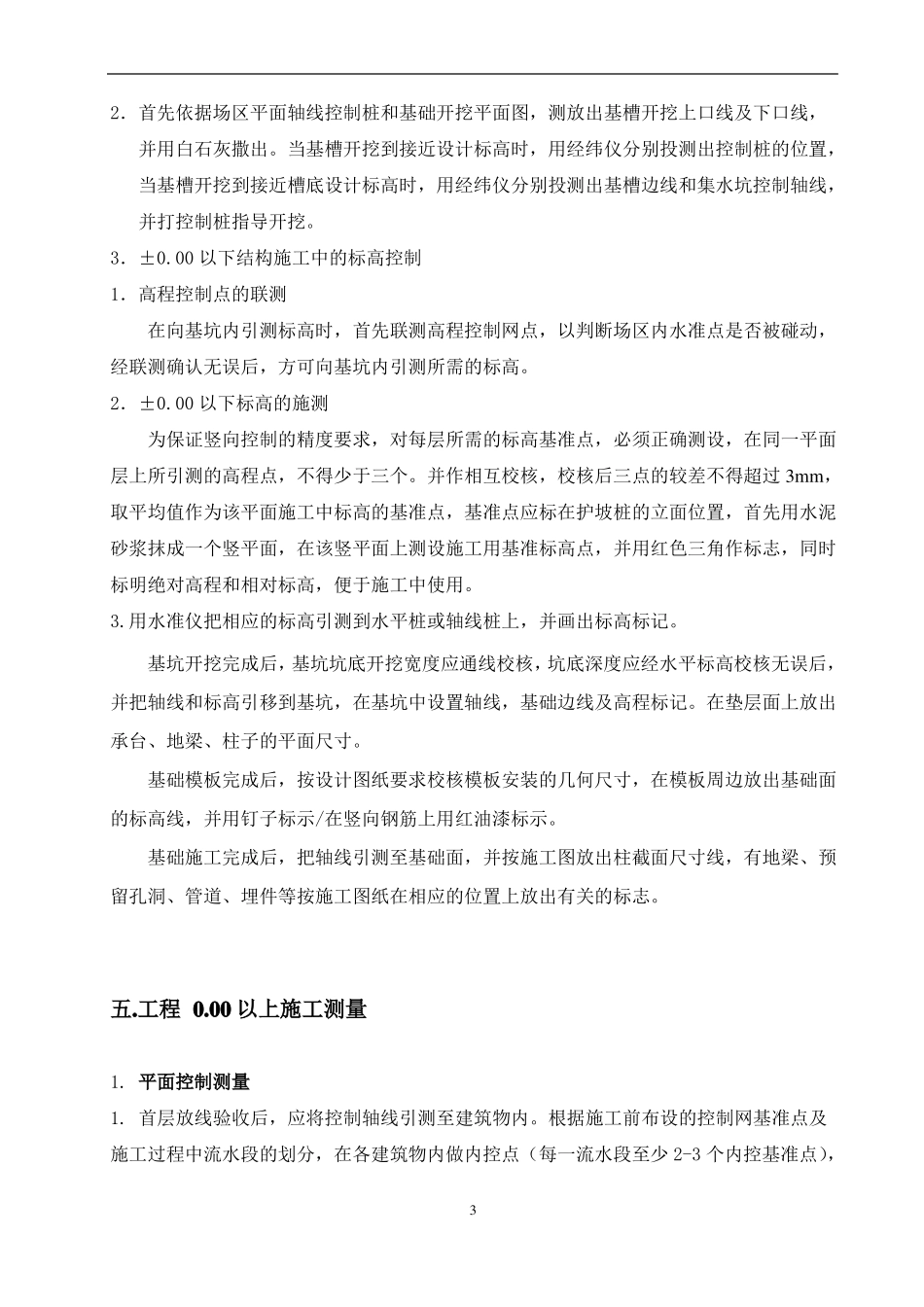

施工测量方案一
测量依据与准备1.工程测量总体安排以设计图及建设单位规划的用地地界,结合测绘成果和总平面定位,现场建立相对的一级三角控制主网,并在此基础上,指导现场定位及轴线、标高的控制施工
本工程定位,将利用一级三角控制主网,采用“坐标距离定位”的方法来进行建筑物定位及各条轴线的控制,并采取闭合检查
工程定位全站仪、经纬仪配合定位
水准标高采用水准仪测量
2.测量仪器的选用序号123456仪器名称全站仪经纬仪水准仪棱镜50m 钢卷尺无线对讲机型号规格苏一光 236DT202CTWOPML32通讯联络测量精度注:以上仪器均应鉴定合格,并在计量鉴定使用有效期内
在使用过程中,应经常检查仪器的常用指标,一旦偏差超过允许范围,应及时校正来保证测量精度
场区平面控制网的测设1.平面轴线控制测量1) 基准一级三角控制主网的设置基准三角控制主网的设置以建设单位提供的规划基准点及设计总平面图为依据,其三角控制主网基准点精度应控制在5mm 以内
基准平面控制主网是建立在基准点的基础上的,设置时要求同时满足稳定、可靠和通视三个要素,其中任何一点遭到不可预见事件的破坏或移动时,应及时复测补网
标高以建设单位提供的规划永久水准点为基准,其数值以规划最新数值为准
施工高程应根据最新数据及时调整,可利用平面控制主网基准点位作为水准点控制基准点
1轴线坐标控制点投测完毕之后,互相之间应进行校核,同时检验偏差情况,闭合检查如果超出精度允许范围应及时纠正
2) 测量施工方法:根据建设单位提供的规划测量成果对设计总平面图所反映的建筑物场地进行复测,确保建筑总平面图所反映的尺寸与场地实际情况相吻合
在项目测量人员初步测量定位后,由公司工程部技术科进行复核,在复核正确的情况下,报请设计和监理来现场对建筑物的定位进行复核,在复核正确后,由项目部填写好测量定位单报请设计和监理签字认可,然后将签字后的资料交项目
