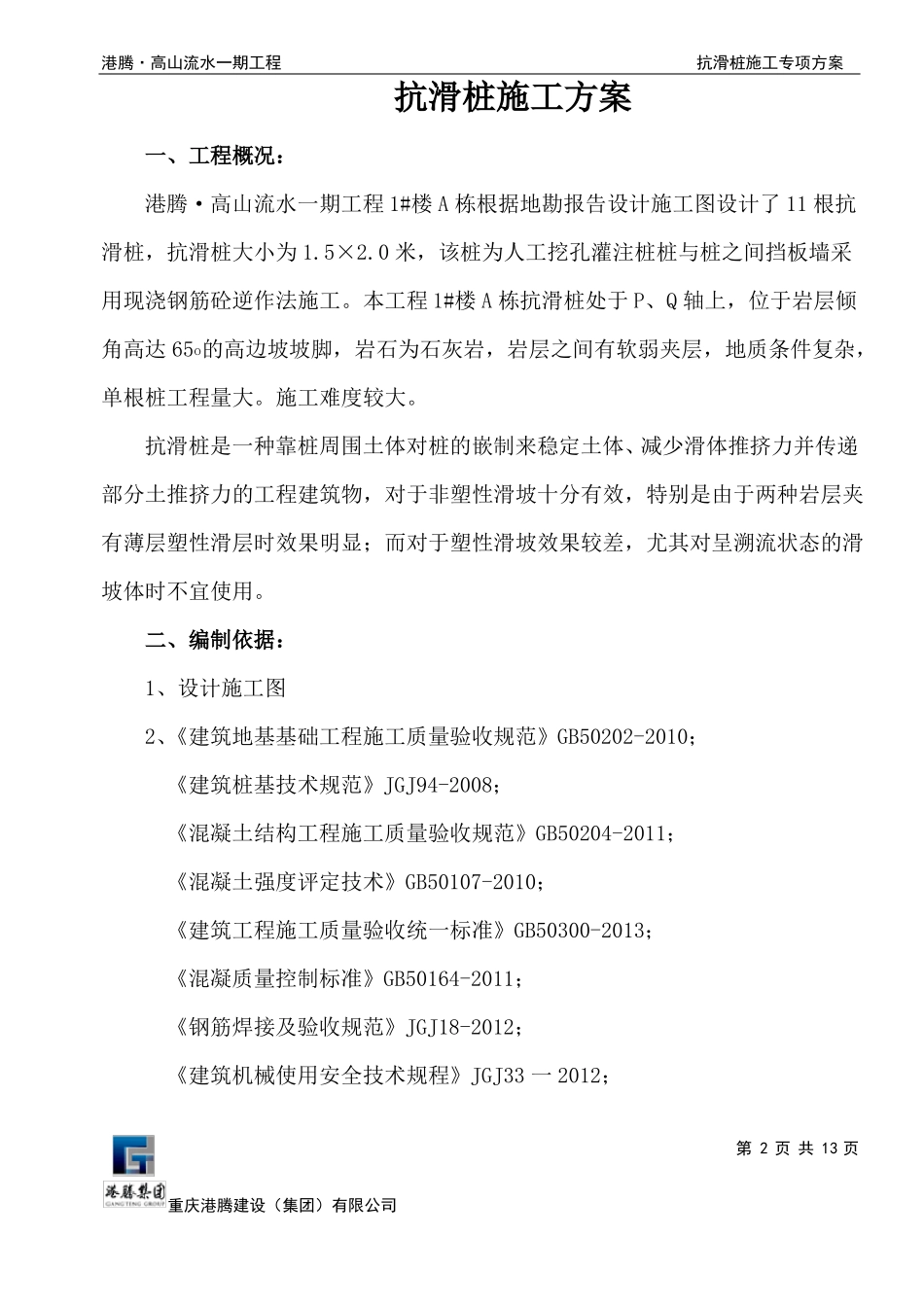

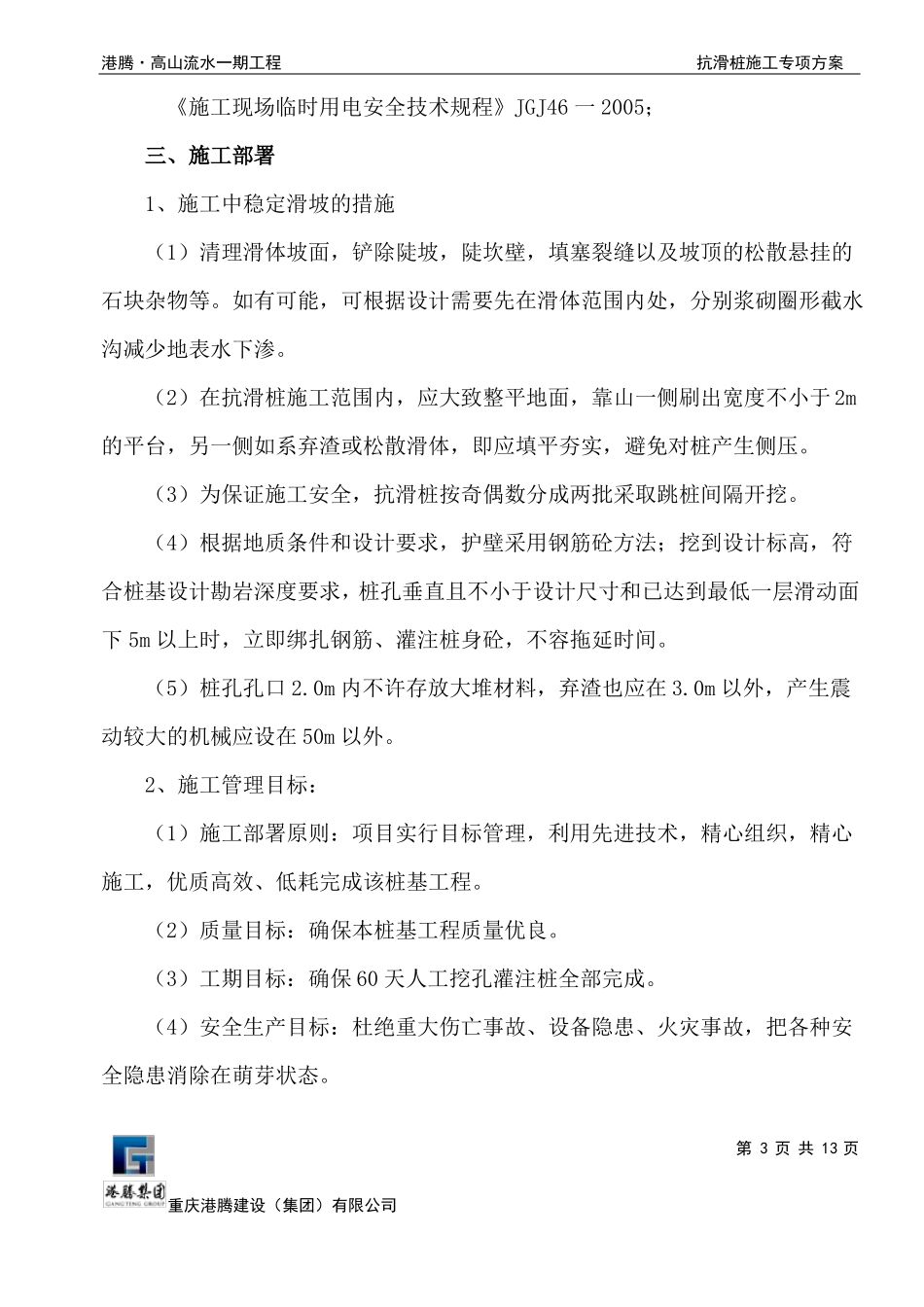

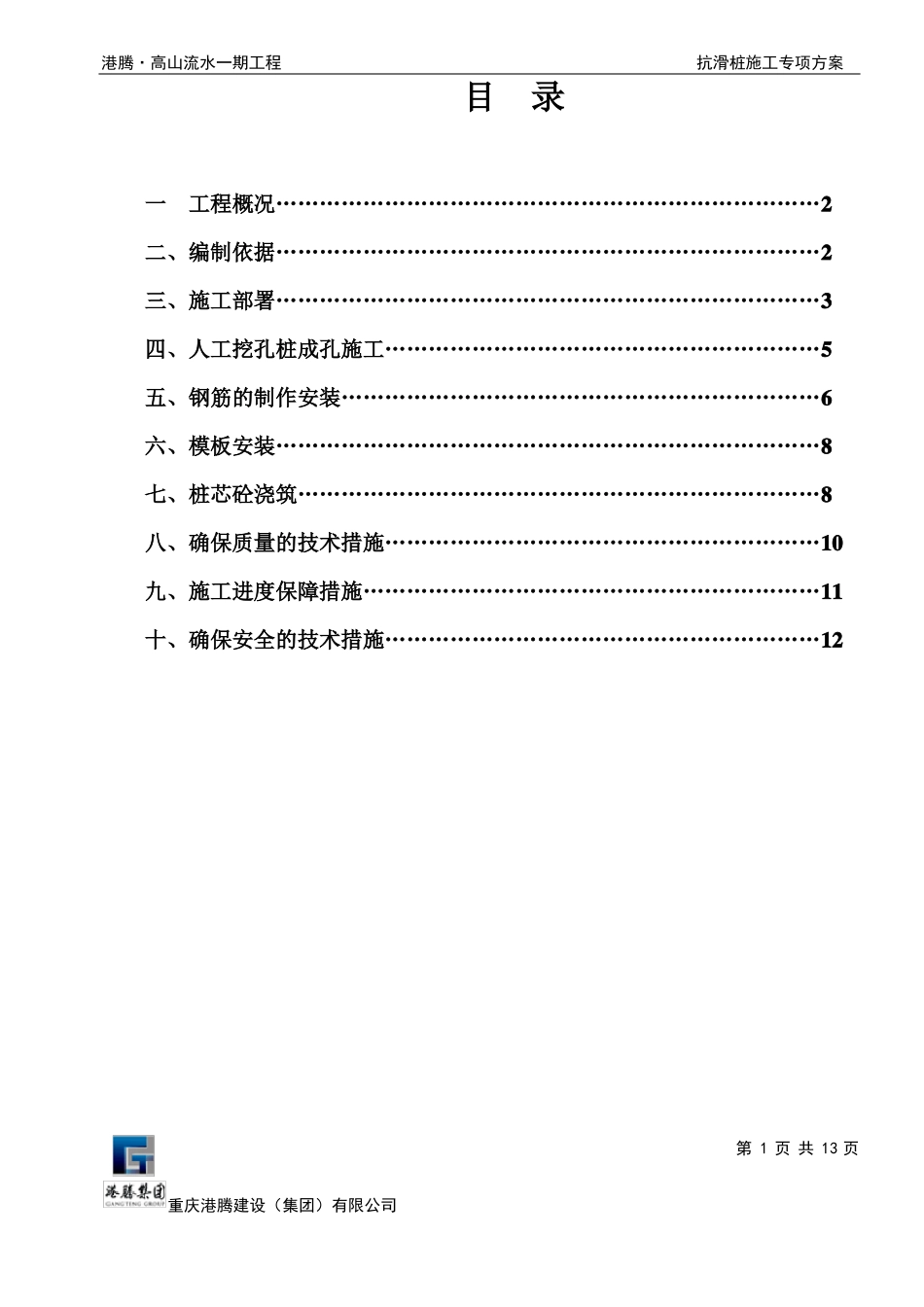

港腾·高山流水一期工程抗滑桩施工专项方案目录一工程概况…………………………………………………………………2二、编制依据…………………………………………………………………2三、施工部署…………………………………………………………………3四、人工挖孔桩成孔施工……………………………………………………5五、钢筋的制作安装…………………………………………………………6六、模板安装…………………………………………………………………8七、桩芯砼浇筑………………………………………………………………8八、确保质量的技术措施……………………………………………………10九、施工进度保障措施………………………………………………………11十、确保安全的技术措施……………………………………………………12第 1 页 共 13 页重庆港腾建设(集团)有限公司港腾·高山流水一期工程抗滑桩施工专项方案抗滑桩施工方案一、工程概况:港腾·高山流水一期工程 1#楼 A 栋根据地勘报告设计施工图设计了 11 根抗滑桩,抗滑桩大小为 1.5×2.0 米,该桩为人工挖孔灌注桩桩与桩之间挡板墙采用现浇钢筋砼逆作法施工。本工程 1#楼 A 栋抗滑桩处于 P、Q 轴上,位于岩层倾角高达 65o的高边坡坡脚,岩石为石灰岩,岩层之间有软弱夹层,地质条件复杂,单根桩工程量大。施工难度较大。抗滑桩是一种靠桩周围土体对桩的嵌制来稳定土体、减少滑体推挤力并传递部分土推挤力的工程建筑物,对于非塑性滑坡十分有效,特别是由于两种岩层夹有薄层塑性滑层时效果明显;而对于塑性滑坡效果较差,尤其对呈溯流状态的滑坡体时不宜使用。二、编制依据:1、设计施工图2、《建筑地基基础工程施工质量验收规范》GB50202-2010;《建筑桩基技术规范》JGJ94-2008;《混凝土结构工程施工质量验收规范》GB50204-2011;《混凝土强度评定技术》GB50107-2010;《建筑工程施工质量验收统一标准》GB50300-2013;《混凝质量控制标准》GB50164-2011;《钢筋焊接及验收规范》JGJ18-2012;《建筑机械使用安全技术规程》JGJ33 一 2012;第 2 页 共 13 页重庆港腾建设(集团)有限公司港腾·高山流水一期工程抗滑桩施工专项方案《施工现场临时用电安全技术规程》JGJ46 一 2005;三、施工部署1、施工中稳定滑坡的措施(1)清理滑体坡面,铲除陡坡,陡坎壁,填塞裂缝以及坡顶的松散悬挂的石块杂物等。如有可能,可根据设计需要先在滑体范围内处,分别浆砌圈...
