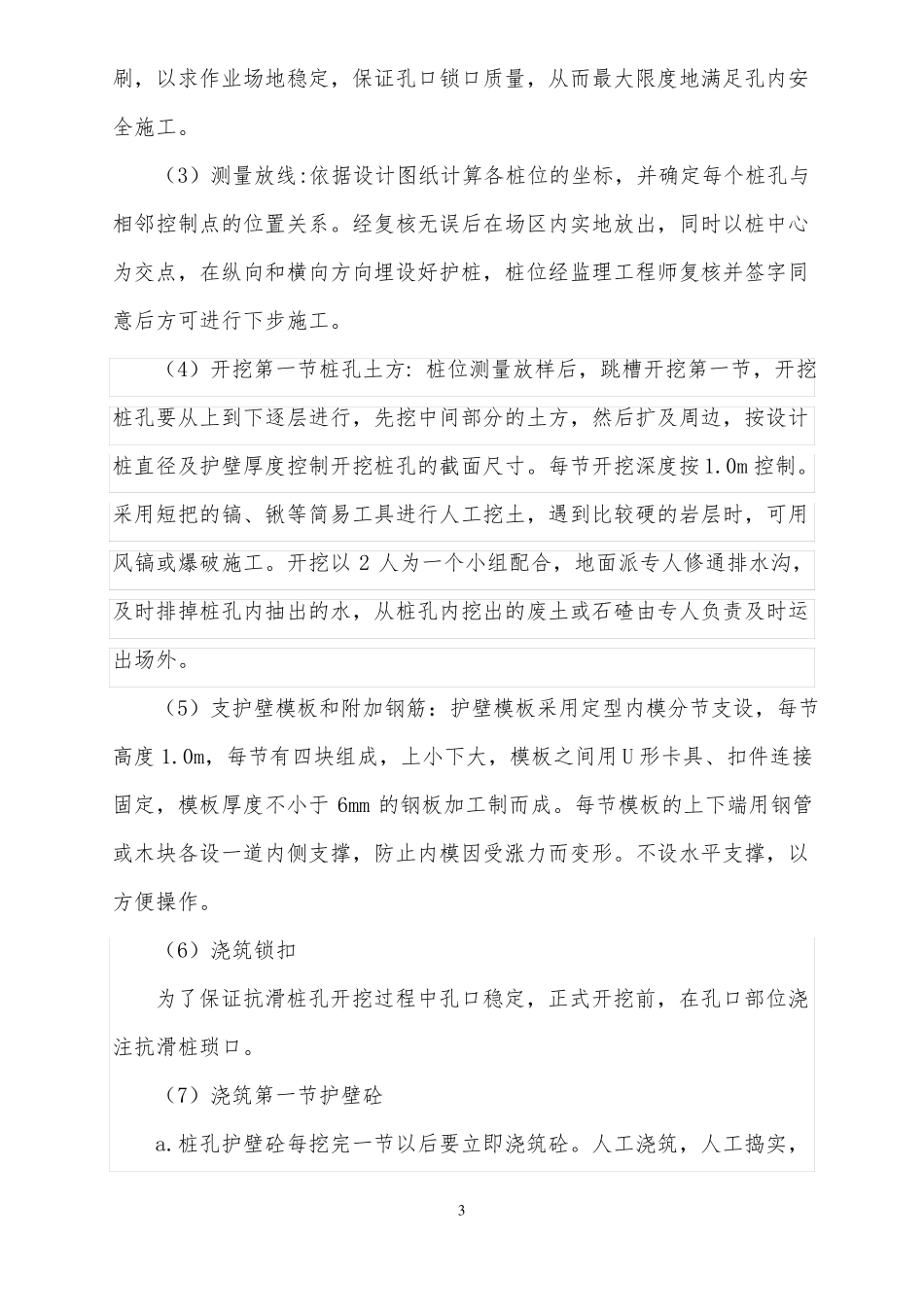

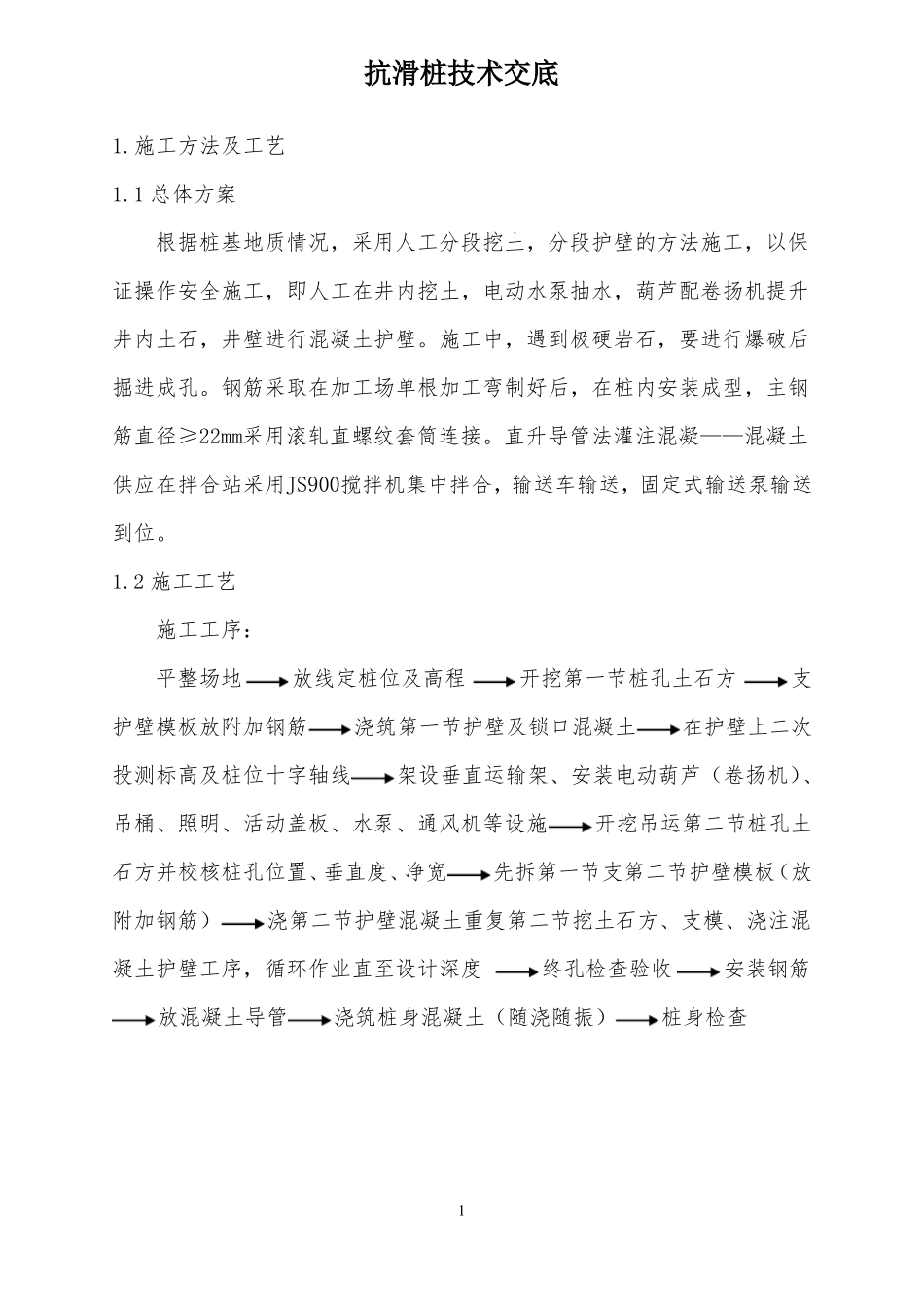

抗滑桩技术交底1.施工方法及工艺1.1 总体方案根据桩基地质情况,采用人工分段挖土,分段护壁的方法施工,以保证操作安全施工,即人工在井内挖土,电动水泵抽水,葫芦配卷扬机提升井内土石,井壁进行混凝土护壁。施工中,遇到极硬岩石,要进行爆破后掘进成孔。钢筋采取在加工场单根加工弯制好后,在桩内安装成型,主钢筋直径≥22mm采用滚轧直螺纹套筒连接。直升导管法灌注混凝——混凝土供应在拌合站采用JS900搅拌机集中拌合,输送车输送,固定式输送泵输送到位。1.2 施工工艺施工工序:平整场地放线定桩位及高程开挖第一节桩孔土石方支护壁模板放附加钢筋投测标高及桩位十字轴线浇筑第一节护壁及锁口混凝土在护壁上二次架设垂直运输架、安装电动葫芦(卷扬机)、开挖吊运第二节桩孔土吊桶、照明、活动盖板、水泵、通风机等设施石方并校核桩孔位置、垂直度、净宽附加钢筋)先拆第一节支第二节护壁模板(放浇第二节护壁混凝土重复第二节挖土石方、支模、浇注混终孔检查验收安装钢筋凝土护壁工序,循环作业直至设计深度放混凝土导管1浇筑桩身混凝土(随浇随振)桩身检查工艺流程图1.3 施工技术要点和措施(1)施工准备: 首先熟悉施工图纸,各项临时设施,如照明、动力、通风、安全设施要准备就绪。施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。(2)场地平整:根据施工图设计,结合现有原地面标高,用挖掘机将场地适当开挖平整,地面宽度以满足孔口作业需要为前提,为防止雨水冲2刷,以求作业场地稳定,保证孔口锁口质量,从而最大限度地满足孔内安全施工。(3)测量放线:依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系。经复核无误后在场区内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后方可进行下步施工。(4)开挖第一节桩孔土方: 桩位测量放样后,跳槽开挖第一节,开挖桩孔要从上到下逐层进行,先挖中间部分的土方,然后扩及周边,按设计桩直径及护壁厚度控制开挖桩孔的截面尺寸。每节开挖深度按 1.0m 控制。采用短把的镐、锹等简易工具进行人工挖土,遇到比较硬的岩层时,可用风镐或爆破施工。开挖以 2 人为一个小组配合,地面派专人修通排水沟,及时排掉桩孔内抽出的水,从桩孔内挖出的废土或石碴由专人负责及时运出场外。(5)支...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗滑桩施工技术交底全解

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
