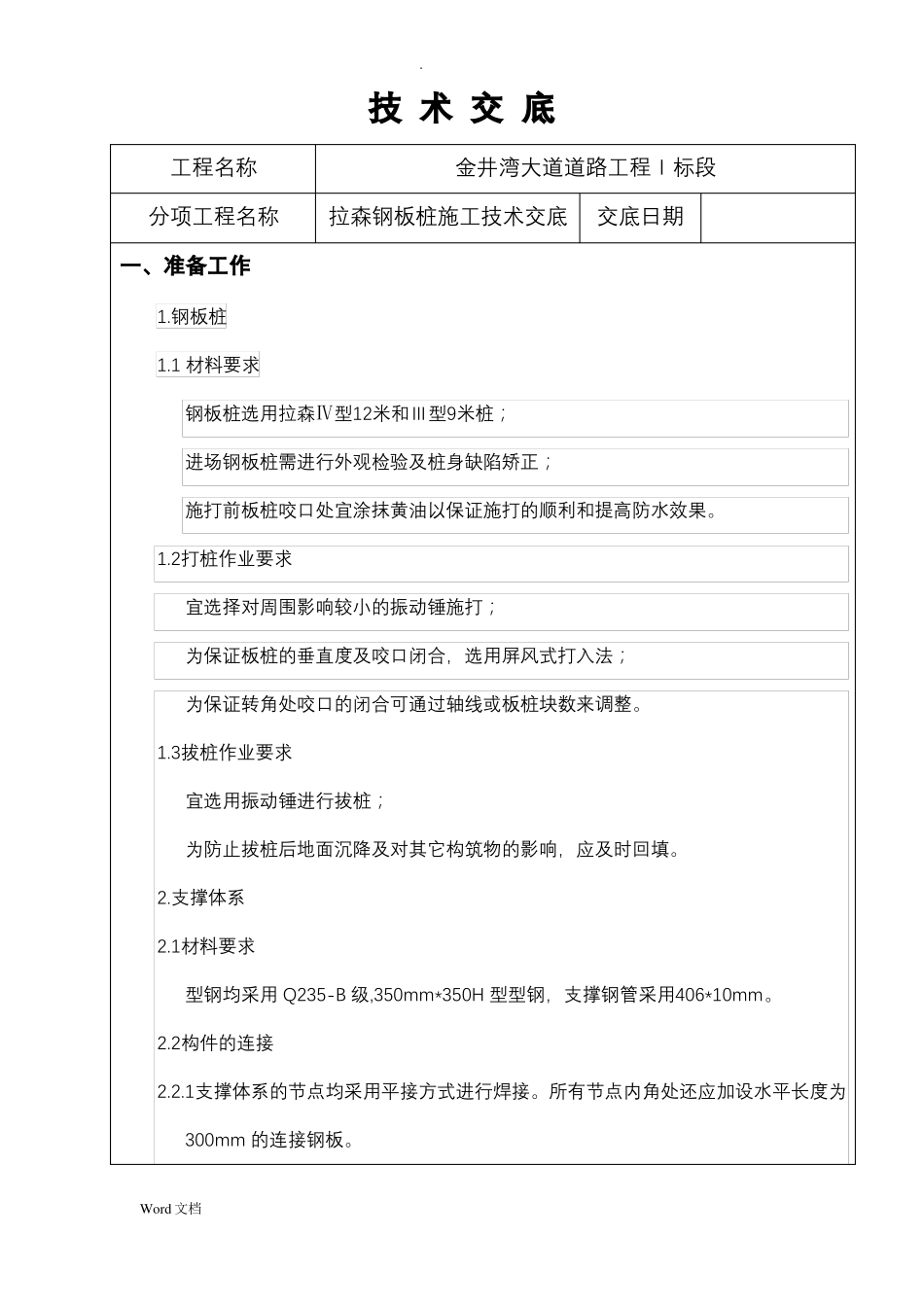

技 术 交 底工程名称分项工程名称一、准备工作1
1 材料要求钢板桩选用拉森Ⅳ型12米和Ⅲ型9米桩;进场钢板桩需进行外观检验及桩身缺陷矫正;施打前板桩咬口处宜涂抹黄油以保证施打的顺利和提高防水效果
2打桩作业要求宜选择对周围影响较小的振动锤施打;为保证板桩的垂直度及咬口闭合,选用屏风式打入法;为保证转角处咬口的闭合可通过轴线或板桩块数来调整
3拔桩作业要求宜选用振动锤进行拔桩;为防止拔桩后地面沉降及对其它构筑物的影响,应及时回填
1材料要求型钢均采用 Q235-B 级,350mm*350H 型型钢,支撑钢管采用406*10mm
2构件的连接2
1支撑体系的节点均采用平接方式进行焊接
所有节点内角处还应加设水平长度为300mm 的连接钢板
金井湾大道道路工程Ⅰ标段拉森钢板桩施工技术交底交底日期Word 文档
2构件连接处采用接触边满焊,焊缝高度不小于8mm
3在围檩与支撑连接处的腹板上加焊厚度为10mm 的肋板,以增强腹板的稳定性及抗扭刚度
4为使围檩与板桩之间接触紧密,传力均匀,水平支撑杆件设置时应在相应部位对围檩施加预加应力
5为保证水平支撑体系的安装精度及施工便利,基坑开挖至支撑高度后,应在板桩相应部位设置钢牛腿,围檩及支撑构件安装就位及校核高程后方可进行构件节点的连接,钢牛腿的尺寸及型号详见施工图纸
6钢制构件的施工及安装应有严格的质量检验措施,质量检验应符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定
二、钢板桩支护施工1

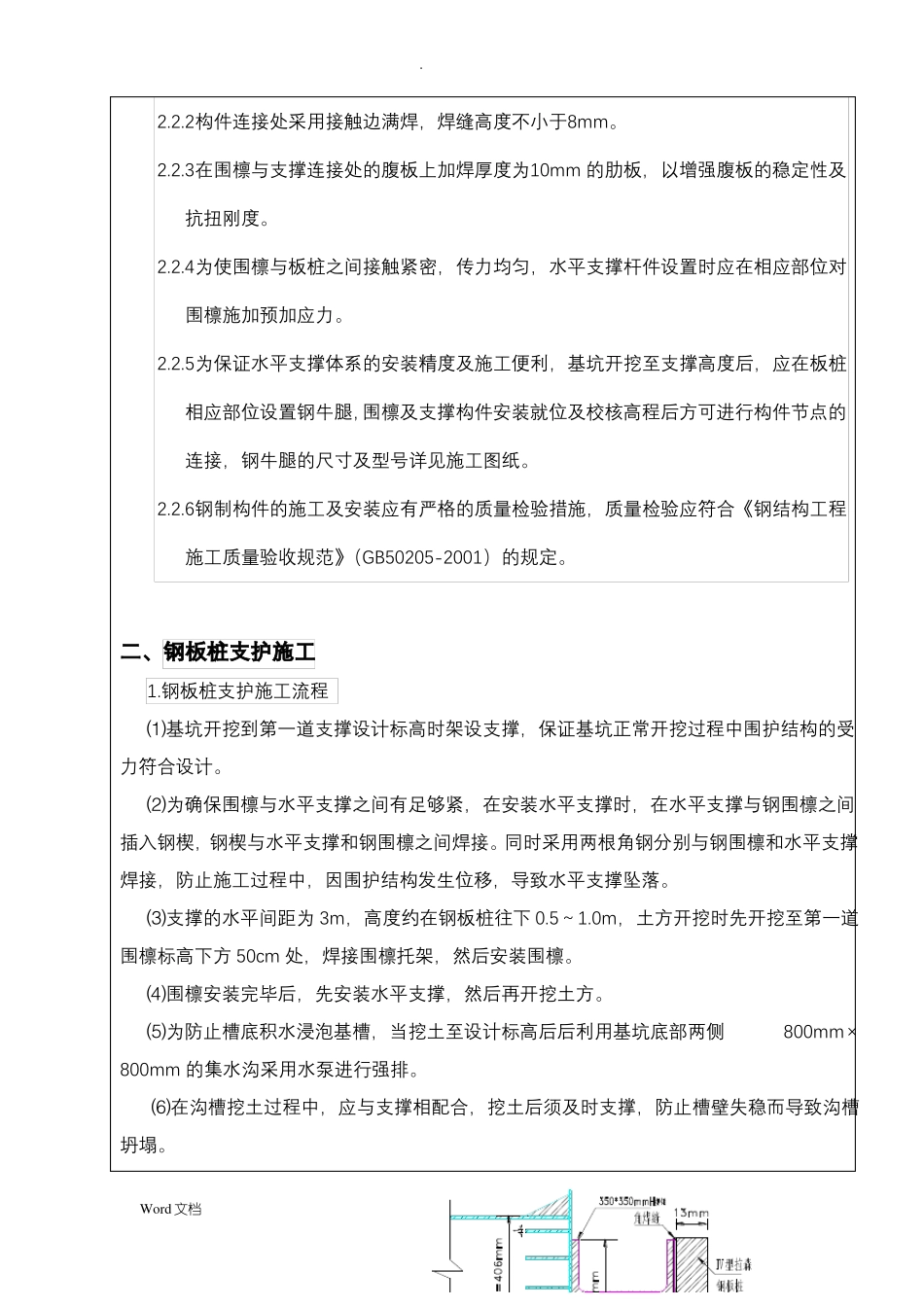

钢板桩支护施工流程⑴基坑开挖到第一道支撑设计标高时架设支撑,保证基坑正常开挖过程中围护结构的受力符合设计
⑵为确保围檩与水平支撑之间有足够紧,在安装水平支撑时,在水平支撑与钢围檩之间插入钢楔,钢楔与水平支撑和钢围檩之间焊接
同时采用两根角钢分别
