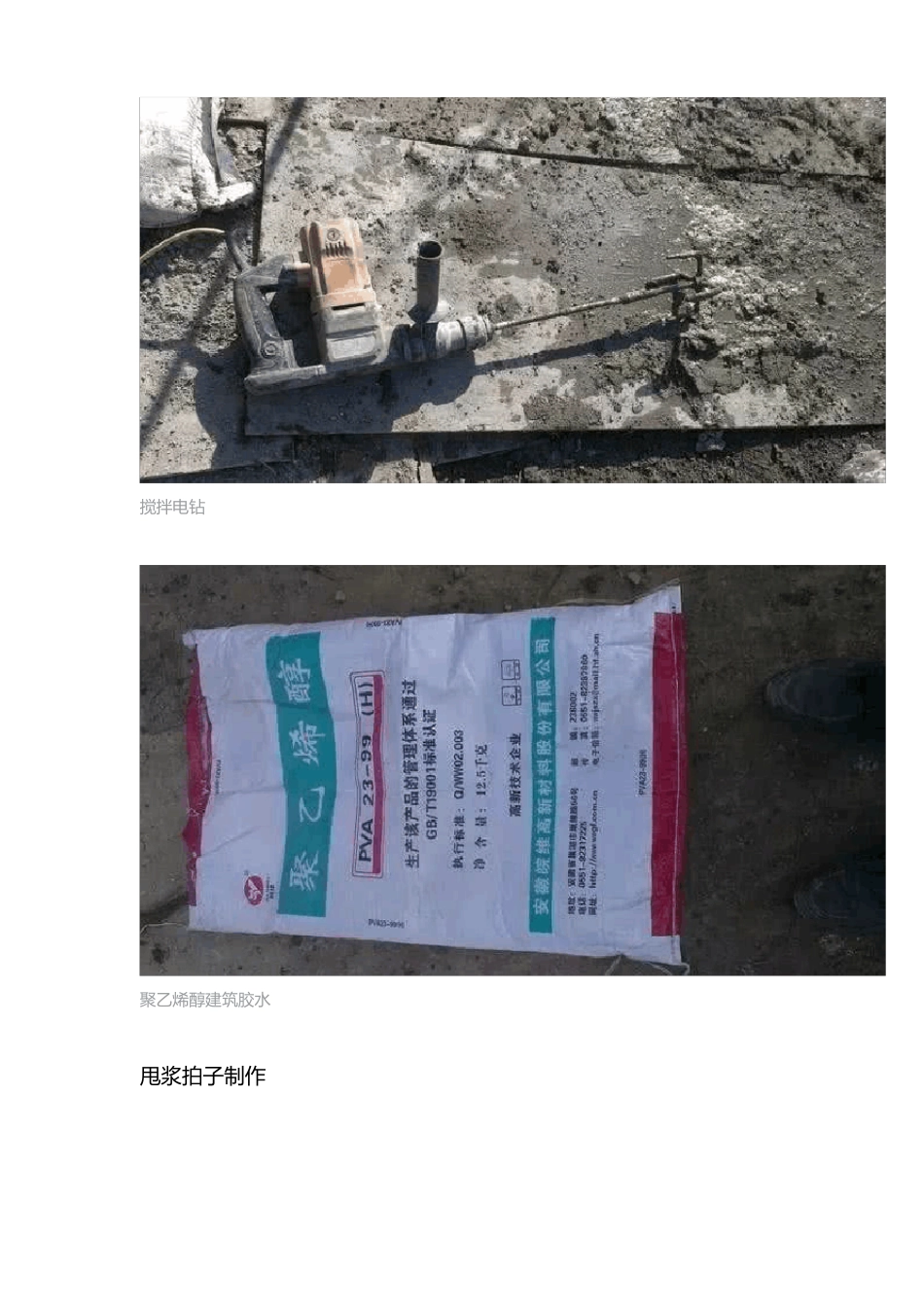

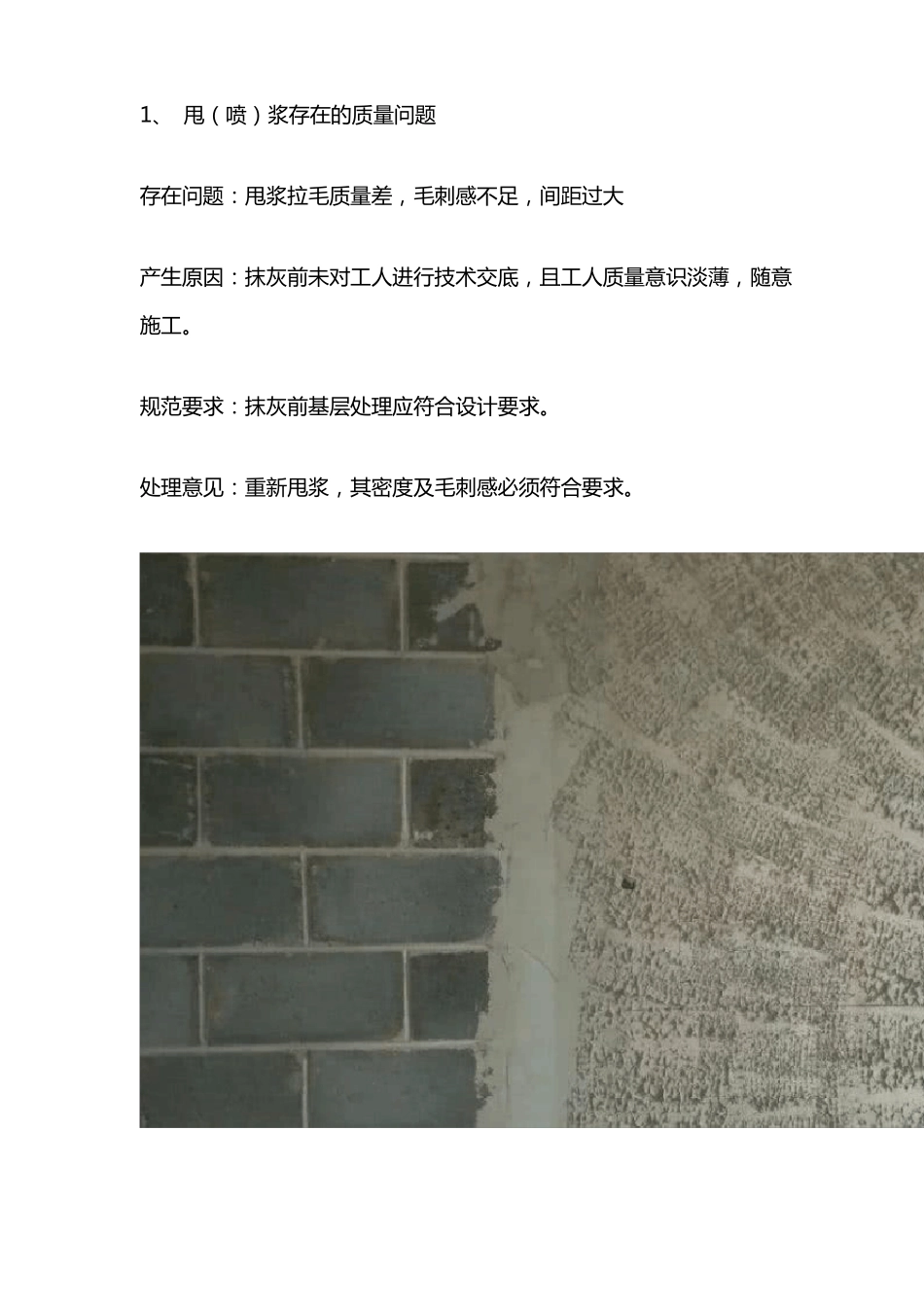

1、 甩(喷)浆存在的质量问题存在问题:甩浆拉毛质量差,毛刺感不足,间距过大产生原因:抹灰前未对工人进行技术交底,且工人质量意识淡薄,随意施工。规范要求:抹灰前基层处理应符合设计要求。处理意见:重新甩浆,其密度及毛刺感必须符合要求。存在问题:抹灰层开裂、空鼓。产生原因:基层处理不合理、砂含泥量大、未按要求挂网、养护不及时等。规范要求:抹灰层应无空鼓、面层无裂缝。2、 墙面抹灰甩浆施工工序(一)、工具及材料准备甩浆拍子搅拌电钻聚乙烯醇建筑胶水甩浆拍子制作甩浆拍子制作:1、材料:15mm*15mm*1mm 钢丝网、直径 32mm的 PVC 管(或其他高硬度轻质材料),2、拍面尺寸 320mm*240mm(可适当调整),钢丝网折叠 7~8 层,固定于 PVC 杆端部。 基层处理: 1 :1 水泥砂浆中加 801 或 901 建筑胶水 8%配制成浆料,或采用专用界面剂。可采用人工甩浆或机械喷浆(专用喷浆机)于墙体基层。要求粘结牢固,砂浆颗粒均匀。砂浆颗粒凝结后(三天后)方可进行墙面抹灰。(二)、浆料制作过程1:1 水泥砂浆中加建筑胶水 8%配制成浆料加入水泥预拌均匀机械充分搅拌均匀搅拌完成浆料浆料制作过程: 1 :1 水泥砂浆中加 801 或 901 建筑胶水 8%配制成浆料,或采用专用界面剂,材料配比完成,先用铲预拌均匀,再用机械充分搅拌均匀,搅拌完成浆料成稠状(如图)。(三)、甩浆施工过程墙面提前半小时湿润拍子反面加浆料拍子反面加浆料完成逐步均匀甩浆甩浆完成墙面甩浆完成墙面甩浆施工过程:将制作好浆料均匀抹在拍子反面,用拍子将浆均匀排在墙面上。3、 墙面抹灰喷浆施工工序1 主要机具1)、台秤、带空气压缩机的喷浆机、电动搅拌机、养护用喷雾器、5mm筛网、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具;2)、上述设备选用时应满足以下要求:台秤、空气压缩机压力表必须按规定进行校验,并且处于有效期内;压力表与空气压缩机相匹配。2 作业条件喷浆施工环境温度不应低于 5℃,当必须在低于 5℃以下施工时,应采取有效措施确保工程质量。3 施工范围:加气混凝土墙体、烟道外露部分、剪力墙、梁下有砌体的梁周边均需要喷浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施。4 施工工艺工艺流程:基层处理基层验收浇水湿润浆料配制现场喷浆成品养护1、基层处理:喷浆施工前应处理混凝土墙面;(1)、清理附着在混凝土墙面的油污、脱模剂及未完全脱落的混凝土养护液。(2)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拉毛施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
