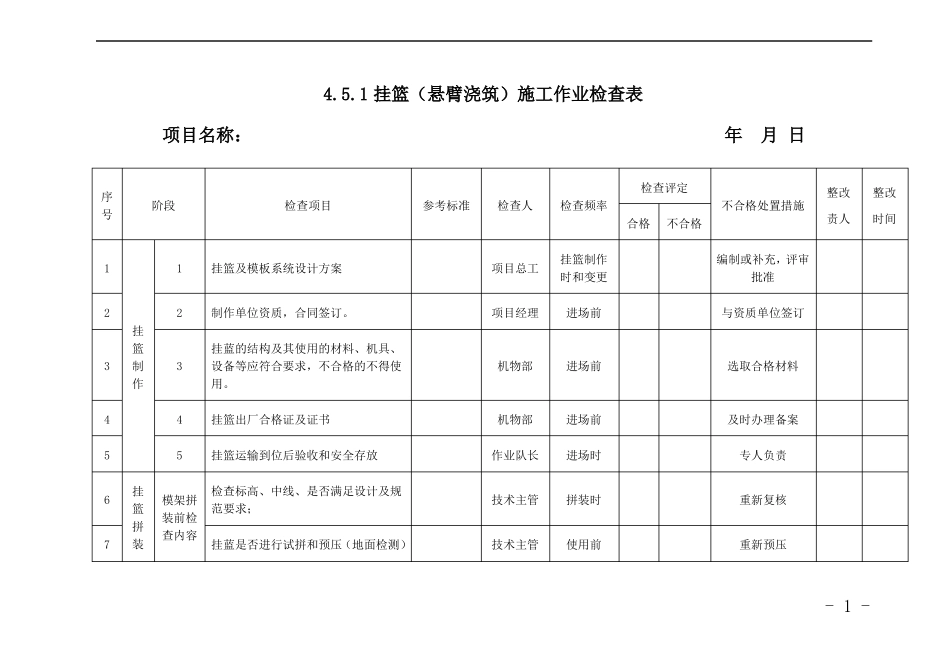

4.5.1 挂篮(悬臂浇筑)施工作业检查表项目名称:年月 日序号检查评定阶段检查项目参考标准检查人检查频率合格不合格挂篮制作时和变更进场前编制或补充,评审批准与资质单位签订不合格处置措施责人时间整改整改11挂篮及模板系统设计方案项目总工2挂篮制作2制作单位资质,合同签订。挂蓝的结构及其使用的材料、机具、设备等应符合要求,不合格的不得使用。挂篮出厂合格证及证书挂篮运输到位后验收和安全存放项目经理33机物部进场前选取合格材料4545机物部作业队长进场前进场时及时办理备案专人负责67检查标高、中线、是否满足设计及规挂模架拼范要求;篮装前检拼查内容装挂蓝是否进行试拼和预压(地面检测)技术主管拼装时重新复核技术主管使用前重新预压- 1 -8受力销、精轧螺纹钢、联接接头安全试验。立柱平联是否穿设销子,销轴是否设置安全销扣。结构系统强度、刚度和稳定性必须符合设计要求;是否根据挂蓝的型式制定相应的安全专项措施,并进行安全技术交底模架拼装完成,是否经厂家验收合格,并出具验收报告,工区、项目部是否逐级组织验收,并挂篮拼出具验收报告,装验收悬臂拼装应按组拼程序平衡、对称进行,其平衡总重量不得超过设计允许值;挂蓝组拼后,应做静载试验。实验员使用前送检检测9班组长使用前按方案设置10项目总工制作前按设计验算处理11安质部长进场时编制、评审、层层交底厂家验收,出具合格证件项目部、工区、作业队等逐级验收12机物部长使用前13项目总工使用前14项目总工技术主管使用前按挂篮批准设计方案执行15挂各部位焊缝完好,无裂纹篮16检主桁梁主桁无明显变形查、17工主桁前、后支撑完好,无明显变形作业队长作业队长作业队长每节段每节段每节段按设计方案执行拆换合格桁架拆换合格件- 2 -作18及移动19主桁后锚与梁体连接精轧螺纹不少于2 根,且紧固、可靠后锚精轧螺纹钢筋、双螺帽保护、连接器完好、无损伤后锚反扣与主桁连接销是否安装,连接销有无保险销滑道各段连接螺栓完好,连接可靠滑道与梁体间连接螺栓完好,连接可靠滑道滑道顶面平顺,并涂有润滑剂,行走速度不应大于 0.1m/mim,限位器应设置牢固滑道结构安全,无明显变形内、外导梁无明显变形,调节自如各块模板之间螺栓完好,连接可靠模板各部位焊缝完好,无裂纹内外模板拉杆不得缺少,且连接可靠作业队长每节段按设计方案执行作业队长每节段按设计方案执行20作业队长每节段按方案加设齐全21作业队长走行前后按方案加设齐全22作业队长走行前后按...
