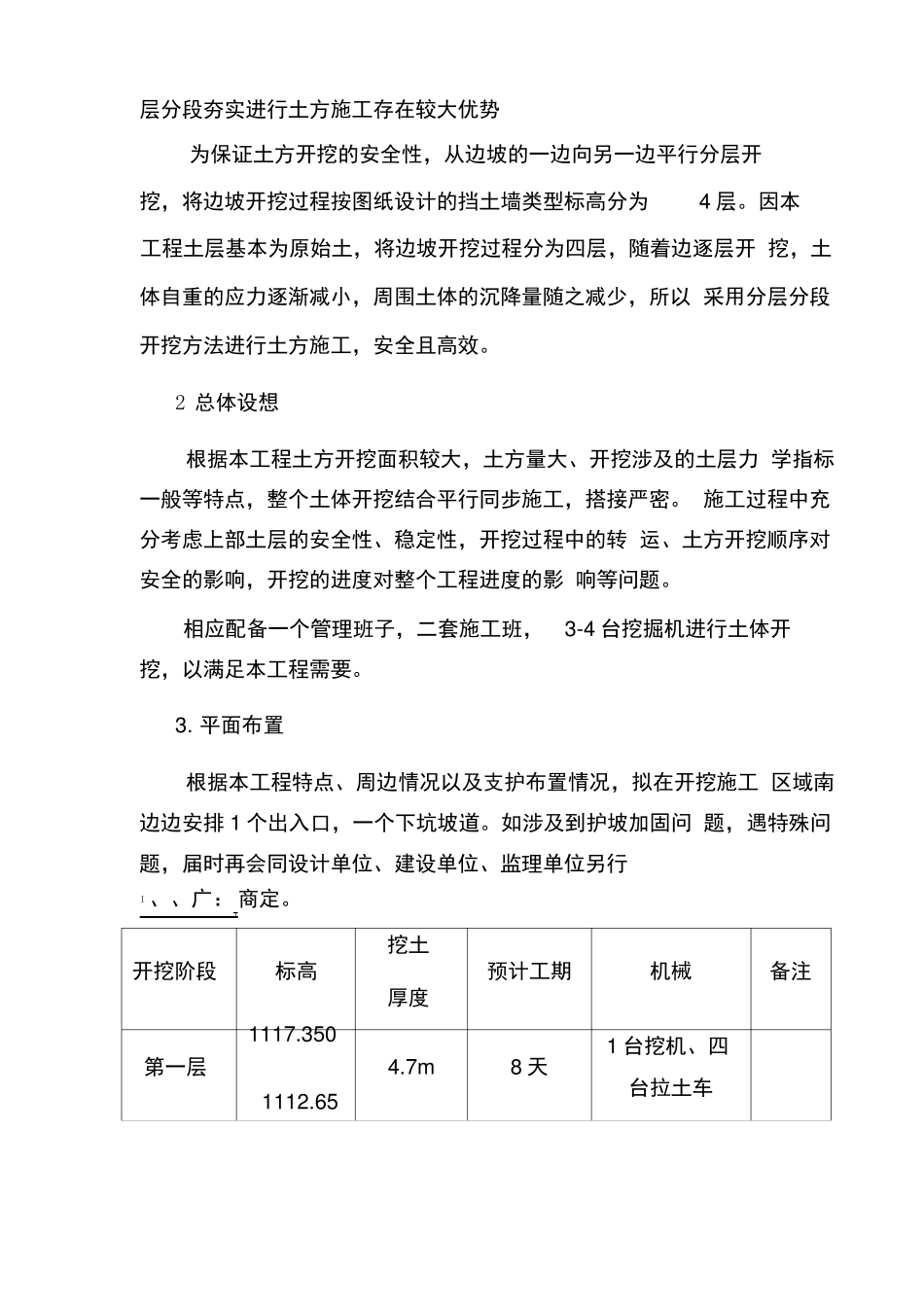

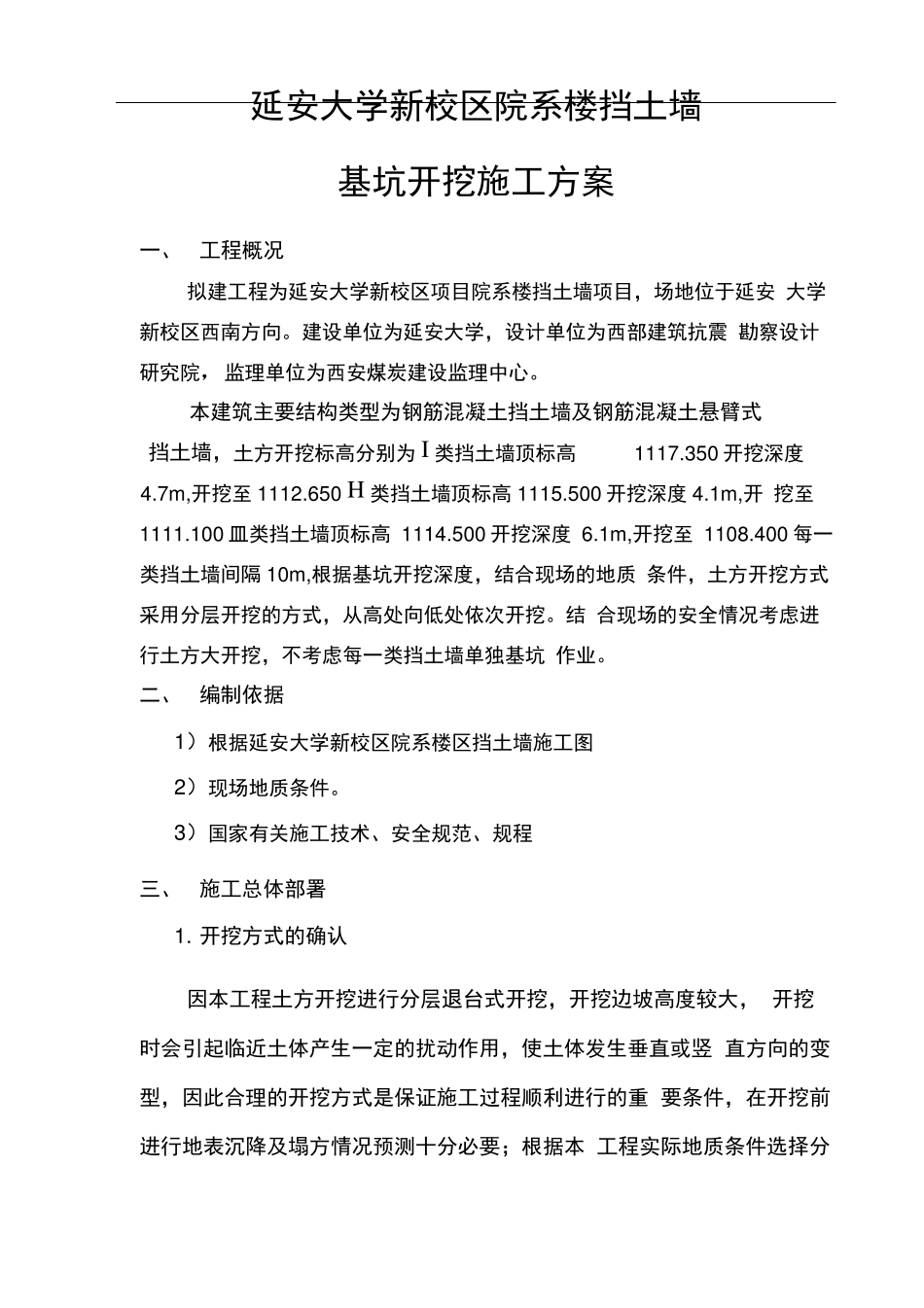

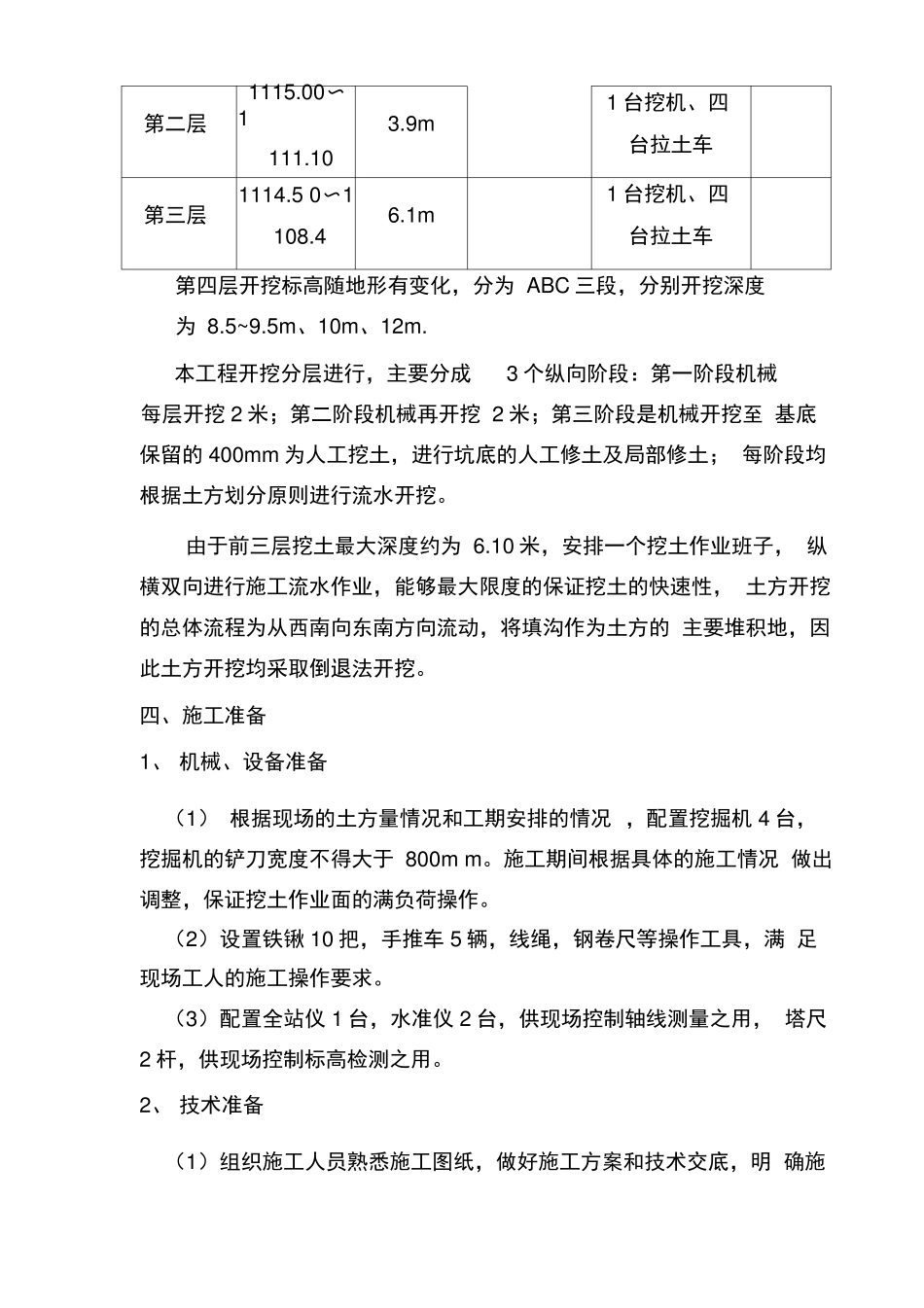

延安大学新校区院系楼挡土墙基坑开挖施工方案一、工程概况拟建工程为延安大学新校区项目院系楼挡土墙项目,场地位于延安 大学新校区西南方向。建设单位为延安大学,设计单位为西部建筑抗震 勘察设计研究院,监理单位为西安煤炭建设监理中心。本建筑主要结构类型为钢筋混凝土挡土墙及钢筋混凝土悬臂式挡土墙,土方开挖标高分别为 I 类挡土墙顶标高1117.350 开挖深度4.7m,开挖至 1112.650 H 类挡土墙顶标高 1115.500 开挖深度 4.1m,开 挖至1111.100 皿类挡土墙顶标高 1114.500 开挖深度 6.1m,开挖至 1108.400 每一类挡土墙间隔 10m,根据基坑开挖深度,结合现场的地质 条件,土方开挖方式采用分层开挖的方式,从高处向低处依次开挖。结 合现场的安全情况考虑进行土方大开挖,不考虑每一类挡土墙单独基坑 作业。二、编制依据1)根据延安大学新校区院系楼区挡土墙施工图2)现场地质条件。3)国家有关施工技术、安全规范、规程三、施工总体部署1. 开挖方式的确认因本工程土方开挖进行分层退台式开挖,开挖边坡高度较大, 开挖时会引起临近土体产生一定的扰动作用,使土体发生垂直或竖 直方向的变型,因此合理的开挖方式是保证施工过程顺利进行的重 要条件,在开挖前进行地表沉降及塌方情况预测十分必要;根据本 工程实际地质条件选择分层分段夯实进行土方施工存在较大优势为保证土方开挖的安全性,从边坡的一边向另一边平行分层开挖,将边坡开挖过程按图纸设计的挡土墙类型标高分为4 层。因本工程土层基本为原始土,将边坡开挖过程分为四层,随着边逐层开 挖,土体自重的应力逐渐减小,周围土体的沉降量随之减少,所以 采用分层分段开挖方法进行土方施工,安全且高效。2 总体设想根据本工程土方开挖面积较大,土方量大、开挖涉及的土层力 学指标一般等特点,整个土体开挖结合平行同步施工,搭接严密。 施工过程中充分考虑上部土层的安全性、稳定性,开挖过程中的转 运、土方开挖顺序对安全的影响,开挖的进度对整个工程进度的影 响等问题。相应配备一个管理班子,二套施工班,3-4 台挖掘机进行土体开挖,以满足本工程需要。3. 平面布置根据本工程特点、周边情况以及支护布置情况,拟在开挖施工 区域南边边安排 1 个出入口,一个下坑坡道。如涉及到护坡加固问 题,遇特殊问题,届时再会同设计单位、建设单位、监理单位另行I 、、广: 商定。t挖土开挖阶段标高厚度1117.350第一层1112.65预计工期机械备注4.7m8...
