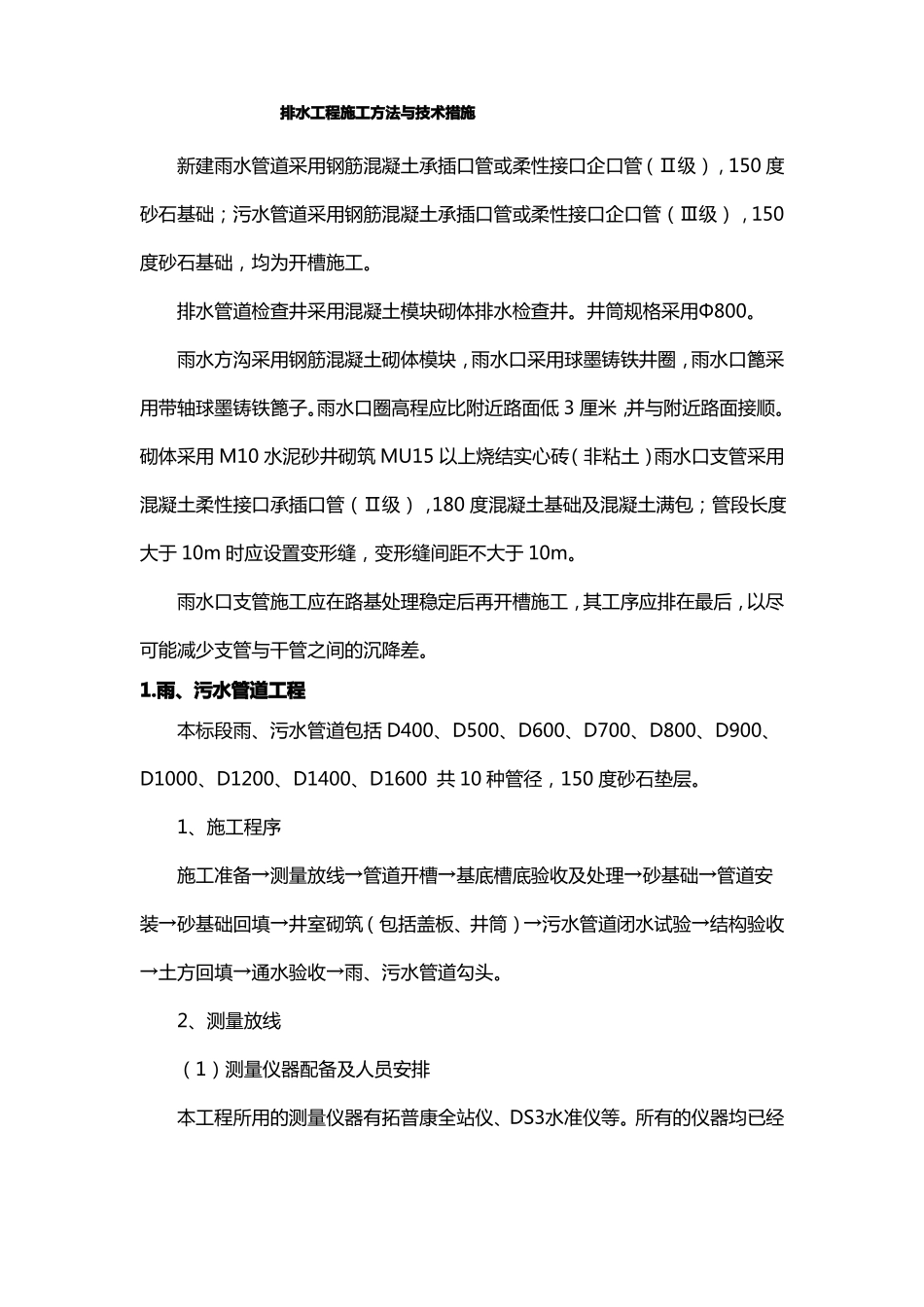

排水工程施工方法与技术措施新建雨水管道采用钢筋混凝土承插口管或柔性接口企口管(Ⅱ级),150 度砂石基础;污水管道采用钢筋混凝土承插口管或柔性接口企口管(Ⅲ级),150度砂石基础,均为开槽施工
排水管道检查井采用混凝土模块砌体排水检查井
井筒规格采用Φ800
雨水方沟采用钢筋混凝土砌体模块,雨水口采用球墨铸铁井圈,雨水口篦采用带轴球墨铸铁篦子
雨水口圈高程应比附近路面低 3 厘米,并与附近路面接顺
砌体采用 M10 水泥砂井砌筑 MU15 以上烧结实心砖(非粘土)雨水口支管采用混凝土柔性接口承插口管(Ⅱ级),180 度混凝土基础及混凝土满包;管段长度大于 10m 时应设置变形缝,变形缝间距不大于 10m
雨水口支管施工应在路基处理稳定后再开槽施工,其工序应排在最后,以尽可能减少支管与干管之间的沉降差
雨、污水管道工程本标段雨、污水管道包括 D400、D500、D600、D700、D800、D900、D1000、D1200、D1400、D1600 共 10 种管径,150 度砂石垫层
1、施工程序施工准备→测量放线→管道开槽→基底槽底验收及处理→砂基础→管道安装→砂基础回填→井室砌筑(包括盖板、井筒)→污水管道闭水试验→结构验收→土方回填→通水验收→雨、污水管道勾头
2、测量放线(1)测量仪器配备及人员安排本工程所用的测量仪器有拓普康全站仪、DS3水准仪等
所有的仪器均已经检验部门检验、校正认可

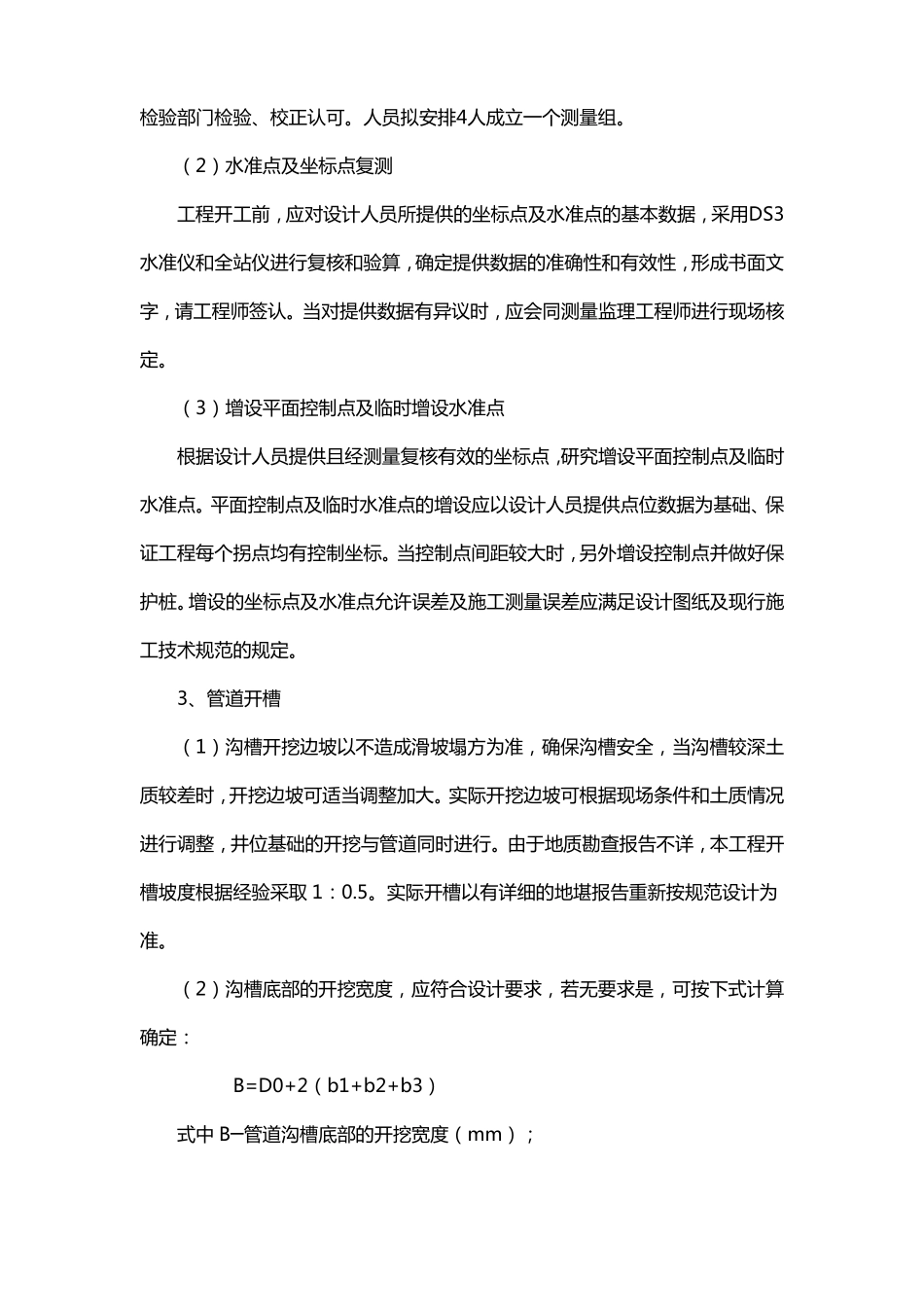

人员拟安排4人成立一个测量组
(2)水准点及坐标点复测工程开工前,应对设计人员所提供的坐标点及水准点的基本数据,采用DS3水准仪和全站仪进行复核和验算,确定提供数据的准确性和有效性,形成书面文字,请工程师签认
当对提供数据有异议时,应会同测量监理工程师进行现场核定
(3)增设平面控制点及临时增设水准点根据设计人员提供且经测量复核有效的坐标点,研究增设平面控制点及临时水准点
