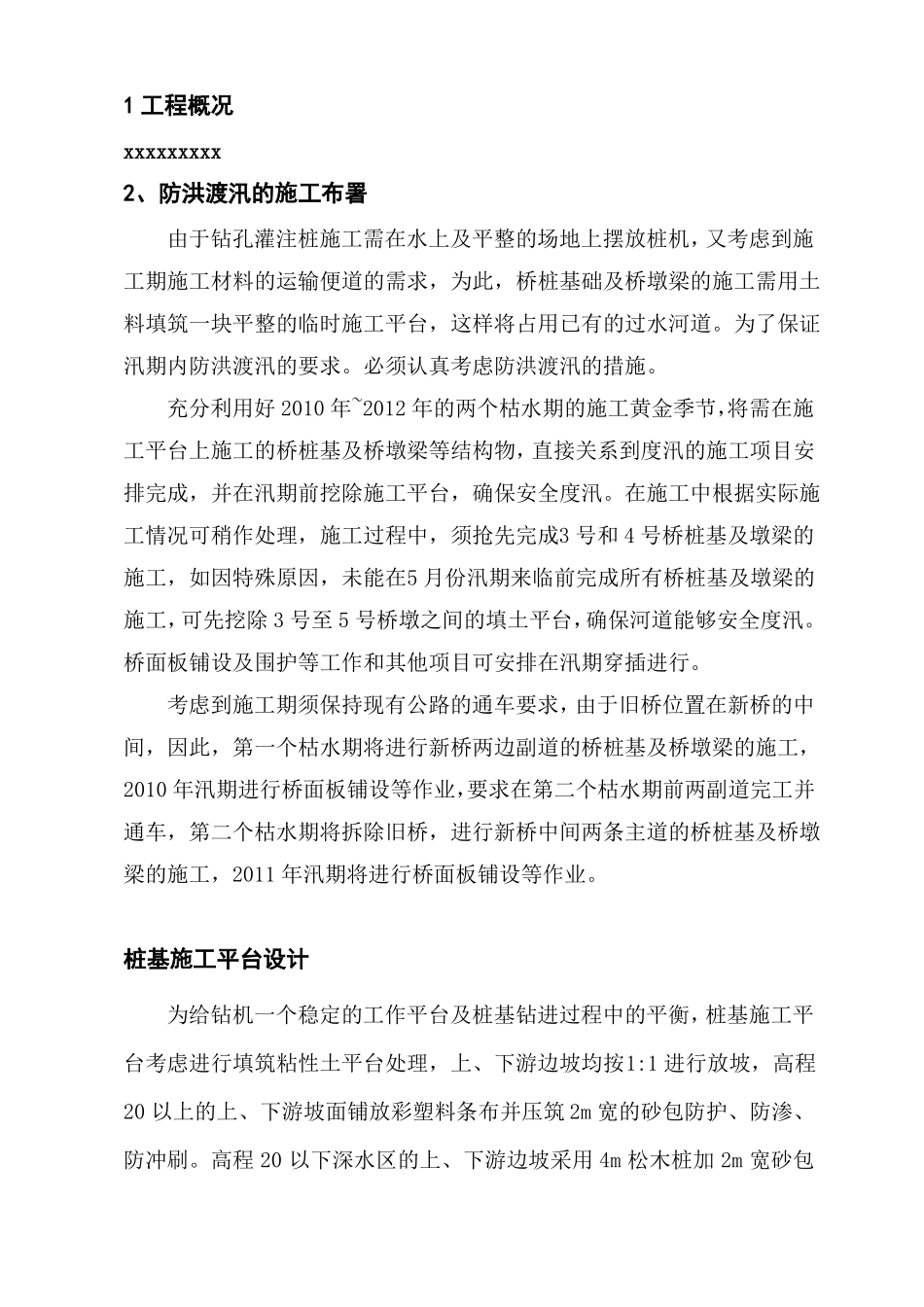

施工渡汛方案二〇一七年十一月二十三日目录1 工程概况2、防洪渡汛的施工布署3、桩基施工平台设计4、总体渡汛计划①、第一个枯水期施工进度②、第二个枯水期施工进度5、施工期安全渡汛措施①、技术措施②、组织措施③、超标洪水应急措施1 工程概况xxxxxxxxx2、防洪渡汛的施工布署由于钻孔灌注桩施工需在水上及平整的场地上摆放桩机,又考虑到施工期施工材料的运输便道的需求,为此,桥桩基础及桥墩梁的施工需用土料填筑一块平整的临时施工平台,这样将占用已有的过水河道。为了保证汛期内防洪渡汛的要求。必须认真考虑防洪渡汛的措施。充分利用好 2010 年~2012 年的两个枯水期的施工黄金季节,将需在施工平台上施工的桥桩基及桥墩梁等结构物,直接关系到度汛的施工项目安排完成,并在汛期前挖除施工平台,确保安全度汛。在施工中根据实际施工情况可稍作处理,施工过程中,须抢先完成3 号和 4 号桥桩基及墩梁的施工,如因特殊原因,未能在5 月份汛期来临前完成所有桥桩基及墩梁的施工,可先挖除 3 号至 5 号桥墩之间的填土平台,确保河道能够安全度汛。桥面板铺设及围护等工作和其他项目可安排在汛期穿插进行。考虑到施工期须保持现有公路的通车要求,由于旧桥位置在新桥的中间,因此,第一个枯水期将进行新桥两边副道的桥桩基及桥墩梁的施工,2010 年汛期进行桥面板铺设等作业,要求在第二个枯水期前两副道完工并通车,第二个枯水期将拆除旧桥,进行新桥中间两条主道的桥桩基及桥墩梁的施工,2011 年汛期将进行桥面板铺设等作业。桩基施工平台设计为给钻机一个稳定的工作平台及桩基钻进过程中的平衡,桩基施工平台考虑进行填筑粘性土平台处理,上、下游边坡均按1:1 进行放坡,高程20 以上的上、下游坡面铺放彩塑料条布并压筑 2m 宽的砂包防护、防渗、防冲刷。高程 20 以下深水区的上、下游边坡采用 4m 松木桩加 2m 宽砂包防护。外围采用砂袋进行围护处理,可防止水流冲刷对施工平台的破坏,内部用粘土材料填筑,深水区采用松木桩加砂包防护的办法进行加固。这样做既是保证桩基的施工平台和临时施工便道,也加强了施工平台的稳定,同时,也是为了桩基钻进过程中,保证桩基成孔不被河水渗入而造成坍塌。由于工期紧,桥桩基及墩梁等大量工程需在枯水期完成,为了确保汛期前能够挖除临时施工作业平台,保证安全度汛,要求每个枯水期的所有桥桩基及墩梁需同时填筑施工平台,同时进行施工。施工导流通道设在河水最深的 2 号至...
