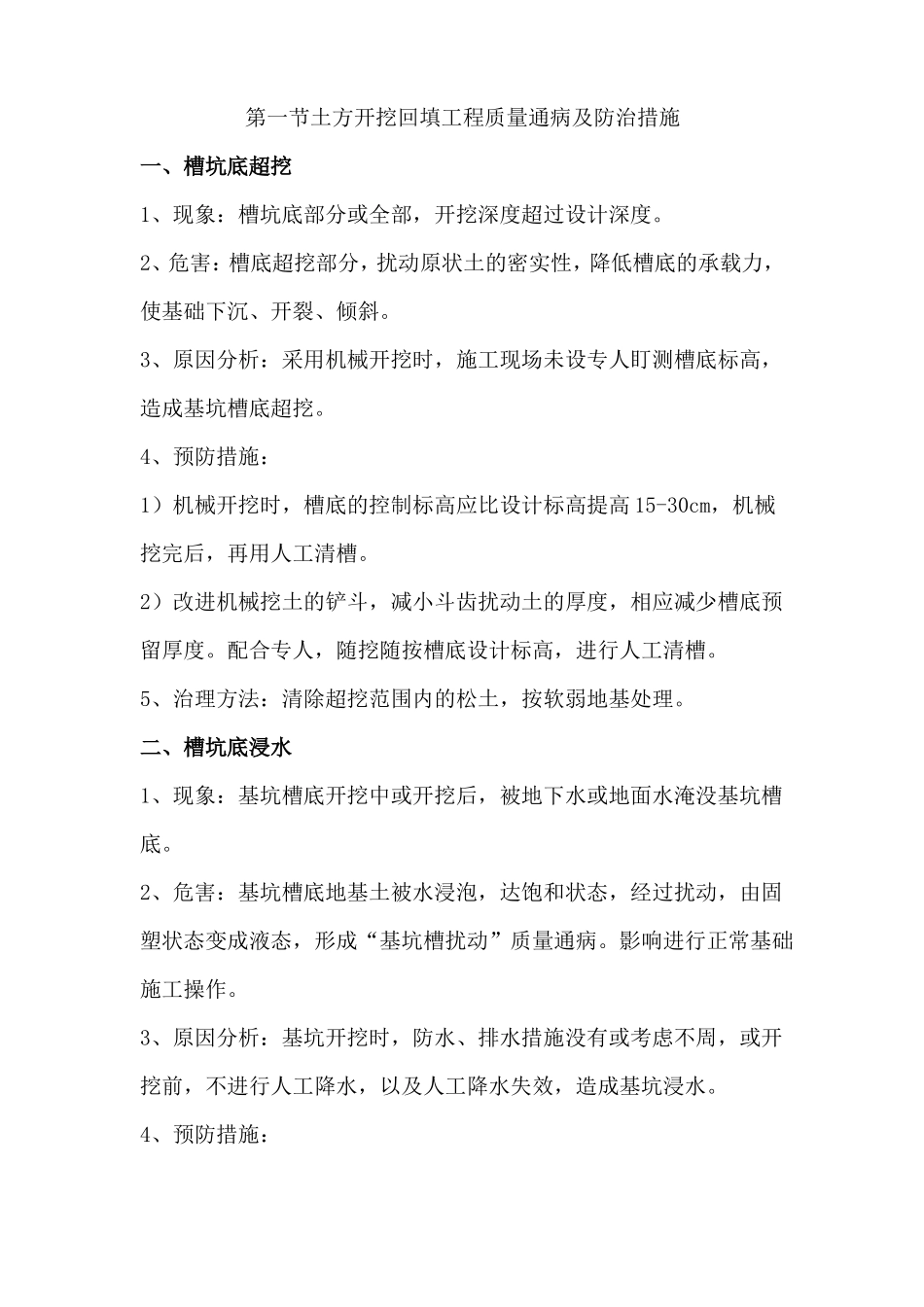

第一节土方开挖回填工程质量通病及防治措施一、槽坑底超挖1、现象:槽坑底部分或全部,开挖深度超过设计深度
2、危害:槽底超挖部分,扰动原状土的密实性,降低槽底的承载力,使基础下沉、开裂、倾斜
3、原因分析:采用机械开挖时,施工现场未设专人盯测槽底标高,造成基坑槽底超挖
4、预防措施:1)机械开挖时,槽底的控制标高应比设计标高提高 15-30cm,机械挖完后,再用人工清槽
2)改进机械挖土的铲斗,减小斗齿扰动土的厚度,相应减少槽底预留厚度
配合专人,随挖随按槽底设计标高,进行人工清槽
5、治理方法:清除超挖范围内的松土,按软弱地基处理
二、槽坑底浸水1、现象:基坑槽底开挖中或开挖后,被地下水或地面水淹没基坑槽底
2、危害:基坑槽底地基土被水浸泡,达饱和状态,经过扰动,由固塑状态变成液态,形成“基坑槽扰动”质量通病
影响进行正常基础施工操作
3、原因分析:基坑开挖时,防水、排水措施没有或考虑不周,或开挖前,不进行人工降水,以及人工降水失效,造成基坑浸水

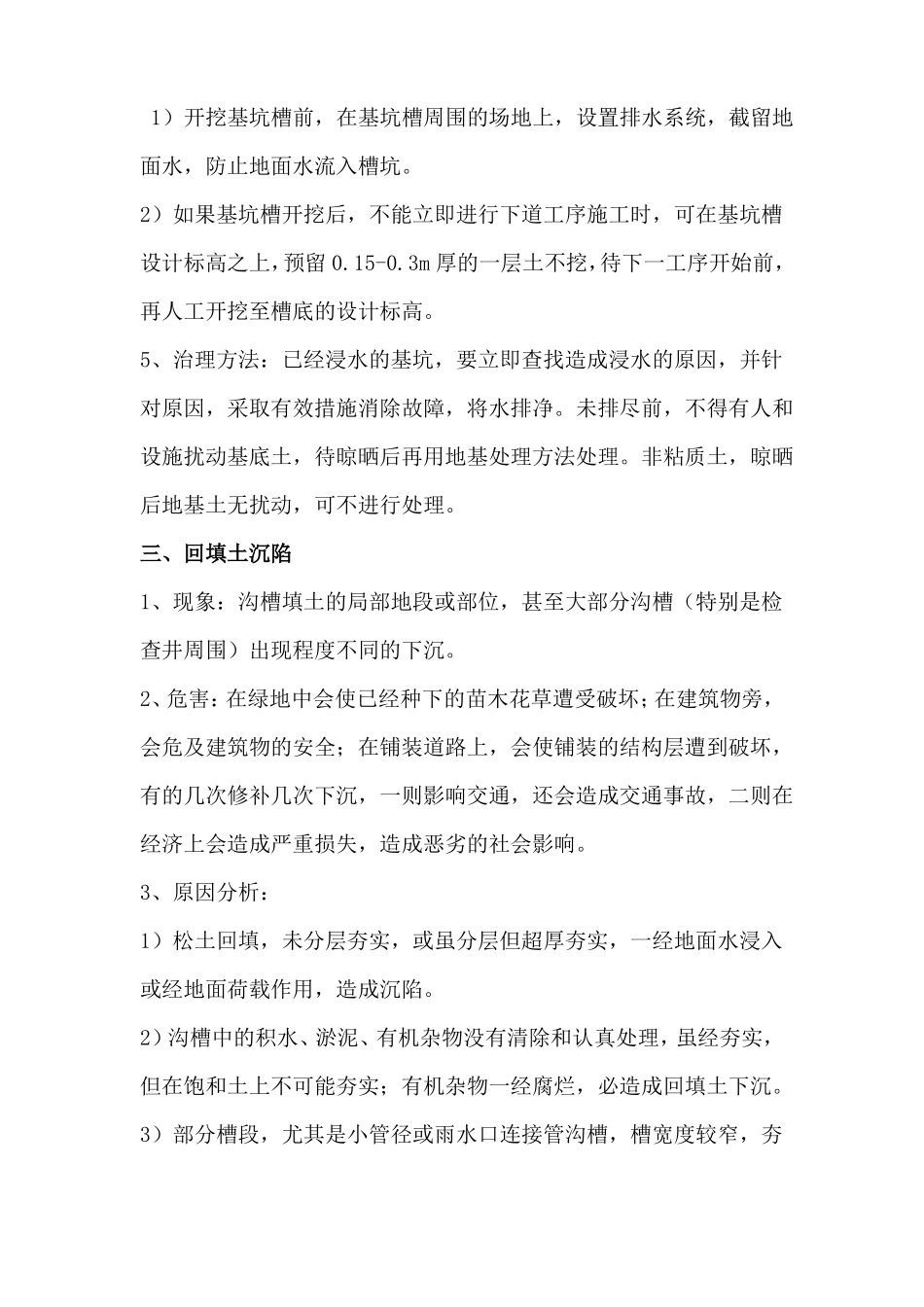

4、预防措施: 1)开挖基坑槽前,在基坑槽周围的场地上,设置排水系统,截留地面水,防止地面水流入槽坑
2)如果基坑槽开挖后,不能立即进行下道工序施工时,可在基坑槽设计标高之上,预留 0
3m 厚的一层土不挖,待下一工序开始前,再人工开挖至槽底的设计标高
5、治理方法:已经浸水的基坑,要立即查找造成浸水的原因,并针对原因,采取有效措施消除故障,将水排净
未排尽前,不得有人和设施扰动基底土,待晾晒后再用地基处理方法处理
非粘质土,晾晒后地基土无扰动,可不进行处理
三、回填土沉陷1、现象:沟槽填土的局部地段或部位,甚至大部分沟槽(特别是检查井周围)出现程度不同的下沉

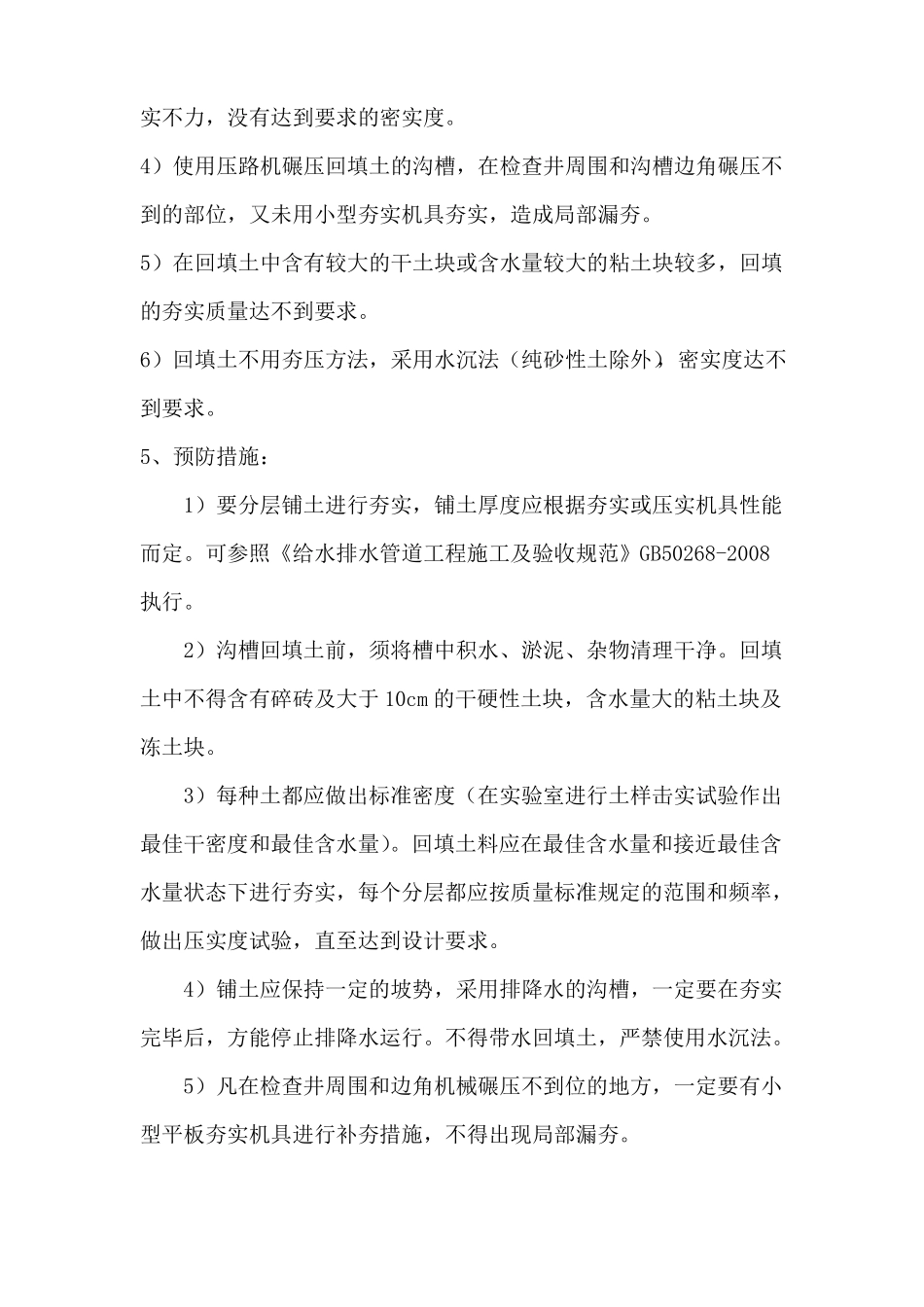

2、危害:在绿地中会使已经种下的苗木花草遭受破坏;在建筑物旁,会危及建筑物的安全;在铺装道路上,会使铺装的结构层遭到破坏,有的几次修补几次下沉,一则影响交通,还会
