西海大桥工程质量检测与评估实施方案一、二、三、工程概况 本次机场南路为新建道路工程,给水工程设计原则为:从经济和设计综合考虑,按照《深圳市宝安国际机场扩建工程市政详细规划-给水工程规划图》要求确定给水管径,并与现况管线和相交路口设计管线接顺,具体设计管径如下: 设计起点江湾大道路口至机场出场道路北侧按规划布置DN250给水管,南侧按规划布置DN300给水管
主要供给机场码头用水
进场出场道路至机场进场道路北侧按规划布置DN400给水管,南侧按规划布置DN400给水管;机场出场路西侧按规划布置DN300给水管,东侧按规划布置DN250给水管,与机场出场路设计给水管接顺;机场进场路双侧按规划布置DN500给水管,与机场进场路设计给水管接顺
机场进场路至宝安大道采用双侧布管,北侧按规划布置DN500给水管,南侧按规划布置DN500给水管
宝安大道至107国道采取双侧布管,北侧布置DN500给水管,南侧布置DN500给水管,分别与宝安大道现况给水管和107国道现况给水管相连通
107国道至设计终点有现况给水管,部分给水管落入新建道路机动车道下,对不符合要求的给水管进行废除重建,其中北侧布置DN600给水管,南侧布置DN700给水管
二、施工工艺测量放线—沟槽开挖—钎探—砂基础—管道安装—水压试验—检查井浇筑—沟槽回填、压实三、 具体的施工方法1、施工前的准备工作:测量放线与沟槽开挖过程按照土方开挖方案的内容执行

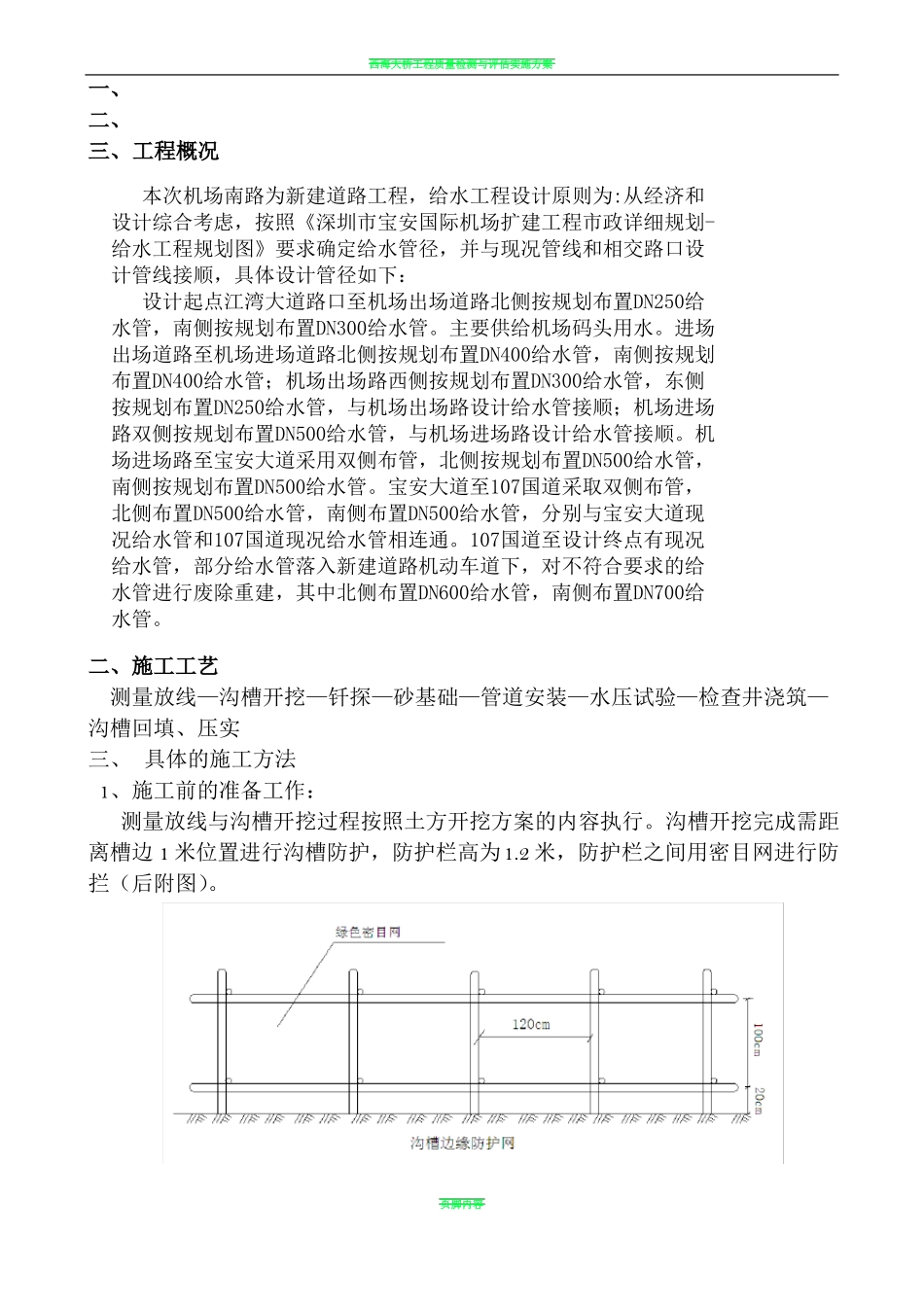

沟槽开挖完成需距离槽边 1 米位置进行沟槽防护,防护栏高为1
2 米,防护栏之间用密目网进行防拦(后附图)
页脚内容西海大桥工程质量检测与评估实施方案沟槽开挖完成按照要求进行钎探,钎探布置点为每井位一点,遇有槽底土质不良或者搅动、可疑部位时增补钎探
砂石基础施工时按照《给水排水管道工程施工及验收规范》执行,一层砂基础厚度为 15cm,C2 层厚度为 4cm,C1 层压实系数
