1 施工方式污水管道施工方案的选择需要与环境条件地质情况等密切相关
本工程位于 xx 市 xx 镇由于地形起伏大,施工难度较大,所以应选择合适的施工方法

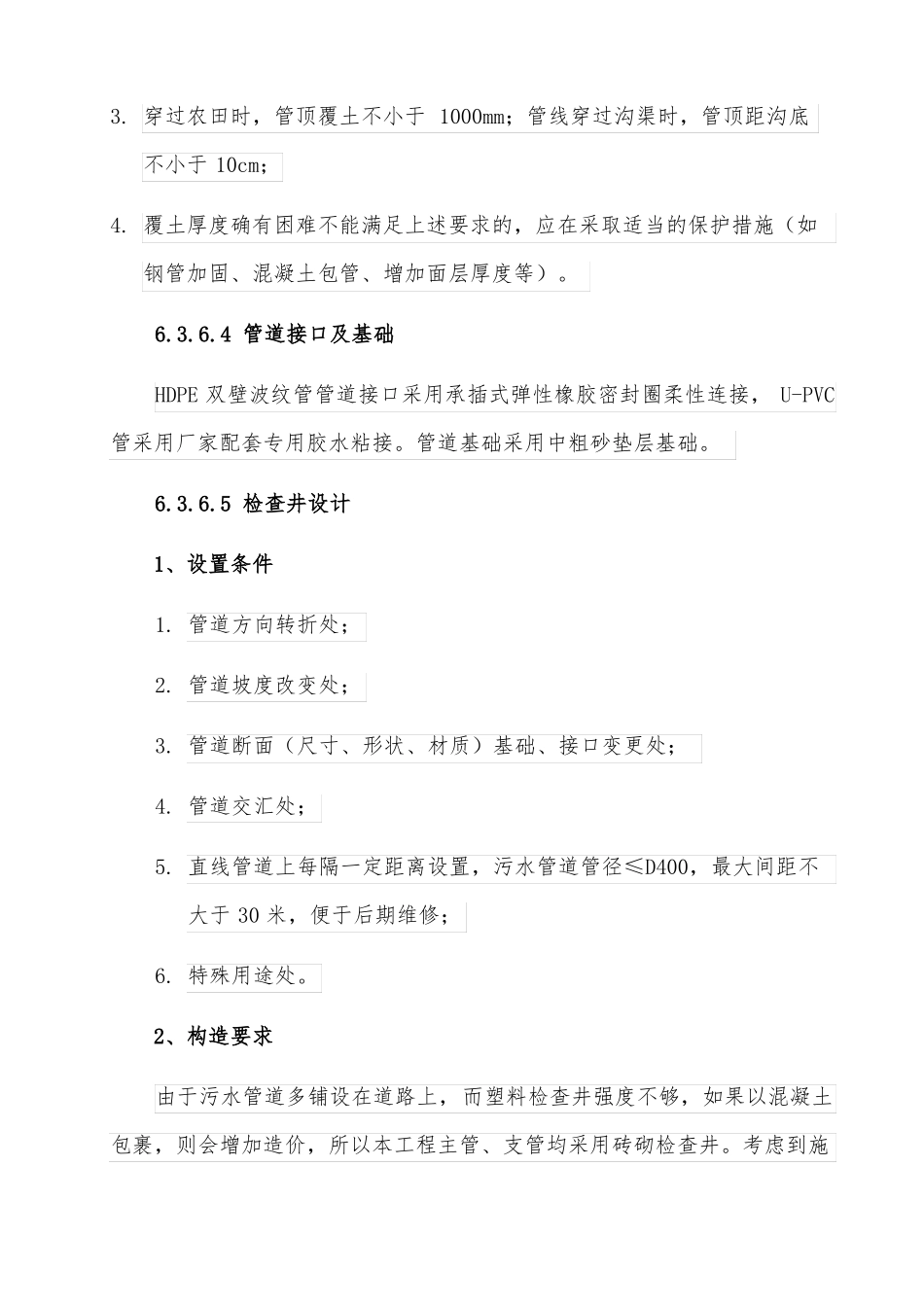

1-1 管道施工方法比较方案项目优点适用于大多数情况下的管交通出行、生产、生活影响方案一开槽道施工,技术要求低,无大;开挖沟槽较深时,开挖所埋管需特殊的施工机械设备,需的面积较大,直槽开挖需进简单易实施,费用较低行特殊支护无需大面积开挖地面,试对施工技术要求较高,需要定用于穿越河流、铁路和高方案二牵引速公路或在交通范繁忙的施工道路等开挖施工难度较大的地区
砂质坚硬地面施工难度大
向钻井机械,施工费用较高,缺点在繁忙地段开挖难度较大,对综合各方面因素,本工程管道主要以开挖施工为主:管道施工开挖基槽时须采用有效的维护和降水措施,一般采用明沟排水
因地下水位埋藏较浅,渗透系数较大,粉质土地段的基建,建议采取点降水措施施工,防止管涌现象的发生
当管道落在土质突变处时,应将相对硬土挖成1∶2 斜坡形成渐变段
管道施工基槽对临近已有建筑物和地下各类管线亦须采用有效的保护措施
管道施工时管槽沟不得超挖, 特别是管径较大的沟槽,不得扰动天然地基
应注意沟槽排水,保持干燥,回填土必须保证质量,达到规范要求的密实度

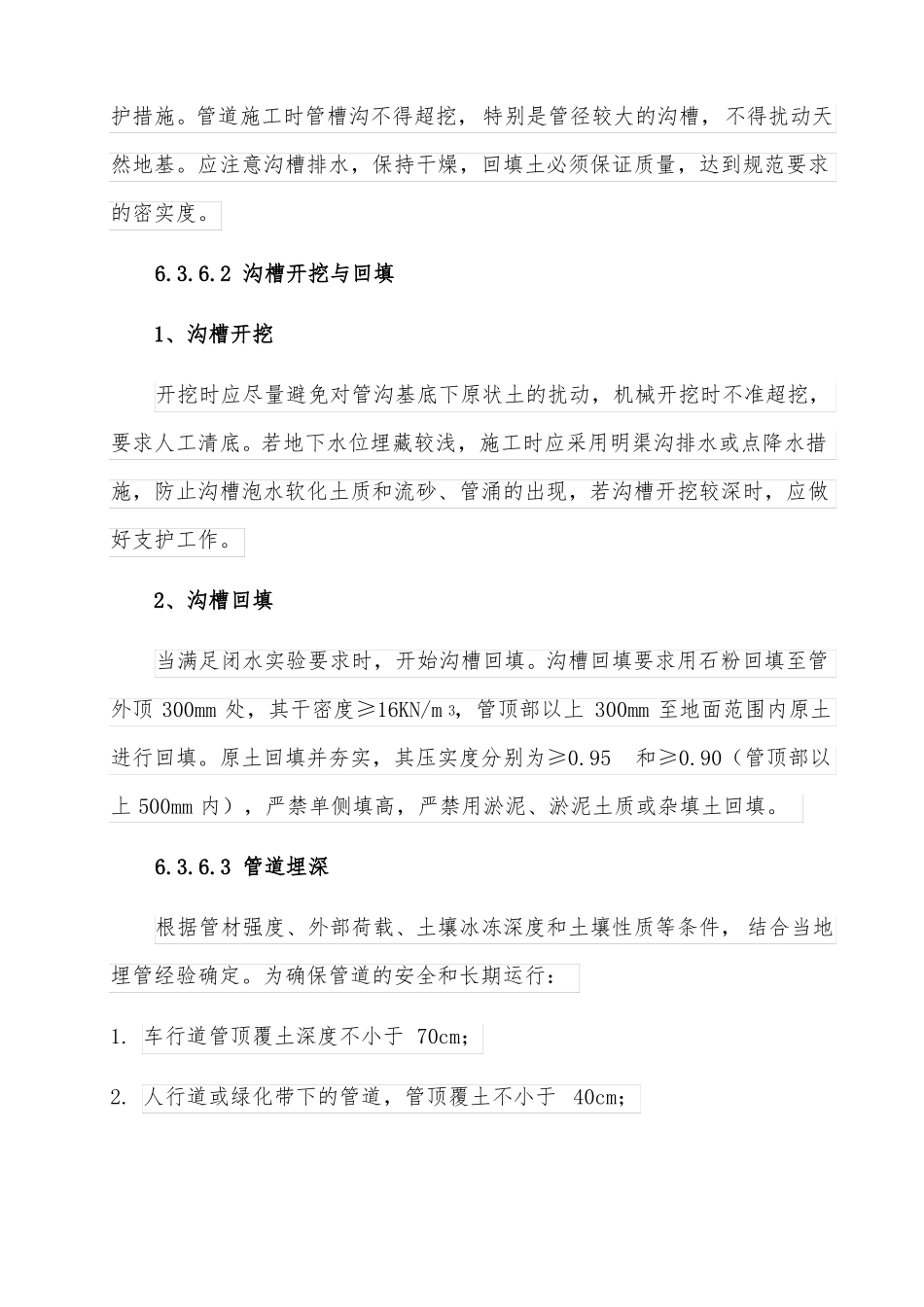

2 沟槽开挖与回填1、沟槽开挖开挖时应尽量避免对管沟基底下原状土的扰动,机械开挖时不准超挖,要求人工清底
若地下水位埋藏较浅,施工时应采用明渠沟排水或点降水措施,防止沟槽泡水软化土质和流砂、管涌的出现,若沟槽开挖较深时,应做好支护工作
2、沟槽回填当满足闭水实验要求时,开始沟槽回填
沟槽回填要求用石粉回填至管外顶 300mm 处,其干密度≥16KN/m 3,管顶部以上 300mm 至地面范围内原土进行回填
原土回填并夯实,其压实度分别为≥0
90(管顶部以上 500mm 内),严
